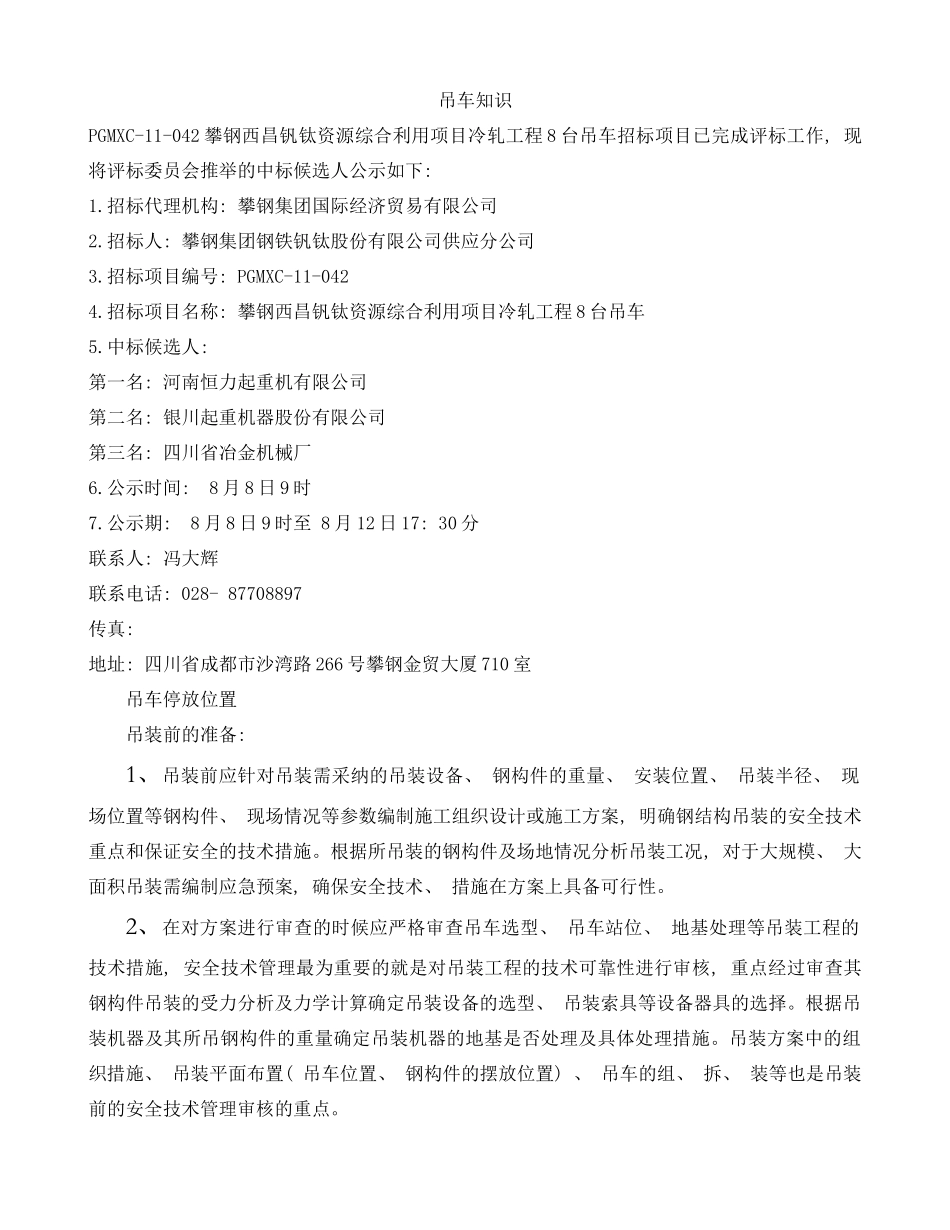

吊车知识PGMXC-11-042 攀钢西昌钒钛资源综合利用项目冷轧工程 8 台吊车招标项目已完成评标工作, 现将评标委员会推举的中标候选人公示如下: 1
招标代理机构: 攀钢集团国际经济贸易有限公司2
招标人: 攀钢集团钢铁钒钛股份有限公司供应分公司 3
招标项目编号: PGMXC-11-042 4
招标项目名称: 攀钢西昌钒钛资源综合利用项目冷轧工程 8 台吊车5
中标候选人: 第一名: 河南恒力起重机有限公司第二名: 银川起重机器股份有限公司第三名: 四川省冶金机械厂6
公示时间: 8 月 8 日 9 时7
公示期: 8 月 8 日 9 时至 8 月 12 日 17: 30 分联系人: 冯大辉联系电话: 028- 87708897传真: 地址: 四川省成都市沙湾路 266 号攀钢金贸大厦 710 室吊车停放位置吊装前的准备: 1、吊装前应针对吊装需采纳的吊装设备、 钢构件的重量、 安装位置、 吊装半径、 现场位置等钢构件、 现场情况等参数编制施工组织设计或施工方案, 明确钢结构吊装的安全技术重点和保证安全的技术措施

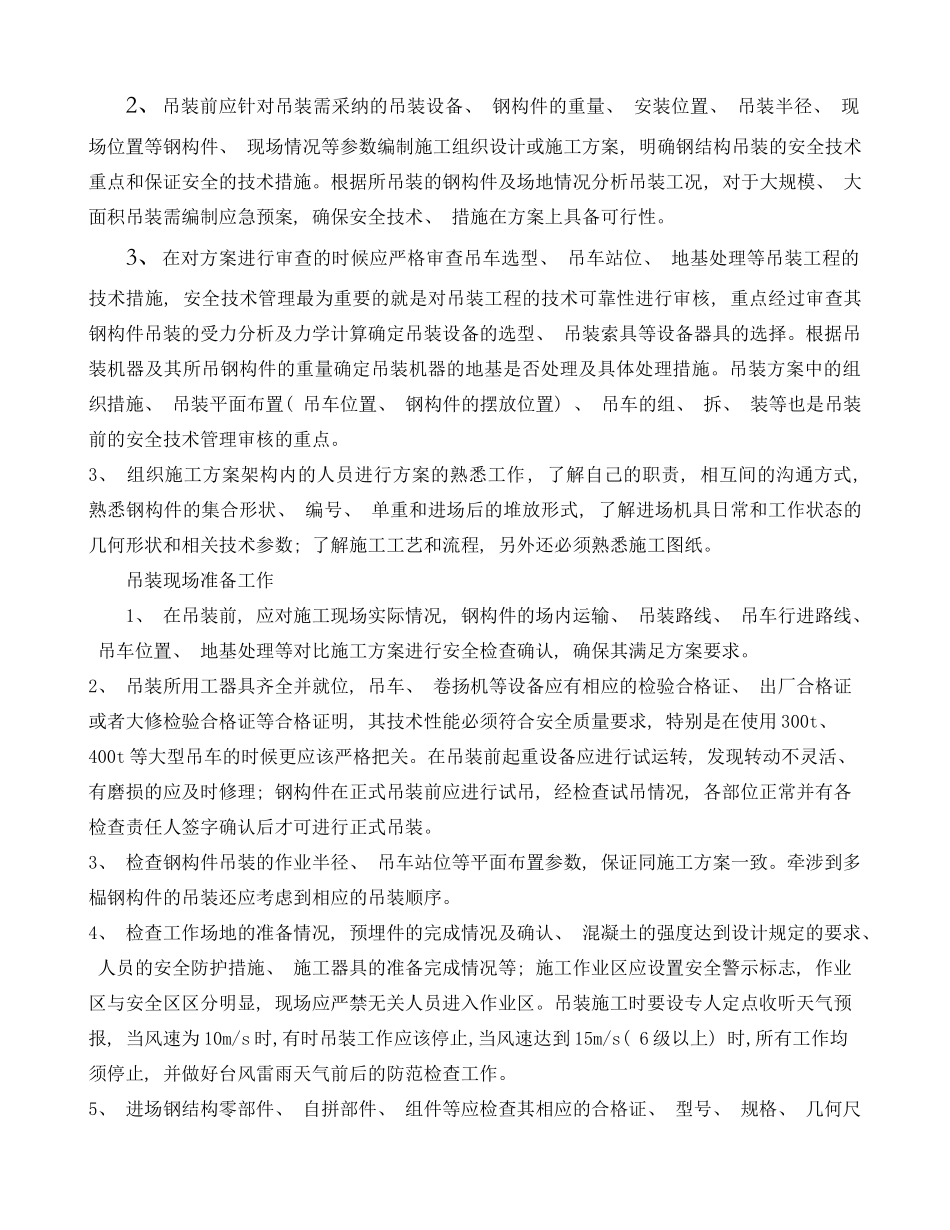

根据所吊装的钢构件及场地情况分析吊装工况, 对于大规模、 大面积吊装需编制应急预案, 确保安全技术、 措施在方案上具备可行性
2、在对方案进行审查的时候应严格审查吊车选型、 吊车站位、 地基处理等吊装工程的技术措施, 安全技术管理最为重要的就是对吊装工程的技术可靠性进行审核, 重点经过审查其钢构件吊装的受力分析及力学计算确定吊装设备的选型、 吊装索具等设备器具的选择
根据吊装机器及其所吊钢构件的重量确定吊装机器的地基是否处理及具体处理措施
吊装方案中的组织措施、 吊装平面布置( 吊车位置、 钢构件的摆放位置) 、 吊车的组、 拆、 装等也是吊装前的安全技术管理审核的重点

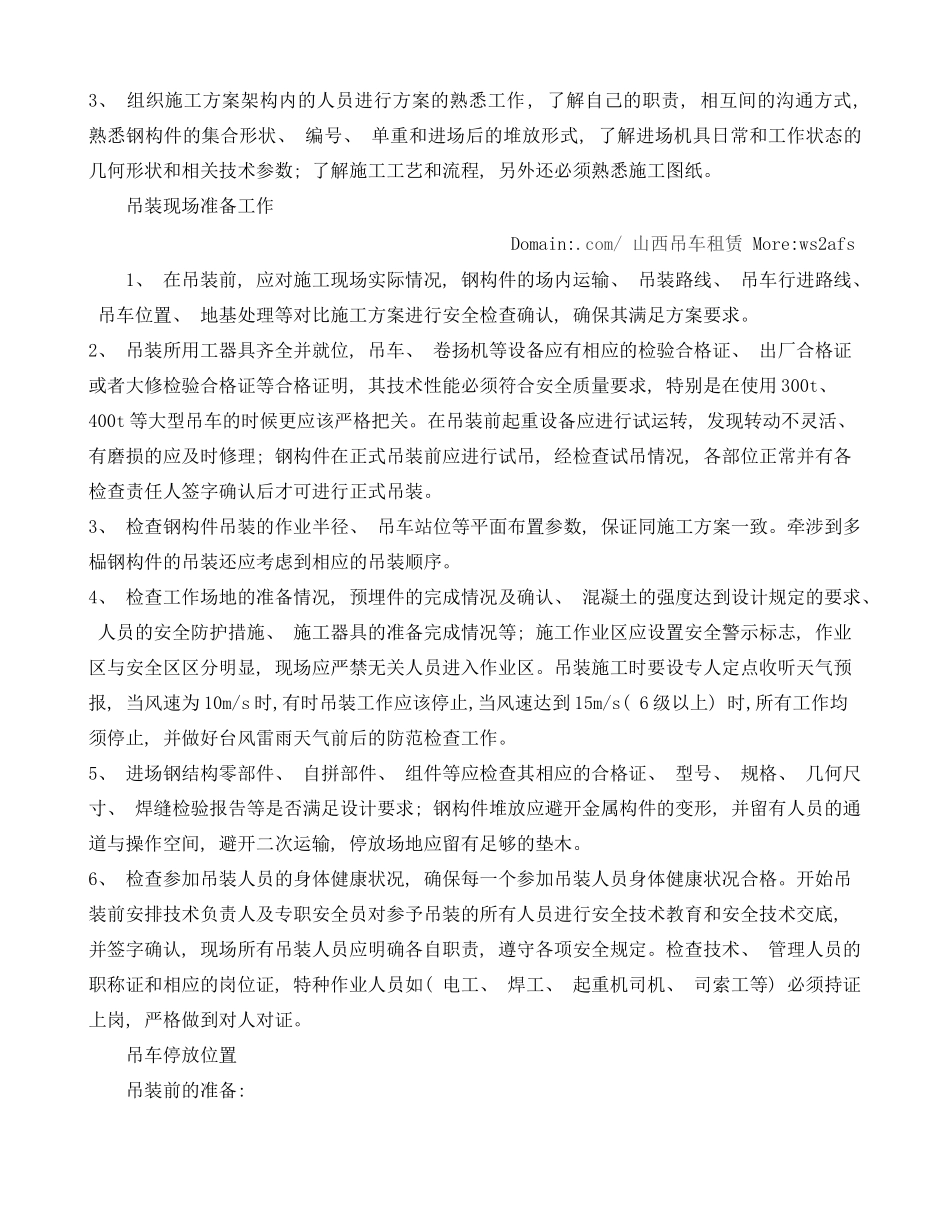

3、 组织施工方案架构内的人员进行方案的熟悉工作, 了解自己的职责, 相互间的沟通方式
