下载后可任意编辑鹤煤公司九矿-420m 回风暗斜井落底安全技术措施( JR082) 总工程师: 安全联审: 开拓副总: 扩 建 办: 安 监 科: 调 度 室: 通 防 科: 施工单位: 九二队队 长: 编 制 人: 日 期: 6 月 28 日-420m 回风暗斜井落底安全技术措施-420m 回风暗斜井受压影响, 巷道底鼓变形严重, 需对-420m 回风暗斜井进行落底, 为了保证安全施工, 制定本安全技术措施如下: 1、 施工前, 首先要严格执行敲帮问顶制度, 将浆皮、 活矸找净、 找掉, 防止出现掉矸伤人事故
2、 施工前, 要标定好巷道腰线, 落底时落到底板距巷道腰线 1m 后, 统一铺设轨道
3、 落底时, 用风镐、 手镐破岩, 使用手镐前必须检查镐头是否牢固, 下载后可任意编辑防止镐头脱落伤人

风镐、 风带之间应连接牢固, 并固定在巷道帮上, 防止断带伤人
4、 施工时, 要在施施工场地点两端各 5m 处设岗, 人员经过需经施工人员同意, 且确认安全以后方可经过
5、 吊车装矸前, 要把信号接到位, 使用长绳套一端插入后车尾, 另一端插入轨道底用长钎子固定, 或者在矿车下方打直径不低于 180mm 的木料戗住车头
6、 装矸时, 人员要站在矿车两侧, 矿车前、 后方严禁有人
7、 装矸时, 不能装太满, 防止矸石洒落轨道两侧
把钩工要正确使用”一坡三挡”设施, 挡车器过车后要及时恢复关闭状态
8、 绞车司机、 维修工每班工作之前, 必须对绞车制动装置、 联接装置、 钢丝绳及钩头等进行详细检查, 发现问题要及时处理
9、 斜坡轨道提升严格执行”开车不行人, 行人不开车”制度, 在打信号开车前, 施工人员要把轨道清理畅通, 确保提升安全

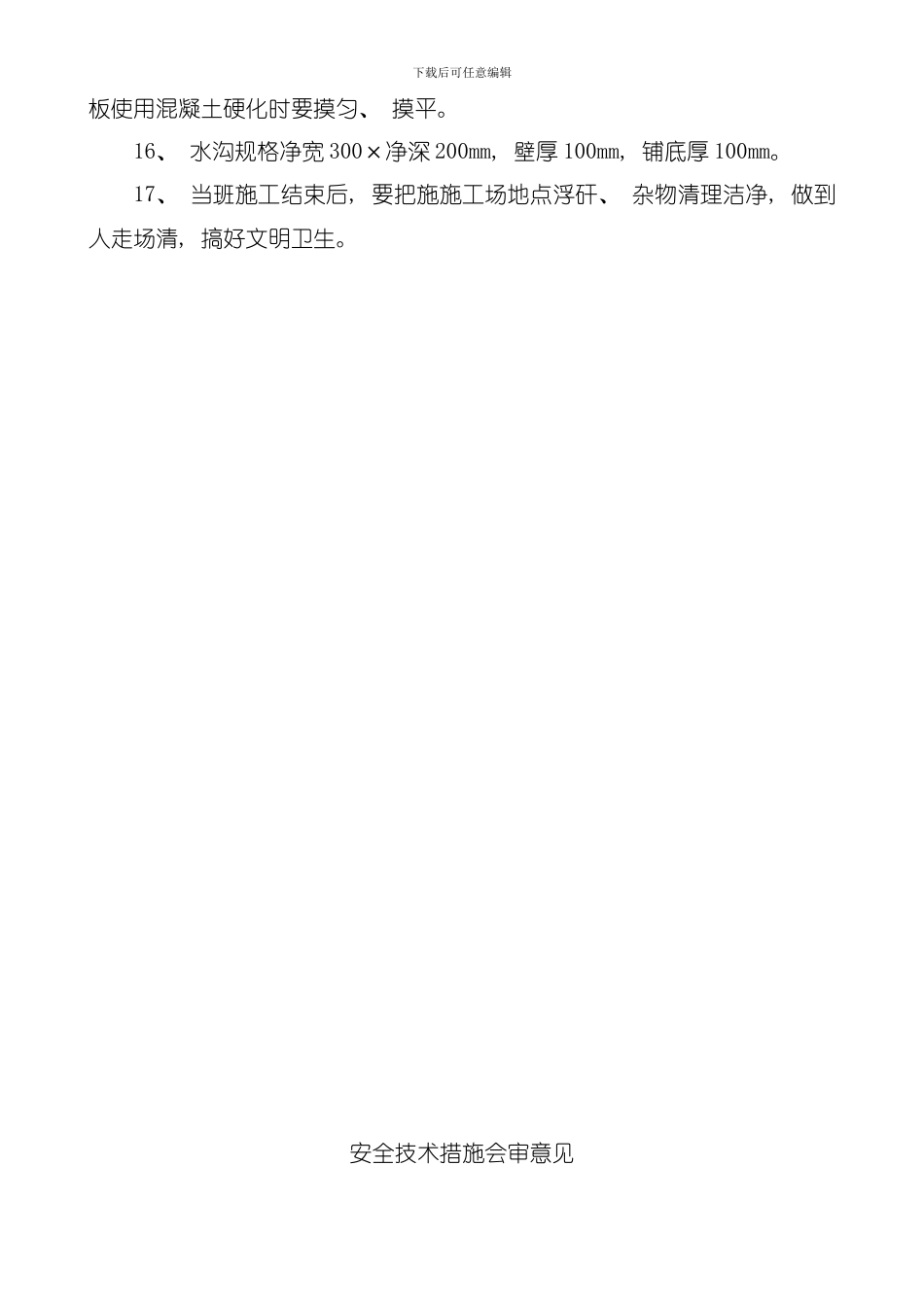

10、 挖完底后, 及时检查轨道质量和每块道板情况, 旧道板要及时更换并重新钉好; 悬空的轨道必须用半圆木垫实, 防止提升时发生意外事
