下载后可任意编辑圆管涵施工方案模板12024 年 4 月 19 日下载后可任意编辑目 录一、编制依据二、工程概况三、施工技术方案、措施、工艺流程图四、施工进度计划表五、质量自检体系和保证措施六、雨季施工措施七、安全措施一、 编制依据:1:上报经过审批的《实施性施工组织设计》2:现行《公路桥涵施工技术法律规范》3;本公司的施工能力,投入的机械设备、技术实力和类似工程施22024 年 4 月 19 日下载后可任意编辑工实践积累的施工经验4:踏勘施工场地现场、自行调查施工场地周边环境条件所了解的情况和收集的信息

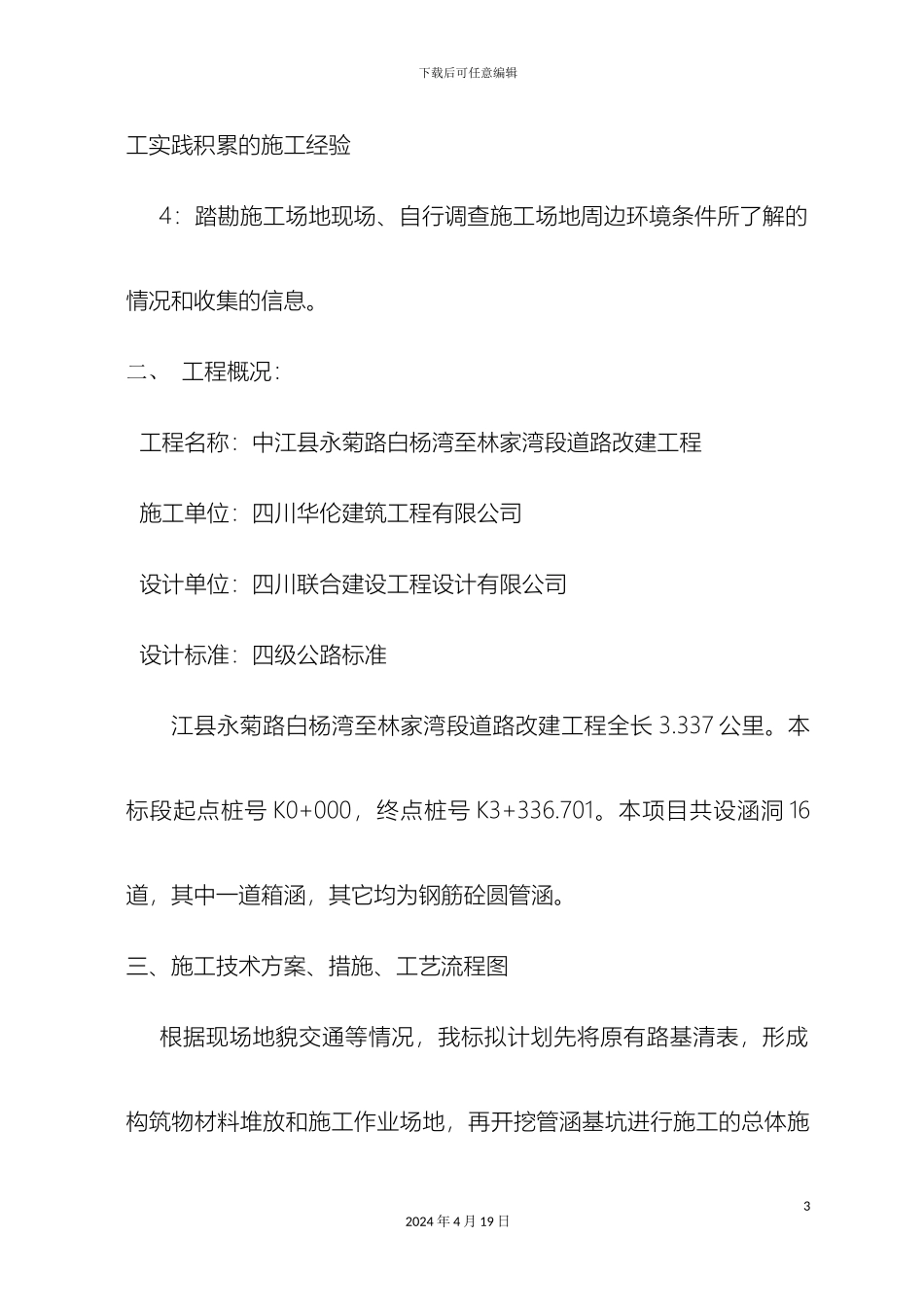

二、 工程概况: 工程名称:中江县永菊路白杨湾至林家湾段道路改建工程 施工单位:四川华伦建筑工程有限公司 设计单位:四川联合建设工程设计有限公司 设计标准:四级公路标准江县永菊路白杨湾至林家湾段道路改建工程全长 3
337 公里
本标段起点桩号 K0+000,终点桩号 K3+336
本项目共设涵洞 16道,其中一道箱涵,其它均为钢筋砼圆管涵
三、施工技术方案、措施、工艺流程图根据现场地貌交通等情况,我标拟计划先将原有路基清表,形成构筑物材料堆放和施工作业场地,再开挖管涵基坑进行施工的总体施32024 年 4 月 19 日下载后可任意编辑工方案
现将本涵各部的施工方法及要点分述如下: 1、施工准备:组织落实人员、材料、设备进场,绘制施工详图,进行施工前技术交底
2、测量放线:根据施工详图进行测量放线,撒上石灰
填报相关表格报监理工程师确认
3、基槽开挖:根据放样结果,先以挖掘机开挖基坑,两侧留出0
3M 宽的工作面,至设计标高-0
3M 时,辅以人工按设计标高开挖修整,1:1 放坡
4、C15 砼管节基础施工:先测量放线,挂线支模
要求洞身轴线范围内拉线以铁抹子收浆抹平,以便安装管节
管节基础预留沉降缝其中特别需注意设置沉降缝位置与后续管节排放接头位置对齐,以及保持
