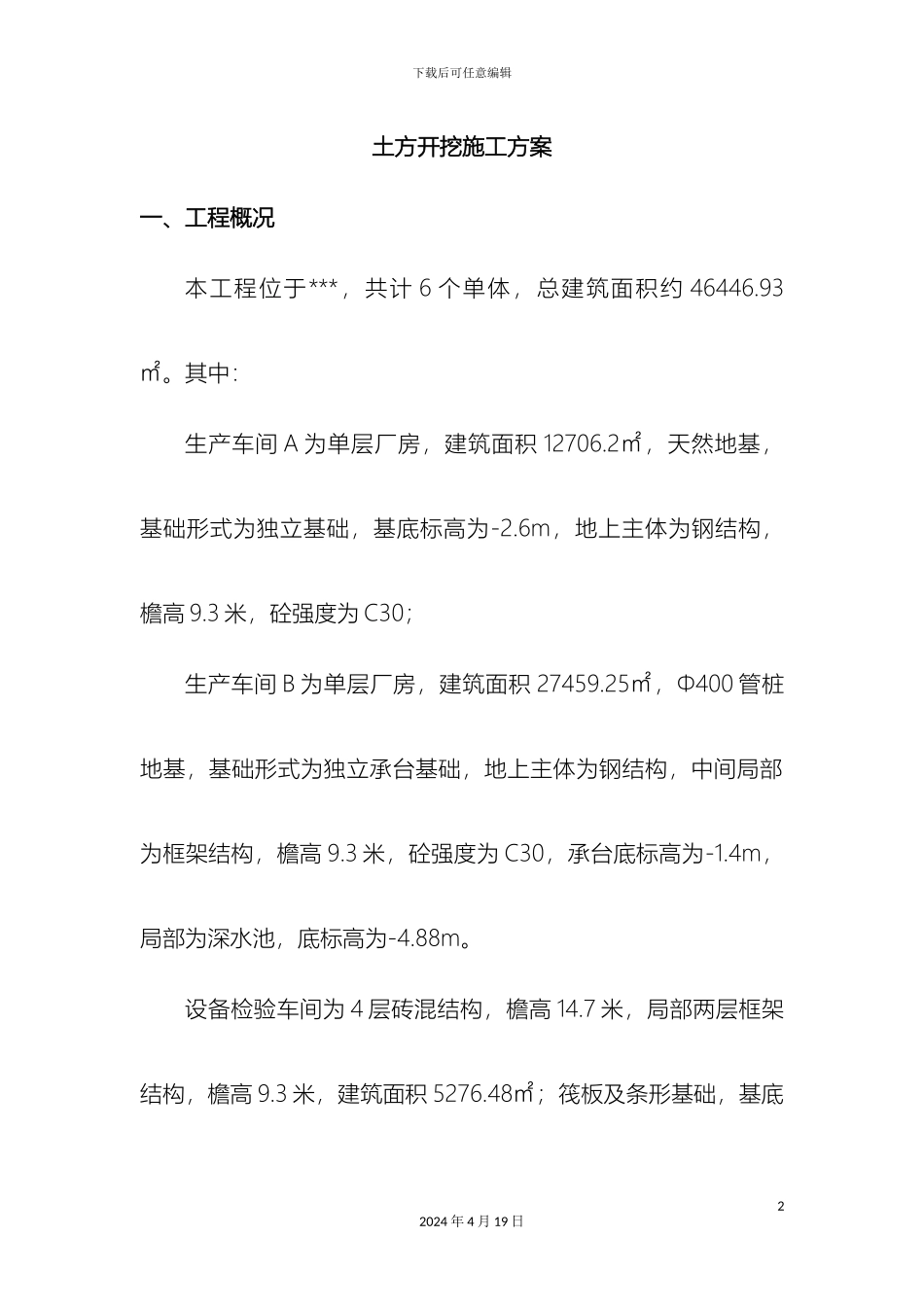

下载后可任意编辑土方开挖专项施工方案文档12024 年 4 月 19 日下载后可任意编辑土方开挖施工方案一、工程概况本工程位于***,共计 6 个单体,总建筑面积约 46446
其中:生产车间 A 为单层厂房,建筑面积 12706
2㎡,天然地基,基础形式为独立基础,基底标高为-2
6m,地上主体为钢结构,檐高 9
3 米,砼强度为 C30;生产车间 B 为单层厂房,建筑面积 27459
25㎡,Φ400 管桩地基,基础形式为独立承台基础,地上主体为钢结构,中间局部为框架结构,檐高 9
3 米,砼强度为 C30,承台底标高为-1
4m,局部为深水池,底标高为-4
设备检验车间为 4 层砖混结构,檐高 14
7 米,局部两层框架结构,檐高 9
3 米,建筑面积 5276

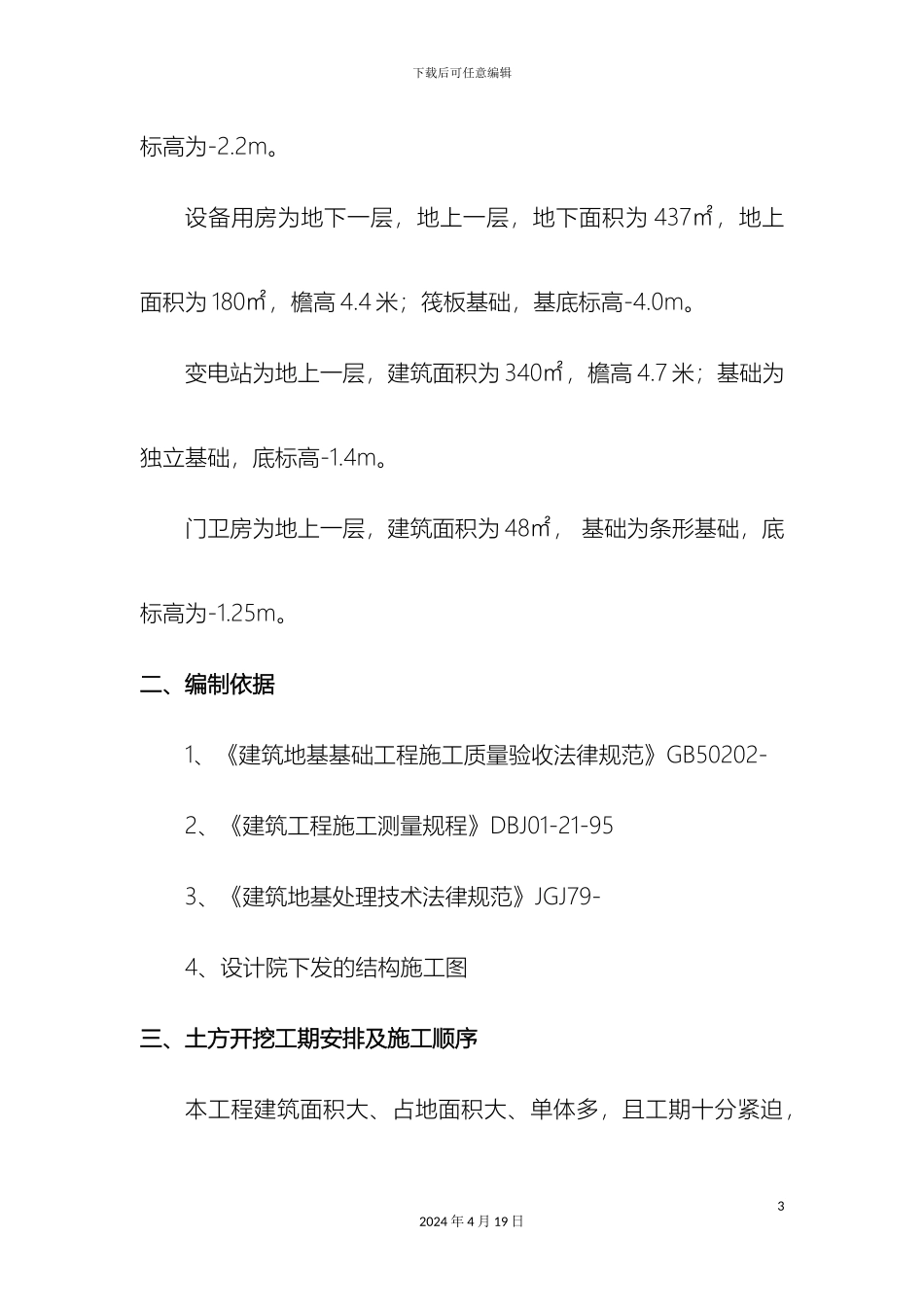

48㎡;筏板及条形基础,基底22024 年 4 月 19 日下载后可任意编辑标高为-2
设备用房为地下一层,地上一层,地下面积为 437㎡,地上面积为 180㎡,檐高 4
4 米;筏板基础,基底标高-4
变电站为地上一层,建筑面积为 340㎡,檐高 4
7 米;基础为独立基础,底标高-1
门卫房为地上一层,建筑面积为 48㎡, 基础为条形基础,底标高为-1
二、编制依据1、《建筑地基基础工程施工质量验收法律规范》GB50202- 2、《建筑工程施工测量规程》DBJ01-21-953、《建筑地基处理技术法律规范》JGJ79- 4、设计院下发的结构施工图三、土方开挖工期安排及施工顺序本工程建筑面积大、占地面积大、单体多,且工期十分紧迫,32024 年 4 月 19 日下载后可任意编辑主体结构施工时间不足两个月
根据本工程特点,我单位提前做好施工准备工作,对各工序、节点工期做好计划,土方开挖时间拟考虑从 9 月 6 日开始,10 月 15 日前完成所有土方开挖工作,总挖土持
