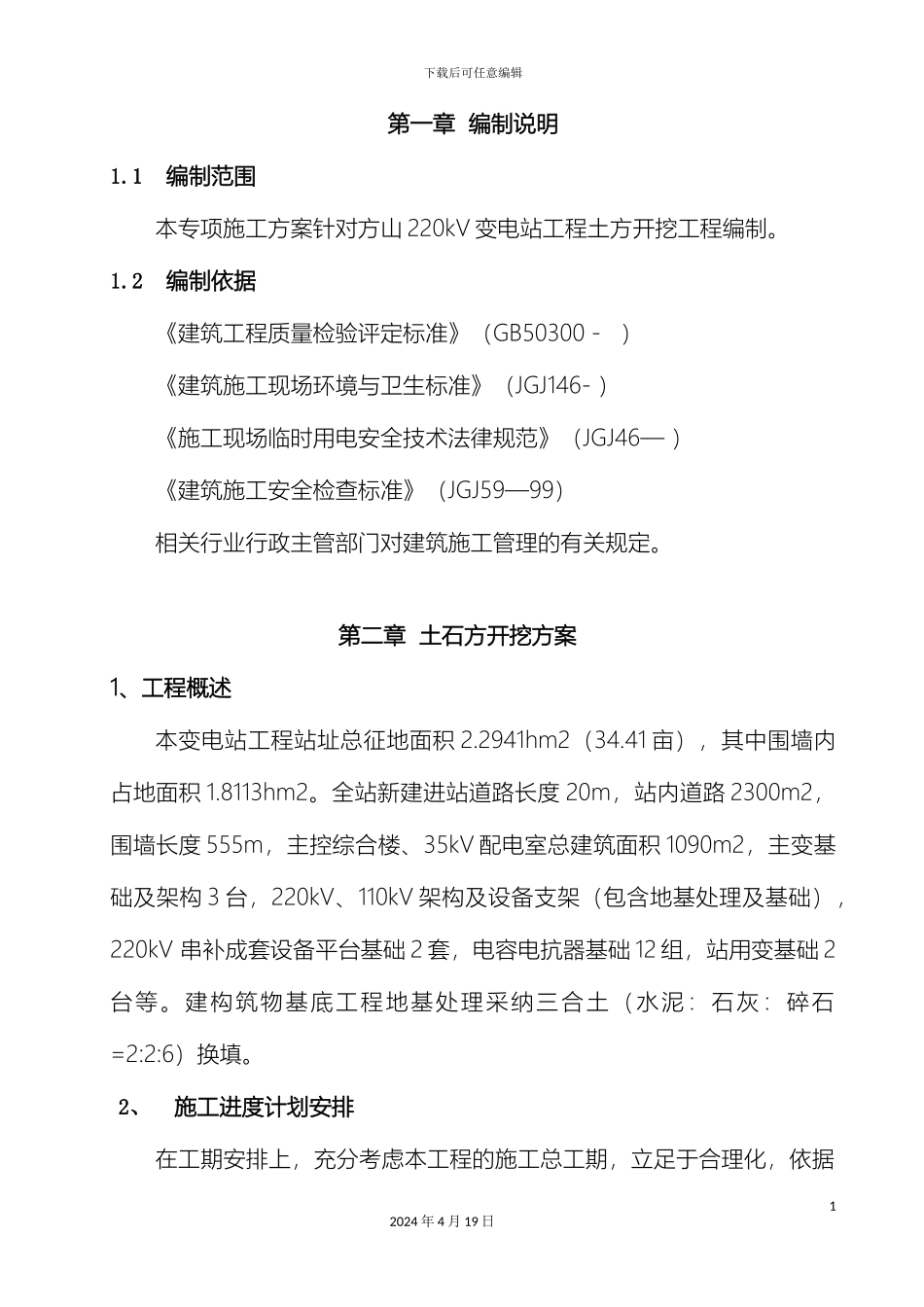

下载后可任意编辑土石方开挖专项施工方案样本12024 年 4 月 19 日下载后可任意编辑第一章 编制说明1
1编制范围本专项施工方案针对方山 220kV 变电站工程土方开挖工程编制
2编制依据《建筑工程质量检验评定标准》(GB50300- )《建筑施工现场环境与卫生标准》(JGJ146- )《施工现场临时用电安全技术法律规范》(JGJ46— )《建筑施工安全检查标准》(JGJ59—99)相关行业行政主管部门对建筑施工管理的有关规定
第二章 土石方开挖方案1、工程概述本变电站工程站址总征地面积 2
2941hm2(34
41 亩),其中围墙内占地面积 1
8113hm2
全站新建进站道路长度 20m,站内道路 2300m2,围墙长度 555m,主控综合楼、35kV 配电室总建筑面积 1090m2,主变基础及架构 3 台,220kV、110kV 架构及设备支架(包含地基处理及基础),220kV 串补成套设备平台基础 2 套,电容电抗器基础 12 组,站用变基础 2台等
建构筑物基底工程地基处理采纳三合土(水泥:石灰:碎石=2:2:6)换填
2、施工进度计划安排在工期安排上,充分考虑本工程的施工总工期,立足于合理化,依据12024 年 4 月 19 日下载后可任意编辑现场情况及工程量,认真分析、精心安排站址清表及其它临时构筑物拆除、土石方工程的施工顺序,避开不合理的安排造成的施工干扰及窝工现象
根据工程特点,现场地质条件,结合设备、人员状况
在实际施工中,我们严格根据施工组织设计,合理安排好施工机械、人员和时间,在保证施工质量和安全的前提下,力争提前完成施工任务

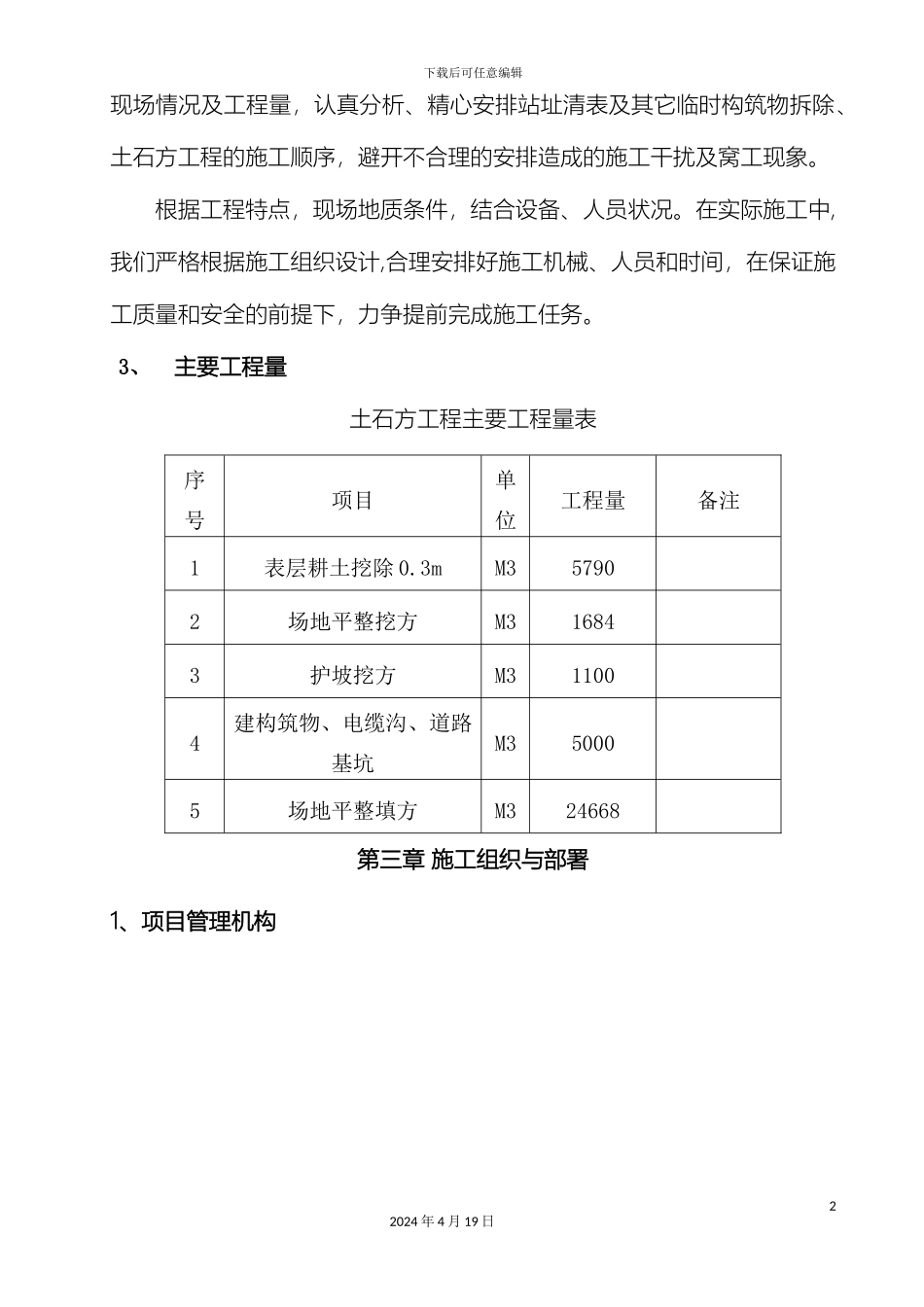

3、主要工程量土石方工程主要工程量表序号项目单位工程量备注1表层耕土挖除 0
3mM357902场地平整挖方M316843护坡挖方M311004建构筑物、电缆沟、道路基坑M350005场地平整填方M324668第三
