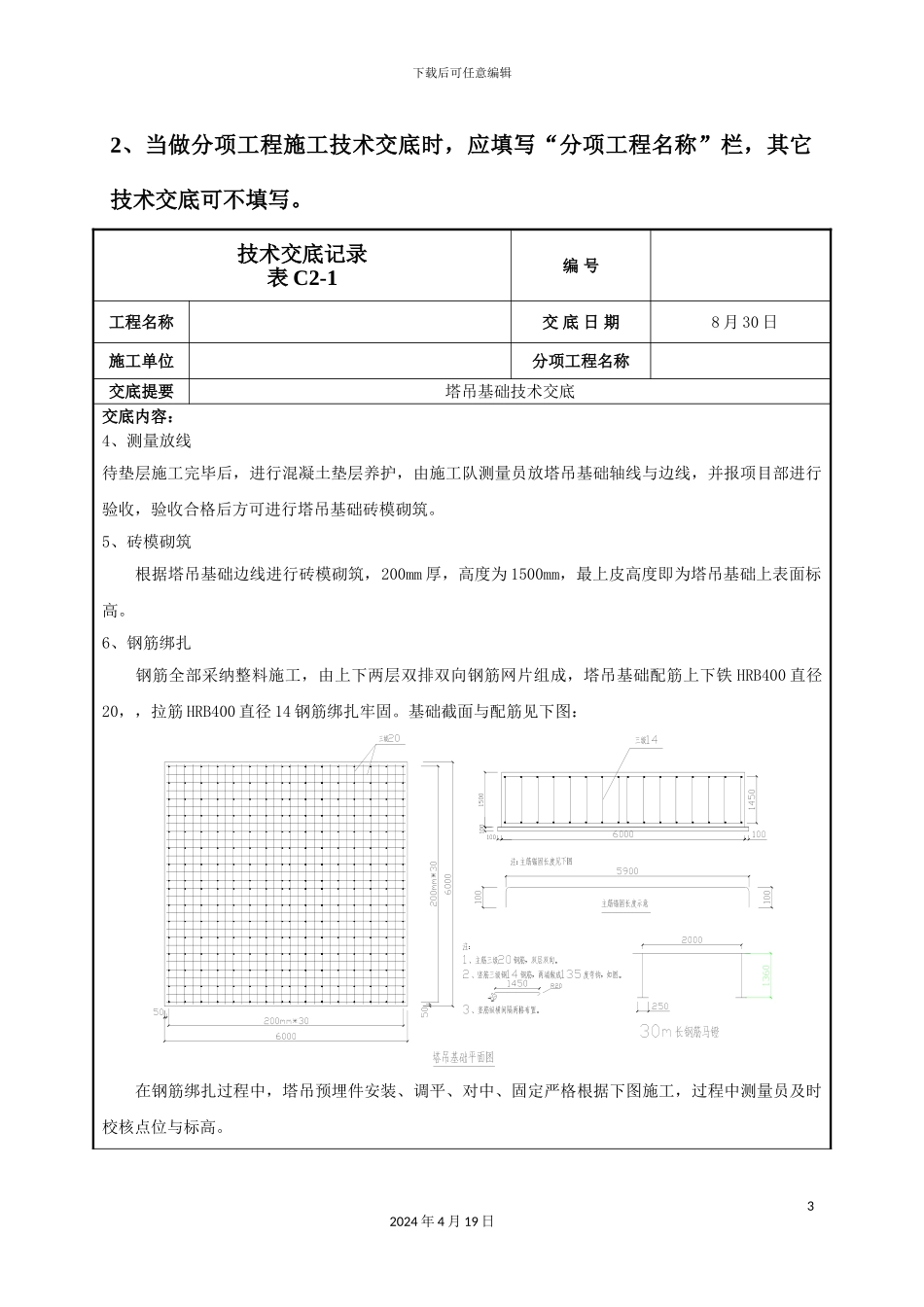

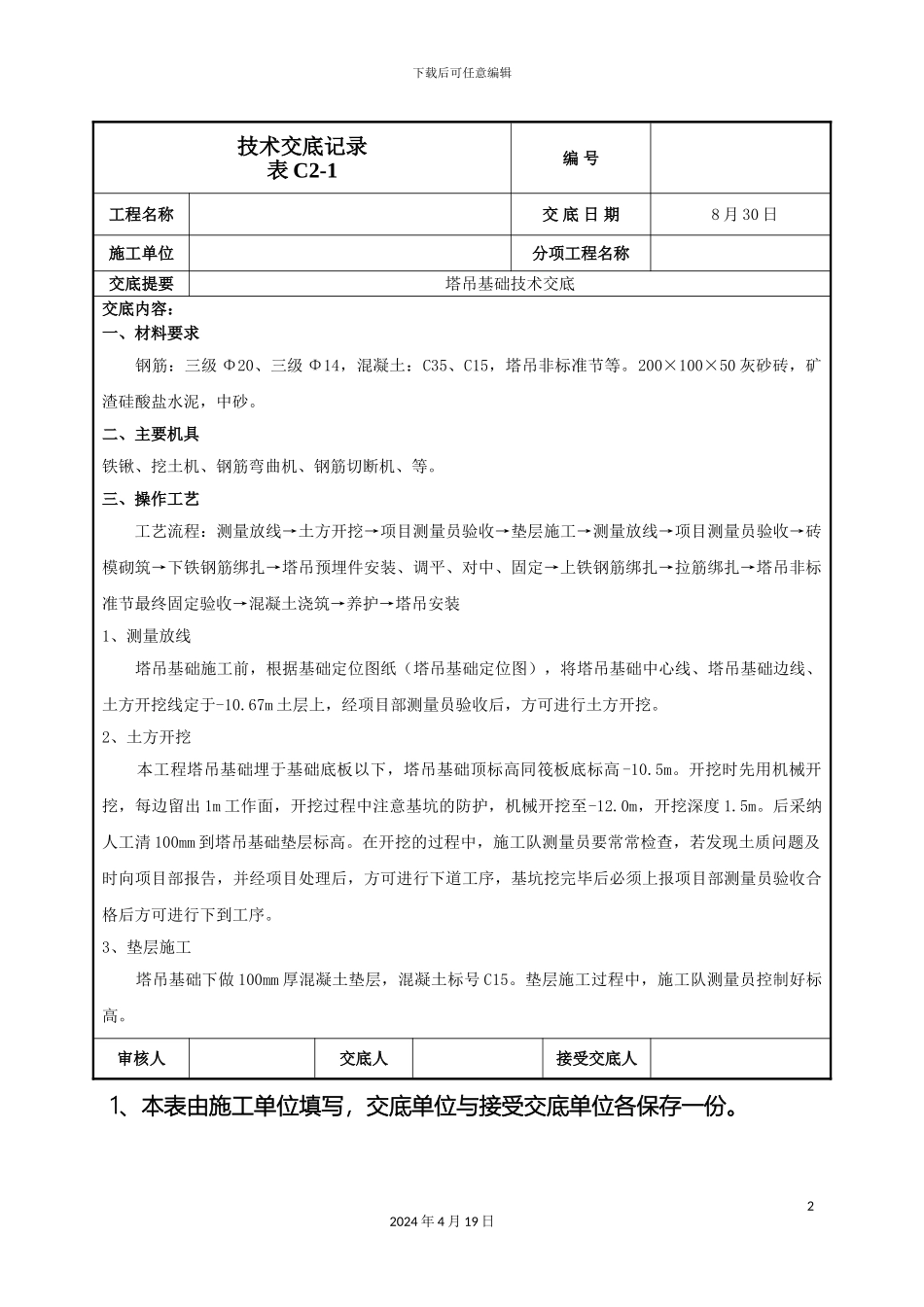

下载后可任意编辑塔吊基础施工技术交底12024 年 4 月 19 日下载后可任意编辑技术交底记录表 C2-1编 号工程名称交 底 日 期 8 月 30 日施工单位分项工程名称交底提要塔吊基础技术交底交底内容: 一、材料要求 钢筋:三级 Φ20、三级 Φ14,混凝土:C35、C15,塔吊非标准节等。200×100×50 灰砂砖,矿渣硅酸盐水泥,中砂。二、主要机具铁锹、挖土机、钢筋弯曲机、钢筋切断机、等。三、操作工艺 工艺流程:测量放线→土方开挖→项目测量员验收→垫层施工→测量放线→项目测量员验收→砖模砌筑→下铁钢筋绑扎→塔吊预埋件安装、调平、对中、固定→上铁钢筋绑扎→拉筋绑扎→塔吊非标准节最终固定验收→混凝土浇筑→养护→塔吊安装1、测量放线 塔吊基础施工前,根据基础定位图纸(塔吊基础定位图),将塔吊基础中心线、塔吊基础边线、土方开挖线定于-10.67m 土层上,经项目部测量员验收后,方可进行土方开挖。2、土方开挖 本工程塔吊基础埋于基础底板以下,塔吊基础顶标高同筏板底标高 -10.5m。开挖时先用机械开挖,每边留出 1m 工作面,开挖过程中注意基坑的防护,机械开挖至-12.0m,开挖深度 1.5m。后采纳人工清 100mm 到塔吊基础垫层标高。在开挖的过程中,施工队测量员要常常检查,若发现土质问题及时向项目部报告,并经项目处理后,方可进行下道工序,基坑挖完毕后必须上报项目部测量员验收合格后方可进行下到工序。3、垫层施工 塔吊基础下做 100mm 厚混凝土垫层,混凝土标号 C15。垫层施工过程中,施工队测量员控制好标高。审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各保存一份。22024 年 4 月 19 日下载后可任意编辑2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。技术交底记录表 C2-1编 号工程名称交 底 日 期 8 月 30 日施工单位分项工程名称交底提要塔吊基础技术交底交底内容: 4、测量放线待垫层施工完毕后,进行混凝土垫层养护,由施工队测量员放塔吊基础轴线与边线,并报项目部进行验收,验收合格后方可进行塔吊基础砖模砌筑。5、砖模砌筑 根据塔吊基础边线进行砖模砌筑,200mm 厚,高度为 1500mm,最上皮高度即为塔吊基础上表面标高。6、钢筋绑扎 钢筋全部采纳整料施工,由上下两层双排双向钢筋网片组成,塔吊基础配筋上下铁 HRB400 直径20,,拉筋 HRB400 直径 14 钢筋绑扎牢固。基础截面与配筋见下图: 在钢...
