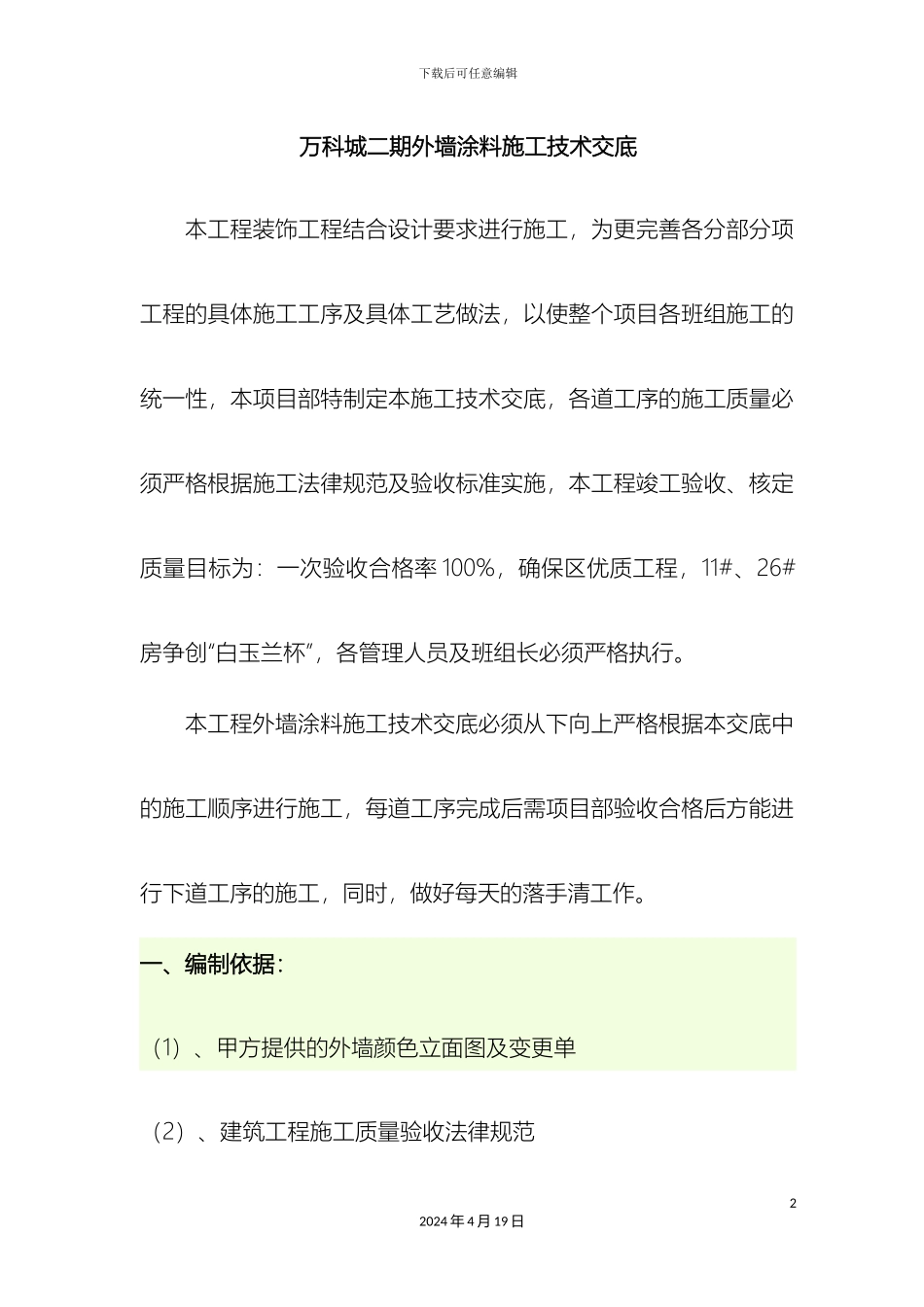

下载后可任意编辑外墙涂料施工技术交底12024 年 4 月 19 日下载后可任意编辑万科城二期外墙涂料施工技术交底本工程装饰工程结合设计要求进行施工,为更完善各分部分项工程的具体施工工序及具体工艺做法,以使整个项目各班组施工的统一性,本项目部特制定本施工技术交底,各道工序的施工质量必须严格根据施工法律规范及验收标准实施,本工程竣工验收、核定质量目标为:一次验收合格率 100%,确保区优质工程,11#、26#房争创“白玉兰杯”,各管理人员及班组长必须严格执行。本工程外墙涂料施工技术交底必须从下向上严格根据本交底中的施工顺序进行施工,每道工序完成后需项目部验收合格后方能进行下道工序的施工,同时,做好每天的落手清工作。一、编制依据:(1)、甲方提供的外墙颜色立面图及变更单(2)、建筑工程施工质量验收法律规范22024 年 4 月 19 日下载后可任意编辑(3)、建筑工程施工工艺法律规范(4)、本工程施工组织设计二、外墙涂料施工程序及工艺要求;1、外架调整、清理:外墙涂料施工前,需清理外架垃圾、浮灰,后在涂料施工区域底部设置一道硬隔离,并对外架拉结位置进行调整,先在窗洞口处设置钢管拉结,后拆除外墙面上拉结,必须做到先设后差的要求。2、基层验收:外墙涂料施工前需有项目部对外墙基层进行验收,未经验收或验收不合格的墙面不能进行涂料施工;外墙涂料施工前须确保基层应牢固、不开裂、不掉粉、不起砂、不空鼓、无剥离、无石灰爆裂点和无附着力不良的旧涂层等;基层应表面平整,立面垂直、阴阳角垂直、方正和无缺棱掉角、分隔线条深浅一致且横平竖直;32024 年 4 月 19 日下载后可任意编辑3、外墙腻子批嵌施工:(1)、外墙局部凹陷处腻子找平:外墙面 3mm 内局部凹陷部位采纳腻子进行刮平,确保第一边腻子批嵌前墙面平整。局部腻子找平干燥后采纳沙皮纸进行打毛修平。(2)、外墙阴阳角施工及塑料角条设置:,外墙腻子整体批嵌前需先对阴阳角方正进行找平;阳角腻子施工:外墙面阳角全部设置塑料角条,采纳外墙腻子先对阳角进行初步找方,待腻子未干时压入塑料角条,角条设置需确保上下顺直流畅、挺拔、粘贴牢固。阴角腻子施工:外墙面阴角先采纳外墙腻子进行初步找平,待腻子未干时采纳阴角模抽直,确保阴角方正、挺拔、顺直流畅。(2)、外墙腻子批嵌施工:外墙腻子分两次进行批嵌,第一边腻子批嵌完成后需对墙面进行打磨找平再进行第二遍腻子施工,腻42024 年 4 月 19 日下载后可任...
