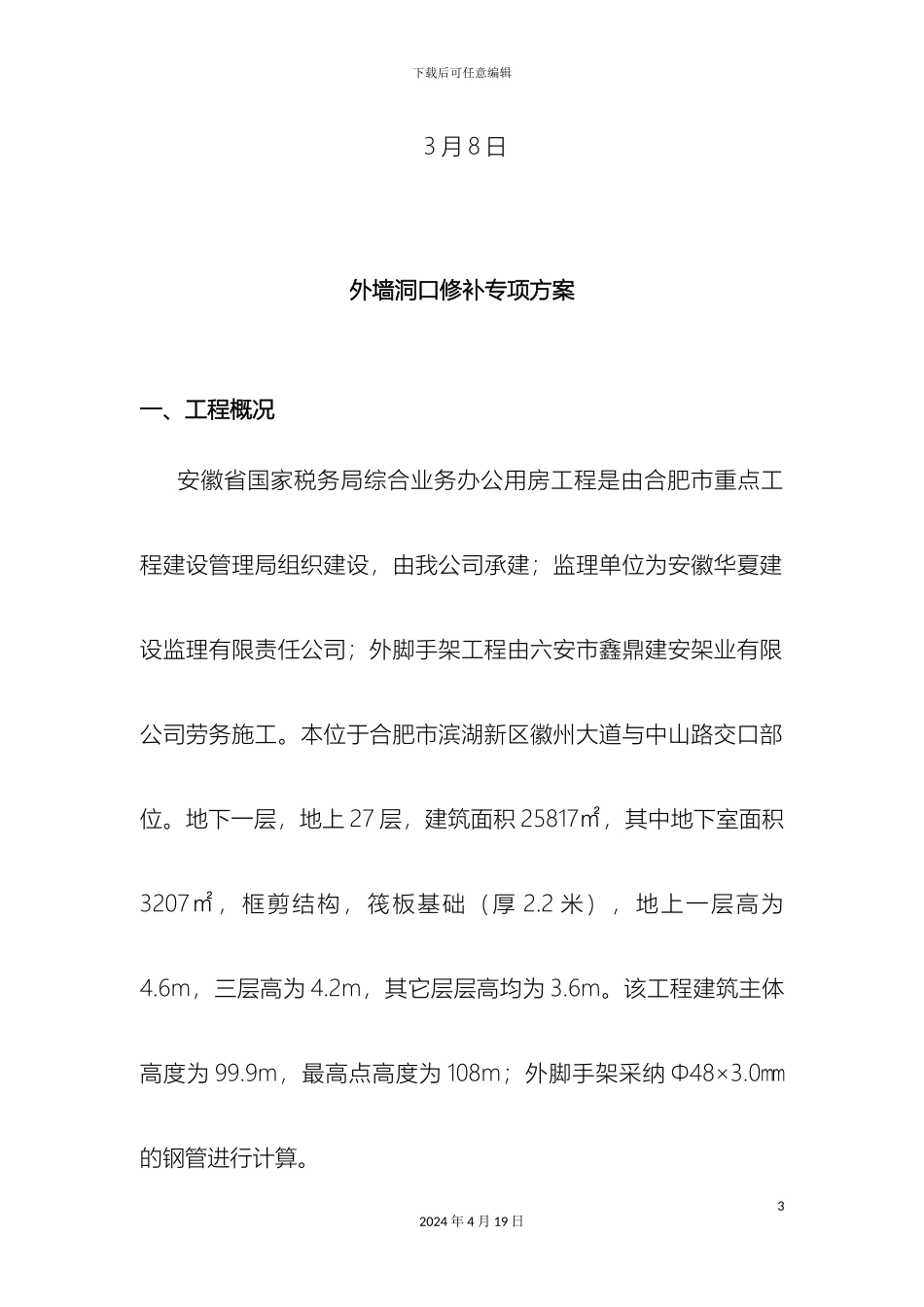

下载后可任意编辑外墙脚手架洞口修补施工方案省国税局项目12024 年 4 月 19 日下载后可任意编辑安徽省国家税务局综合业务办公用房工程外墙洞口修补专项方案编制: 审核: 审批: 安徽水利开发股份有限公司省国税局项目部22024 年 4 月 19 日下载后可任意编辑 3 月 8 日外墙洞口修补专项方案一、工程概况安徽省国家税务局综合业务办公用房工程是由合肥市重点工程建设管理局组织建设,由我公司承建;监理单位为安徽华夏建设监理有限责任公司;外脚手架工程由六安市鑫鼎建安架业有限公司劳务施工。本位于合肥市滨湖新区徽州大道与中山路交口部位。地下一层,地上 27 层,建筑面积 25817㎡,其中地下室面积3207㎡,框剪结构,筏板基础(厚 2.2 米),地上一层高为4.6m,三层高为 4.2m,其它层层高均为 3.6m。该工程建筑主体高度为 99.9m,最高点高度为 108m;外脚手架采纳 Φ48×3.0㎜的钢管进行计算。32024 年 4 月 19 日下载后可任意编辑本工程外架分六段搭设:第一段为落地式脚手架地上一层至六层顶(标高:23.2m),搭设高度为 23.2m;第二段为悬挑脚手架七层面至十一层顶(标高:41.2m),悬挑高度为 18m;第三段为悬挑脚手架十二层面至十六层顶(标高:59.2m),悬挑高度为 18m;第四段为悬挑脚手架十七层面至二十一层顶(标高:77.2m),悬挑高度为 18m;第五段为悬挑脚手架二十二层面至二十五层顶(标高:91.6m),悬挑高度为 14.4m;第六段为悬挑脚手架二十六层面至屋顶(标高:108.0m),悬挑高度为 17.9(16.4m+1.5 m)。安全平网在三层面、六层面、十一层面、十七层面、二十一层面、二十五层面各设一道。根据施工总进度要求,需要对外脚手架进行拆除工作。拆除时垂直运输需要塔吊及人货电梯。室内其它装修工作正在进行,42024 年 4 月 19 日下载后可任意编辑现场各工种、工序人员较多,外架拆除时隐患较多,公司、项目技术部门特组织相关管理人员仔细学习,讨论落实外架拆除期间的各项工作,并对操作工人做好交底,确保整个拆除过程无安全事故发生。外墙因脚手架拆除等原因造成的孔洞,一般情况下,小于100mm 的孔洞采纳 1:3 水泥砂浆(添加防水剂及膨胀剂)分层封堵;当孔洞大于 100mm 时,采纳细石混凝土封堵;所有封堵必须保证密实。二、编制依据1、《混凝土结构工程施工质量验收法律规范》 (GB50204- )2、《建筑结构可靠度设计统一标准》 (GB50068- )3、《建筑结构荷载法律...
