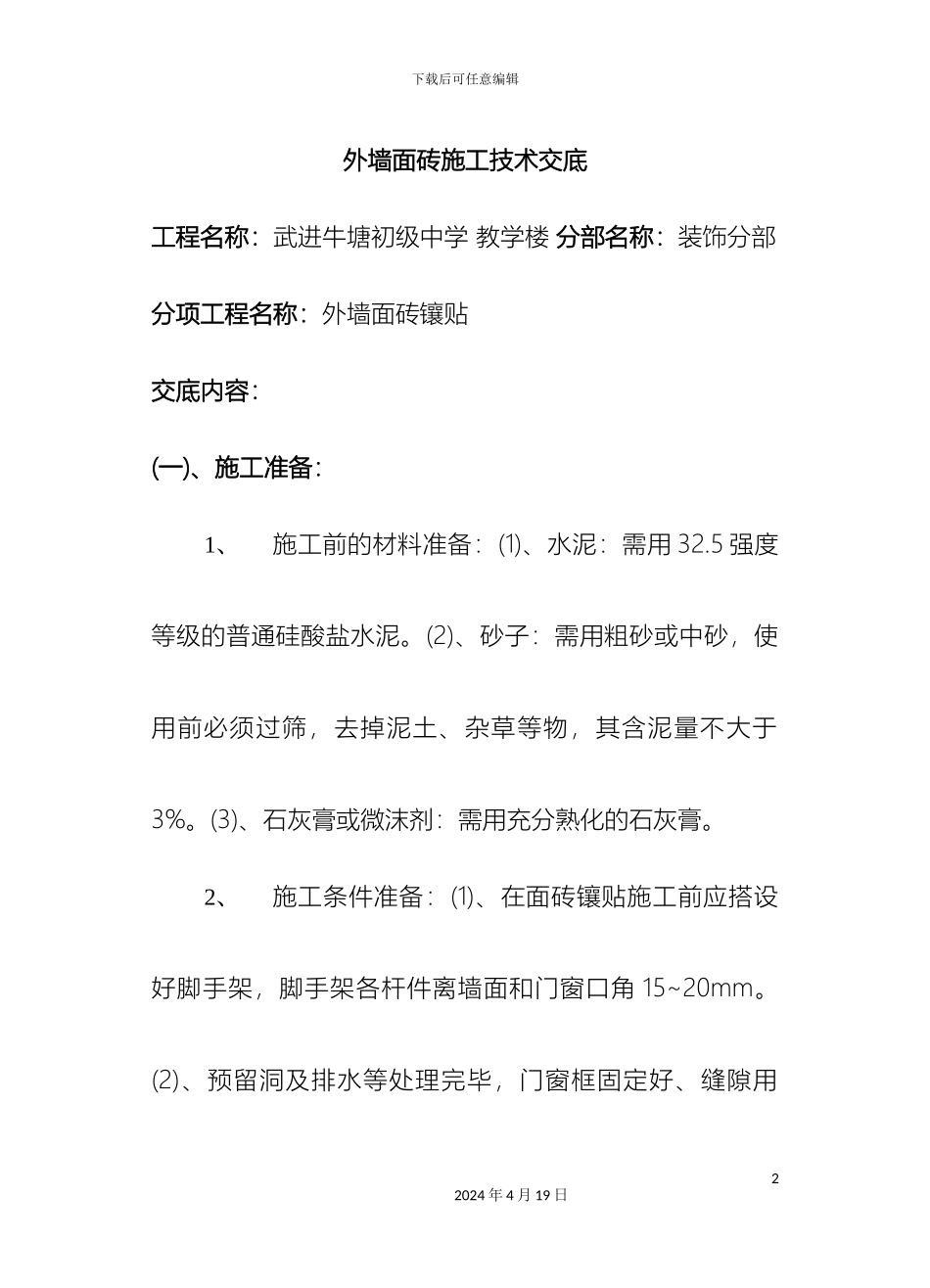

下载后可任意编辑外墙面砖施工技术交底12024 年 4 月 19 日下载后可任意编辑外墙面砖施工技术交底工程名称:武进牛塘初级中学 教学楼 分部名称:装饰分部分项工程名称:外墙面砖镶贴交底内容:(一)、施工准备:1、施工前的材料准备:(1)、水泥:需用 32.5 强度等级的普通硅酸盐水泥。(2)、砂子:需用粗砂或中砂,使用前必须过筛,去掉泥土、杂草等物,其含泥量不大于3%。(3)、石灰膏或微沫剂:需用充分熟化的石灰膏。2、施工条件准备:(1)、在面砖镶贴施工前应搭设好脚手架,脚手架各杆件离墙面和门窗口角 15~20mm。(2)、预留洞及排水等处理完毕,门窗框固定好、缝隙用22024 年 4 月 19 日下载后可任意编辑1:3 水泥砂浆堵塞严实。(3)、塑钢窗框边缝所用发泡材料应符合设计要求,要堵塞密实,并应事先粘好保护膜。(4)、脚手眼要堵好,窗台、窗套等有松动的要修理砌好。(5)按设计要求,选择面砖要求规格一致、形状平整方正、无凸凹扭曲、不缺棱、不缺边、不开裂、不脱釉、颜色均匀一致、无凸凹扭曲的,并分类堆放好。选釉面砖方法:可实行自做套模,按 1mm 差距三种规格的套模。先按釉面砖的长宽标准尺寸,做一个“[”型木模框,然后再做大于标准尺寸和小于标准尺寸的“[”型木模,按顺序分别钉在一块木板上。选择时先将釉面砖放进标准尺寸的“[”型进行检查,如不符合要求时,再取其它两个“[”型进行检查,经过这样32024 年 4 月 19 日下载后可任意编辑的选择就能选出三种不同规格的釉面砖,分别堆放好。使用时根据工程量选用其中的一种规格,来保证镶贴缝隙的大小一致性。(6)、大面积镶贴面砖施工时,应先放样,做样板,并经项目部、监理、甲方检查合格后,方可进行正式施工。(二)、施工工艺及技术操作要求:1、基层处理:(1)、基层为砖墙面的基面处:在抹底子灰之前,必须将砖墙面扫洁净,然后浇水湿润。(2)、基层为砼墙面的基层处理:对于凸出墙面的砼应剔凿平整对光滑砼表面处理实行毛化处理:先把表面的尘土、污垢清理洁净,再用素水泥中掺 30%的 107 胶喷撒墙面进行毛42024 年 4 月 19 日下载后可任意编辑化处理。并进行养护保证其强度。2、吊垂直、套方、找规矩:(1)、采纳在外墙阳角处用钢丝花蓝螺栓拉垂直线,根据阳角钢丝出墙面标志(灰饼),墙面上每 1.5~2M 间距做灰饼,在山墙上每间隔 1M 左右弹一根垂直线。横线则以楼层为水平基线交圈控制,竖向线则以四周大角和通天柱、垛子 为基线控制。(2)、...
