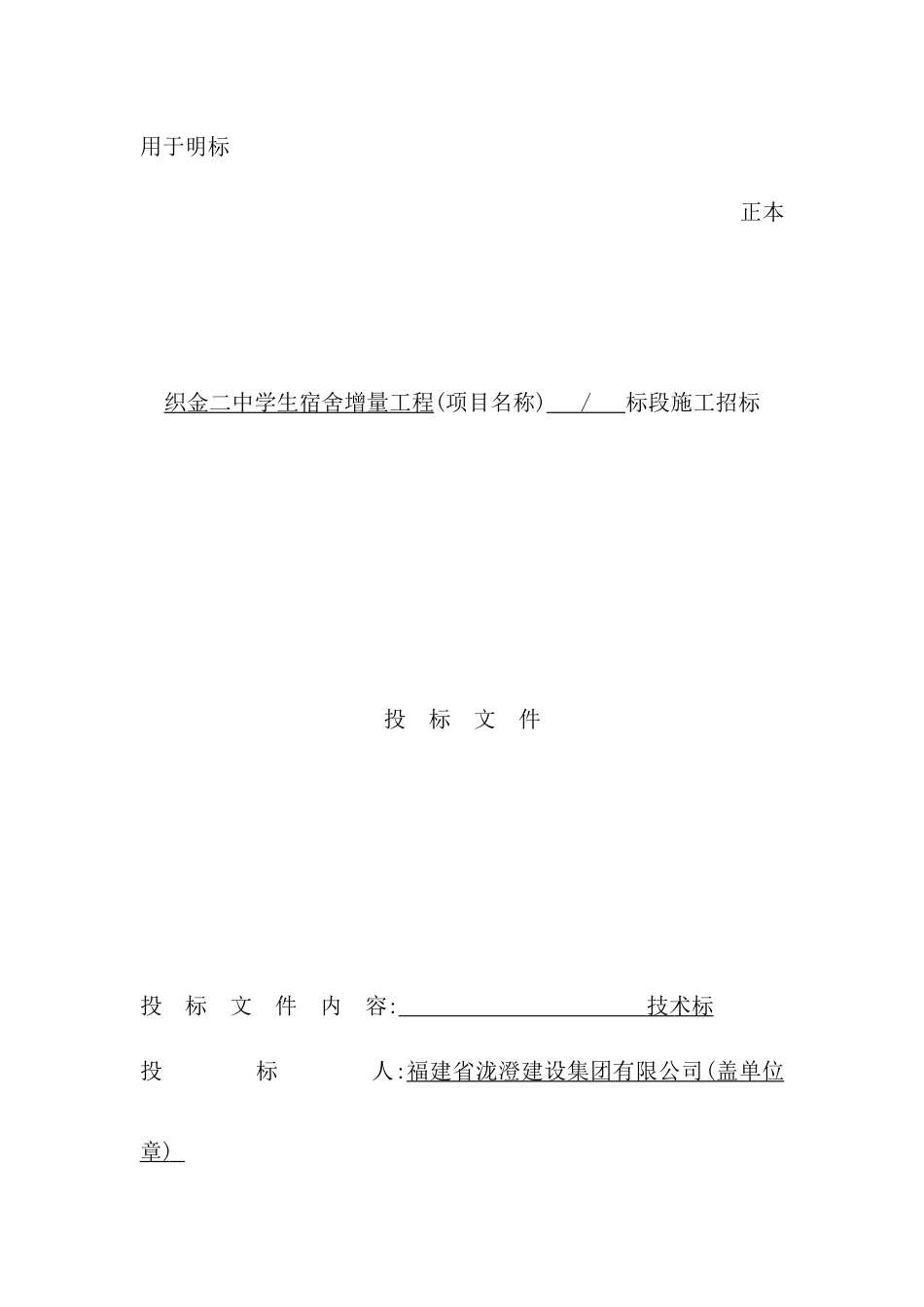

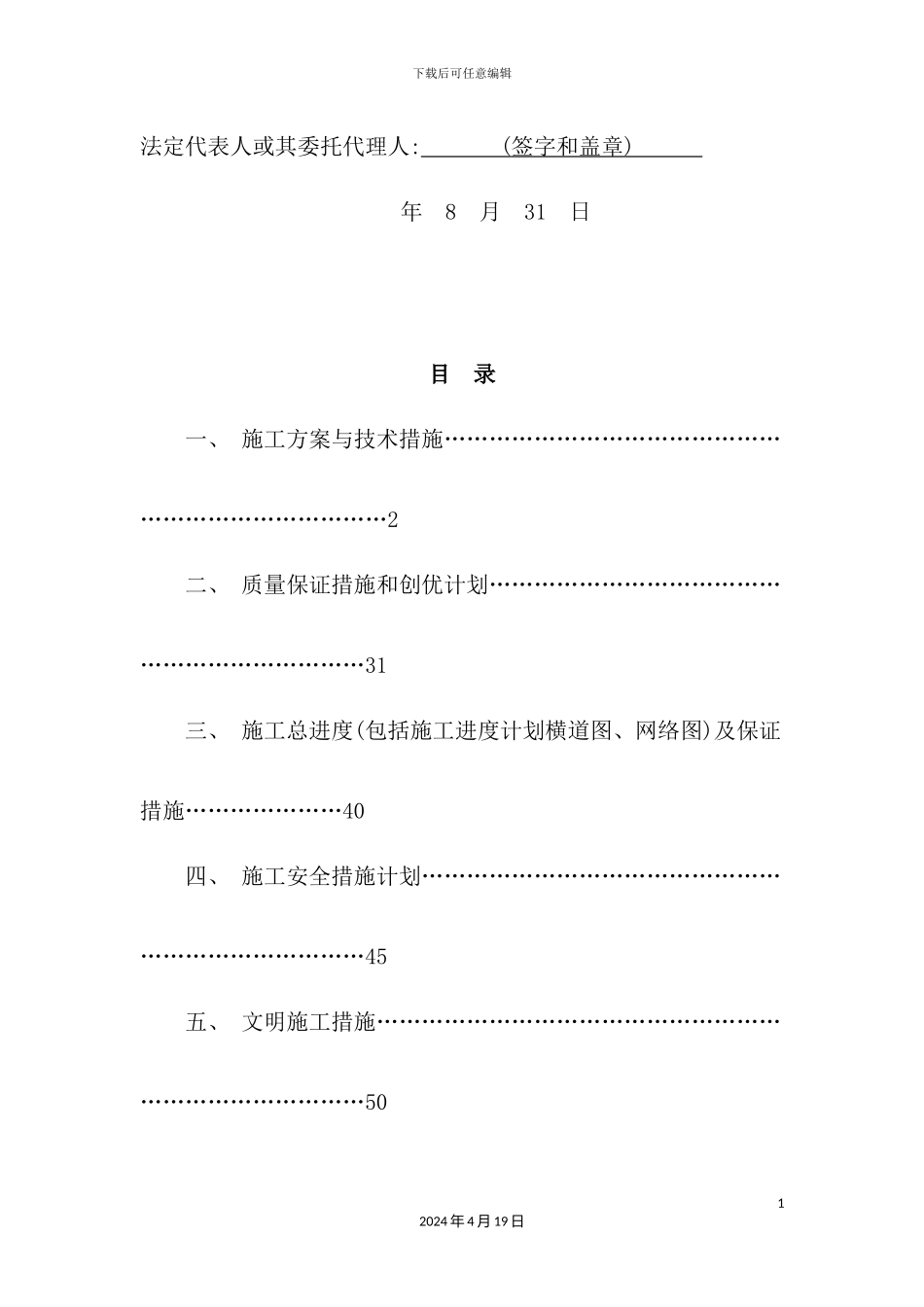

下载后可任意编辑学校施工技术标培训资料12024 年 4 月 19 日用于明标正本 织金二中学生宿舍增量工程(项目名称) / 标段施工招标投 标 文 件投 标 文 件 内 容: 技术标 投 标 人:福建省泷澄建设集团有限公司 ( 盖单位 章 ) 下载后可任意编辑法定代表人或其委托代理人: ( 签字和盖章 ) 年 8 月 31 日目 录一、 施工方案与技术措施……………………………………………………………………2二、 质量保证措施和创优计划……………………………………………………………31三、 施工总进度(包括施工进度计划横道图、网络图)及保证措施…………………40四、 施工安全措施计划……………………………………………………………………45五、 文明施工措施…………………………………………………………………………5012024 年 4 月 19 日下载后可任意编辑六、 施工场地治安保卫管理计划…………………………………………………………60七、 施工环保措施计划;…………………………………………………………………62八、冬季和雨季施工方案………………………………………………………………….66九、 施工现场总平面布置图………………………………………………………………69十、 现场组织管理机构……………………………………………………………………70十一、与发包人、监理及设计单位、专业分包工程的配合………………………………7522024 年 4 月 19 日下载后可任意编辑一、 施工方案与技术措施(一)施工准备1、技术准备(1)技术负责人组织工程相关管理人员仔细熟悉施工图纸,理解设计意图和要求,收集存在疑问,以便图纸会审时做到心中有数,保证工程如期开展。(2)资料员应及时做好前期基础资料收集与整理,建立本工程各类技术资料档案。(3)安全员、质检员完成对进场人员的各项安全技术教育,质量方针及质量目标的宣贯工作。(4)在工程合同签订以后,由公司预算科就合同条款内容,对32024 年 4 月 19 日下载后可任意编辑项目进行有关工期、质量、安全、经济结算进行交底,项目经理对项目成员进行上述内容交底。(5)技术交底采纳三级制。技术负责人、工长、班组长。技术负责人向工长交底,要求细致齐全。并要结合具体操作部位,关键部位的质量要求、操作要点及注意事项等进行交底。对确定的关键工序和特别过程,要从人、机、料、法、环五个方面进行细致交底,对所涉及的新技术、新工艺,必须对具体做法予...
