下载后可任意编辑呼 伦 贝 尔 职 业 技 术 学 院 宿 舍 楼 基 础 土 方 开 挖 专 项 施 工 方 案 编 制 人 : 审 核 人 : 批 准 人 : 编制单位: 北京华宸建设集团股份有限公司 编制时间: 二 0 一三年七月 XX 日一、 工程概况本工程名称是呼伦贝尔职业技术学院三期工程学生宿舍楼工程, 位于呼伦贝尔市海拉尔新区内, 结构为钢筋混凝土框架结构

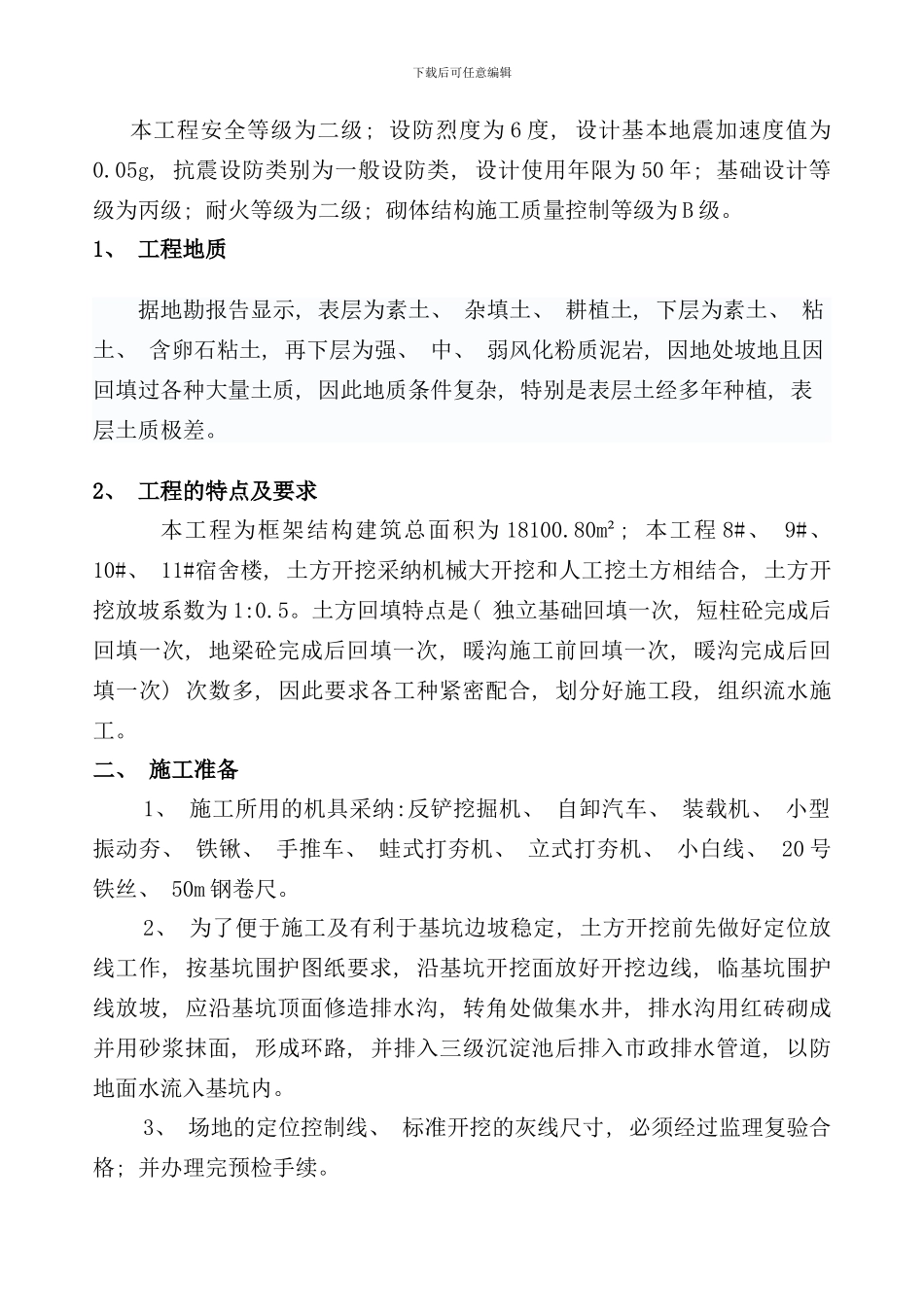

下载后可任意编辑本工程安全等级为二级; 设防烈度为 6 度, 设计基本地震加速度值为0

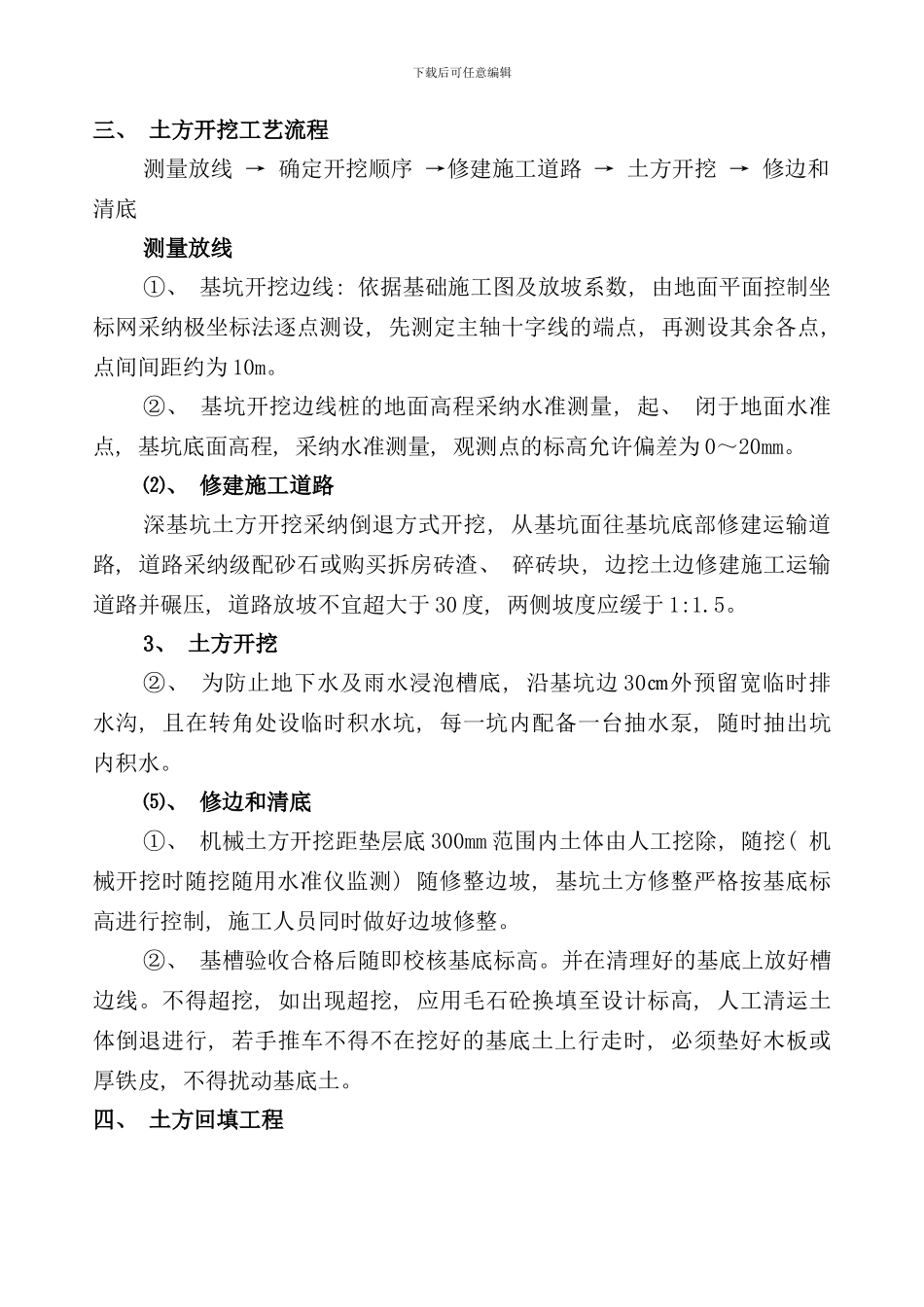

05g, 抗震设防类别为一般设防类, 设计使用年限为 50 年; 基础设计等级为丙级; 耐火等级为二级; 砌体结构施工质量控制等级为 B 级
1、 工程地质据地勘报告显示, 表层为素土、 杂填土、 耕植土, 下层为素土、 粘土、 含卵石粘土, 再下层为强、 中、 弱风化粉质泥岩, 因地处坡地且因回填过各种大量土质, 因此地质条件复杂, 特别是表层土经多年种植, 表层土质极差
2、 工程的特点及要求 本工程为框架结构建筑总面积为 18100
80m²; 本工程 8#、 9#、 10#、 11#宿舍楼, 土方开挖采纳机械大开挖和人工挖土方相结合, 土方开挖放坡系数为 1:0
土方回填特点是( 独立基础回填一次, 短柱砼完成后回填一次, 地梁砼完成后回填一次, 暖沟施工前回填一次, 暖沟完成后回填一次) 次数多, 因此要求各工种紧密配合, 划分好施工段, 组织流水施工
二、 施工准备1、 施工所用的机具采纳:反铲挖掘机、 自卸汽车、 装载机、 小型振动夯、 铁锹、 手推车、 蛙式打夯机、 立式打夯机、 小白线、 20 号铁丝、 50m 钢卷尺
2、 为了便于施工及有利于基坑边坡稳定, 土方开挖前先做好定位放线工作, 按基坑围护图纸要求, 沿基坑开挖面放好开挖边线, 临基坑围护线放坡, 应沿基坑顶面修造排水沟, 转角处做集水
