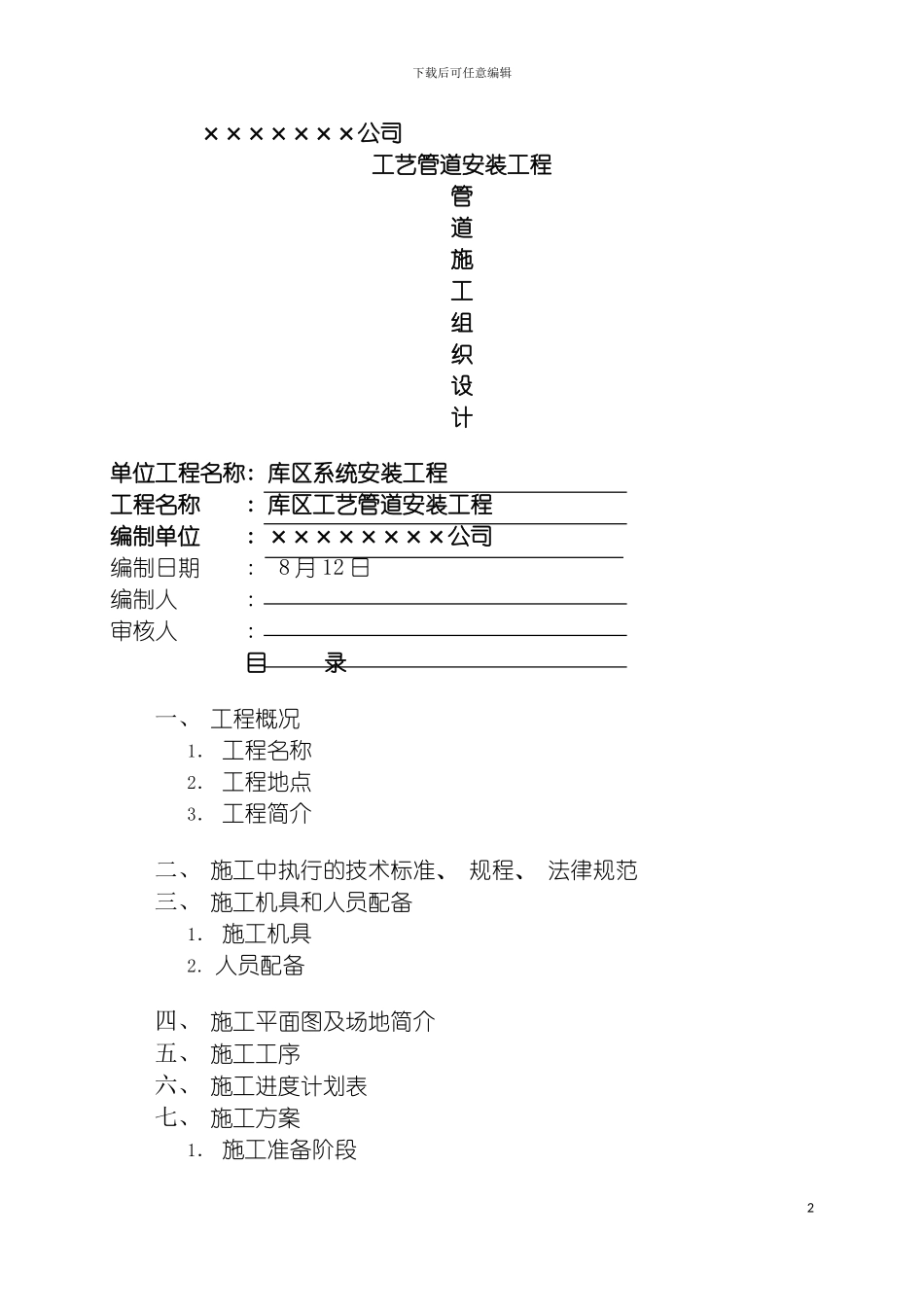

下载后可任意编辑工艺管道施工组织设计1下载后可任意编辑×××××××公司工艺管道安装工程管道施工组织设计单位工程名称: 库区系统安装工程工程名称 : 库区工艺管道安装工程编制单位 : ××××××××公司编制日期 : 8 月 12 日编制人 : 审核人 : 目 录一、 工程概况1. 工程名称2. 工程地点3. 工程简介二、 施工中执行的技术标准、 规程、 法律规范三、 施工机具和人员配备1. 施工机具2.人员配备四、 施工平面图及场地简介五、 施工工序六、 施工进度计划表七、 施工方案1. 施工准备阶段2下载后可任意编辑2. 管道制作加工3. 管道焊接4. 设备安装5. 管道安装6. 管道防雷接地7. 管道检验、 检查和试验8. 管道的吹扫与清洗9. 管道防腐与刷油10.管道绝热11.工程交接验收八、 质量技术管理措施九、 安全技术管理措施一、 工程概况1. 工程名称: ×××××公司库区油罐管道及至码头管道安装工程2. 工程地点: ××××××3. 工程简介: 本工程为新建植物油库的管道安装工程, 共分为两部分, 一部分为库区各油罐之间进出油、 伴热、 加气管道安装; 另一部分为码头至油罐区之间进出油、 伴热、 加气管道安装
其中进油管为DN200、 DN150; 出油管为DN150; 蒸汽管、 罐底排污管、 压缩空气管为DN65; 蒸汽伴热管为DN25, 均采纳热轧无缝钢管制作安装
管道阀门及其它附件采纳法兰螺栓连接; DN200 、 DN150管道采纳氩电联焊, 其它管道全部采纳电弧焊
管道除锈为动力工具除锈; 防腐为铁红防锈漆两遍、 面漆一遍; 管道有保温要求则不刷面漆, 其它根据工艺要求施工
二、 施工中执行的技术标准、 规程、 法律规范1.设计图纸及设计说明文件2.《工业金属管道工程施工及验收法律规范》 ( GB50235-97) 3.《现场设备、 工业管道焊接
