下载后可任意编辑常州降水专项施工方案12024 年 4 月 19 日 年产 1000 吨 T700 级碳纤维扩建项目降水专项施工方案下载后可任意编辑 5 月 10 日第一章、编制说明1

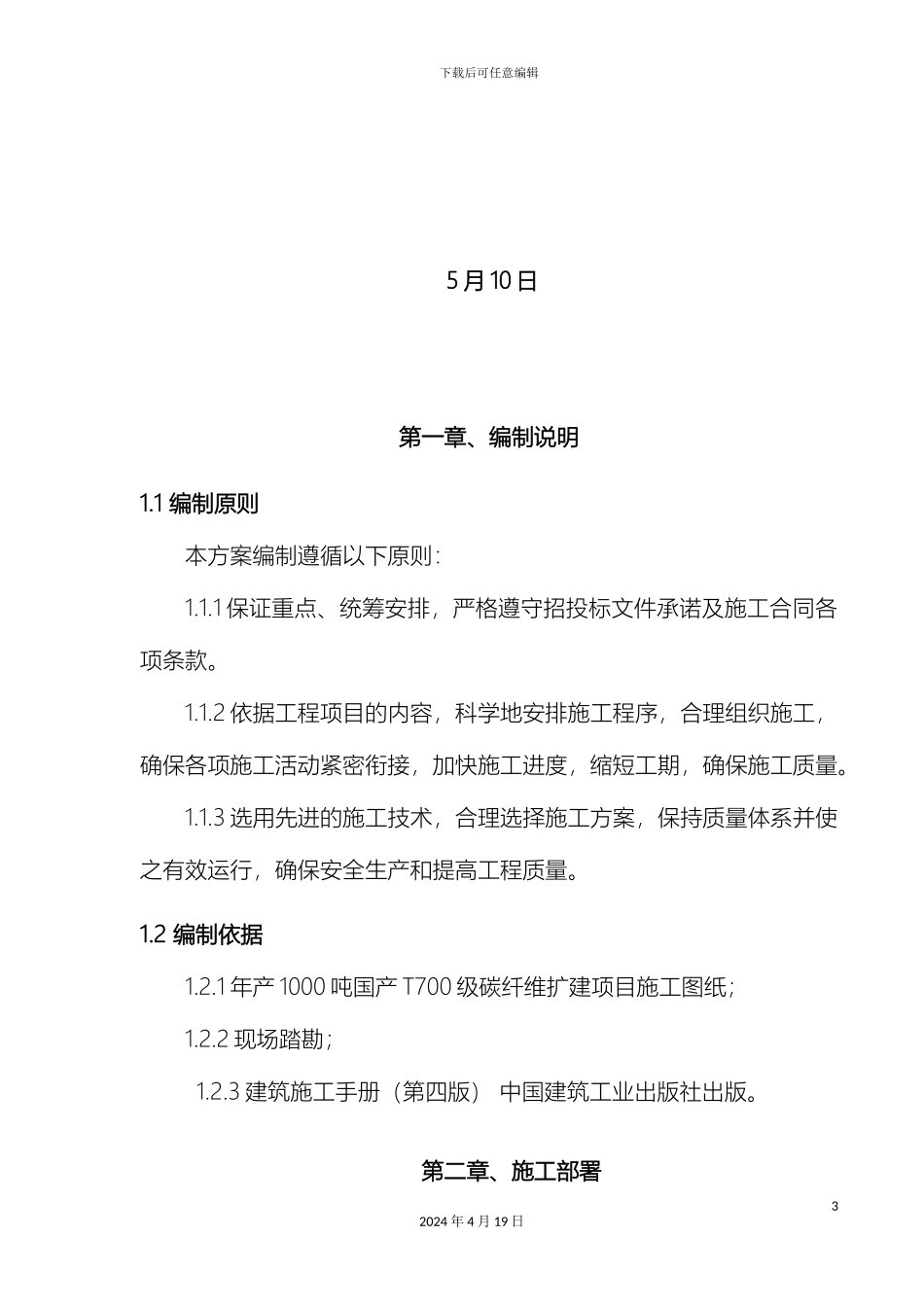

1 编制原则本方案编制遵循以下原则:1
1 保证重点、统筹安排,严格遵守招投标文件承诺及施工合同各项条款
2 依据工程项目的内容,科学地安排施工程序,合理组织施工,确保各项施工活动紧密衔接,加快施工进度,缩短工期,确保施工质量
3 选用先进的施工技术,合理选择施工方案,保持质量体系并使之有效运行,确保安全生产和提高工程质量
2 编制依据1
1 年产 1000 吨国产 T700 级碳纤维扩建项目施工图纸;1
2 现场踏勘;1
3 建筑施工手册(第四版) 中国建筑工业出版社出版
第二章、施工部署32024 年 4 月 19 日下载后可任意编辑2
1 工程项目组织机构“科学管理,精心施工,为用户提供优质工程和满意服务”是我单位的宗旨,为达到目标,组织强有力的项目经理部,选择优秀的施工队伍,制定了二级管理制度
1 指挥决策层---公司领导小组公司领导小组是项目施工决策和保障机构,在我单位整个范围内,对项目施工所需要的人员、机械、材料、资金等进行统一调配,为项目施工提供可靠的资源保障
2 项目管理层---项目经理部根据“项目管理”的要求组建项目经理部,对工程进度、质量、安全、文明施工、合同履约方面对业主负责,组织土建、安装及各专业之间的协同施工,确保工程质量,按期交付使用
项目部组织机构图如下:42024 年 4 月 19 日施工作业班组施工技术员测量技术员资料技术员质量检查员安全监督员试验员计量员材料员设备员劳资教培员环保员预算员项目经理生产经理技术经理安全经理下载后可任意编辑2
2 施工方案策划2
1 施工顺序2
1 根据工程特点、劳
