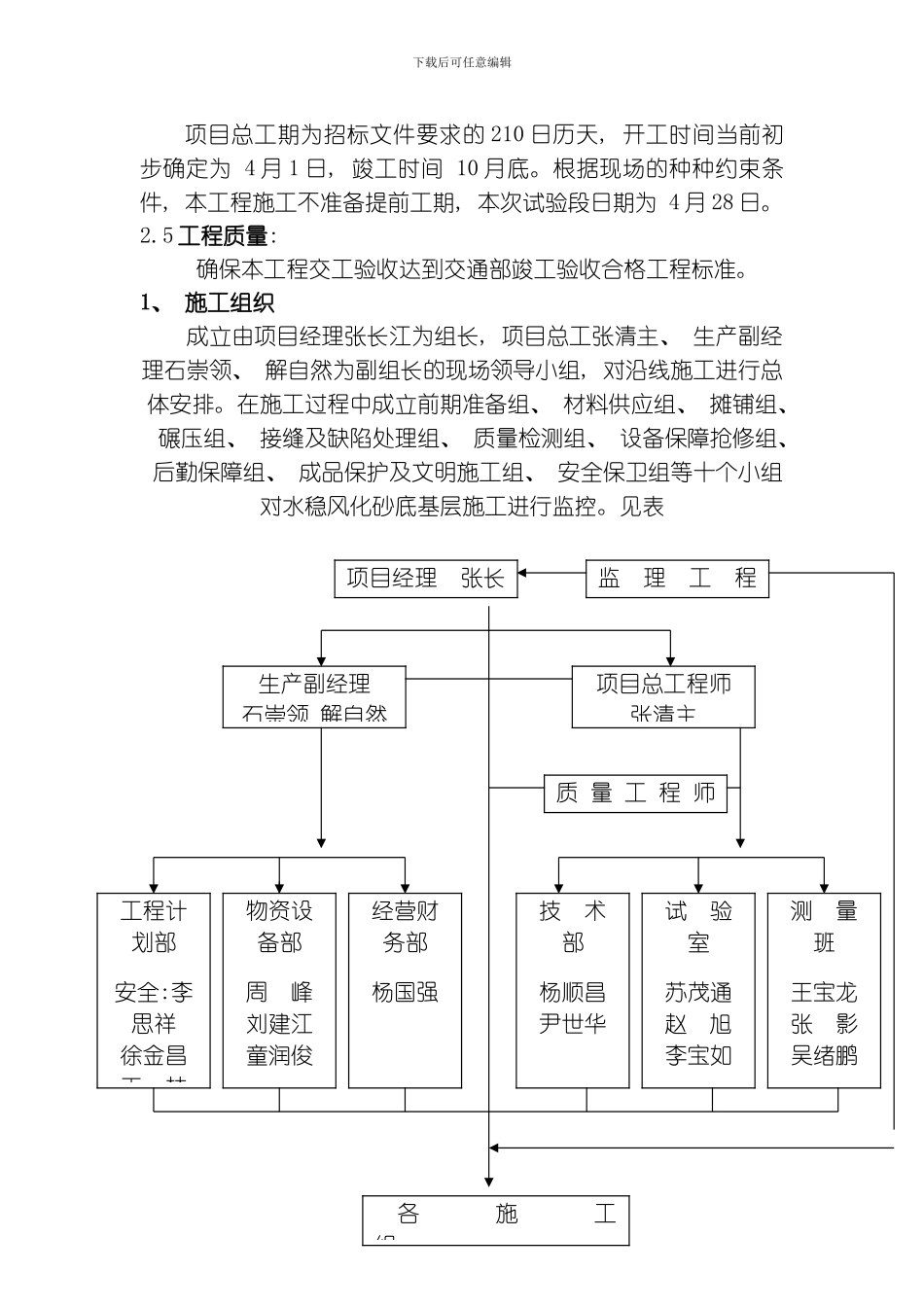

下载后可任意编辑一、 编制依据( 1) 省 道 217 朱 诸 路 莱 州 界 至 国 道 309 段 (K45+040 ~K70+134)大修工程施工招标.招标文件, 青岛市公路管理局 , 10月。( 2) 省 道 217 朱 诸 路 莱 州 界 至 国 道 309 段 (K45+040 ~K70+134)大修工程施工设计图纸,山东省交通规划设计院, 10 月。( 3) 现场调查猎取的部分资料。( 4) 类似工程的相关经验( 5) 施工管理文件交通部颁发的相关法律规范、 规程和标准国家及其它有关行业部门颁布的法律规范、 规程和标准国家有关法律法规文件 二、 工程概况及试验段目的2.1 工程简介本工程青岛公路 基建项目省道 S217 朱诸路莱州界至国道 309段( K45+040—K70+134.014) 大修工程, 全长 25.094 公里。本标段为第一合同段工程, 桩号为( K45+040—K57+600) 公里, 全长12.560 公里, 位于青岛平度市省道 S217 朱诸路莱州界至国道 309段, 经过旧店、 祝沟镇, 现路面为沥青路面, 1999 年拓宽改建, 道路等级为二级公路, 设计行车速度为 60 公里每小时, 路基宽13.5 米, 路面宽 12 米, 路面结构为 16㎝水泥稳定风化砂+16㎝水泥稳定风化砂+( 4+3) ㎝沥青混凝土。道路大修建成后路面结构为 16㎝水泥稳定风化砂底基层+ 18㎝水泥稳定碎石基层+( 5+4) ㎝沥青混凝土面层, 为标准二级公路, 双向两车道, 路其中路面宽度为 12 米, 路肩宽度为 1.5 米。路面横坡为双向横坡, 横坡度为 2%, 路肩横坡度为 3%。路基边坡为 1: 1.5。底基层水泥风化砂摊铺宽度 13.5 米,长度 12560 米。本次试验段位置为 K57+400—K57+600.长度 200 米。2.2 试验段目的 本试验段应从技术、 试验、 施工组织等方面寻找数据依据, 为保证正常段大面积施工提供科学的依据.下载后可任意编辑①.虚铺系数: 基层 1: 1.30( 暂定) , 底基层 1: 1.28( 暂定) , 施工将根据机械及混合料情况调整, 为在正常段大面积施工打下基础。②.混合料配比: 以试验室理论值为依据, 根据运距及现场测试的强度确定施工配合比, 并将结果记入试验段成果, 在正常段中推广。 ③.拌和站计量控制: 拌和站计量以体积为准, 以各料斗仓门开启程度、 料仓压力、 皮带传输速度及倾斜角度共同控制进料, 注水以流量计为准, 由于没有经验值可参考, 应在开工前期在水、 电源具备条件的情况下, 重复试验得出结论值, 再经试验段施工检验比较, 调整合适...
