下载后可任意编辑一区北翼底板混凝土技术交底记录编号: 表 12—1工程名称施工图号内 容: 1 概述****新建办公楼工程为钢筋混凝土框架结构, 其中一区地上 7 层, 地下一层
基础均为柱下独立基础
一区北翼地下室底板厚度为 350mm
在 3-B、 2-B/3-A、 2-A 之间留有一道南北方向的 800 宽的后浇带
在 1-7/1-8、 1-12/1-13、 1-17/1-18 轴之间各留有一道 宽的膨胀加强带
北翼底板采纳 C35S6 抗渗混凝土, 地下室外墙为 C40S6 抗渗混凝土
北翼底板混凝土浇筑量在 1200 m3, 按设计要求整体进行浇筑,在浇筑过程中不留施工缝和后浇带
2 施工准备2

1 指派专人提前收听天气预报, 尽量避开雨天施工, 对雨天及其它恶劣天气有所准备, 提前准备防雨、 养护材料, 做好混凝土的防雨、 养护工作
2 考虑采纳两台地泵进行浇筑, 每台地泵组织两组浇筑人员具体操作人员数量如下: 混凝土操作人员配合工种人员振捣手压面人员养护人员下料人员试验人员其它看筋人员看模人员机电人员机具管理人员1624888408882交底人接受交底人: 一区北翼底板混凝土技术交底记录编号: 下载后可任意编辑表 12—1工程名称施工图号内 容: 同时每班设有专人负责混凝土罐车、 地泵、 泵车管理以及搅拌站的协调
在交接班时, 项目值班人员做好交接班记录, 每班操作组长将工作交接给下一班组时, 也做好工作交接记录, 在浇筑过程中需吃饭时, 实行操作人员换班吃饭的方式

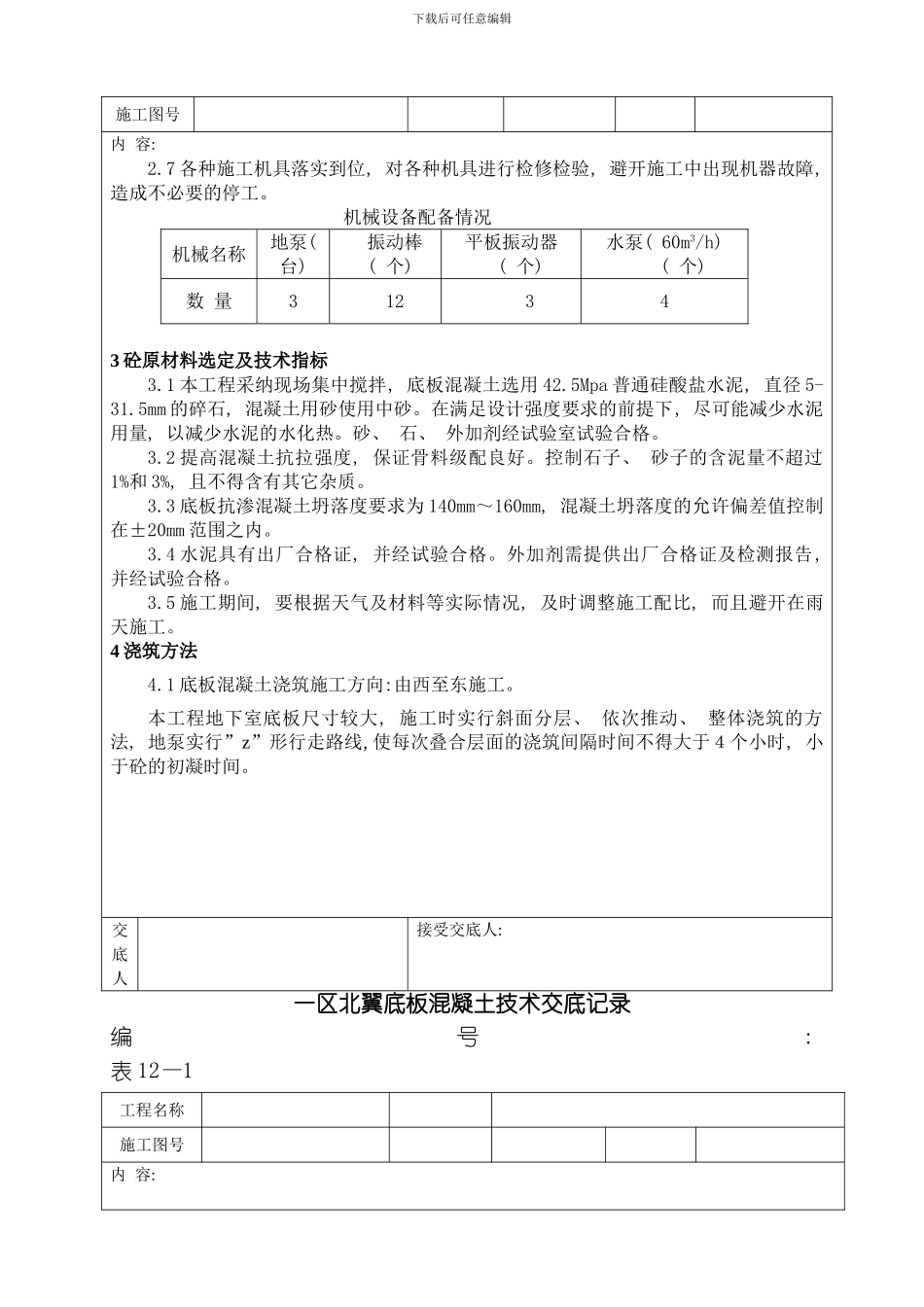

3 砼采纳现场集中搅拌的混凝土,提前一天向混凝土搅拌站提报砼的供应时间、 数量、 强度等级、 供应速度, 提前将搅拌混凝土所需的砂石料、 水泥、 外加剂等原材料准备齐全
原材料储备计划如下: 浇筑部位水泥( t) 砂 子( m3) 石 子( m3) CMA 膨胀剂( t) 粉煤灰( t)
