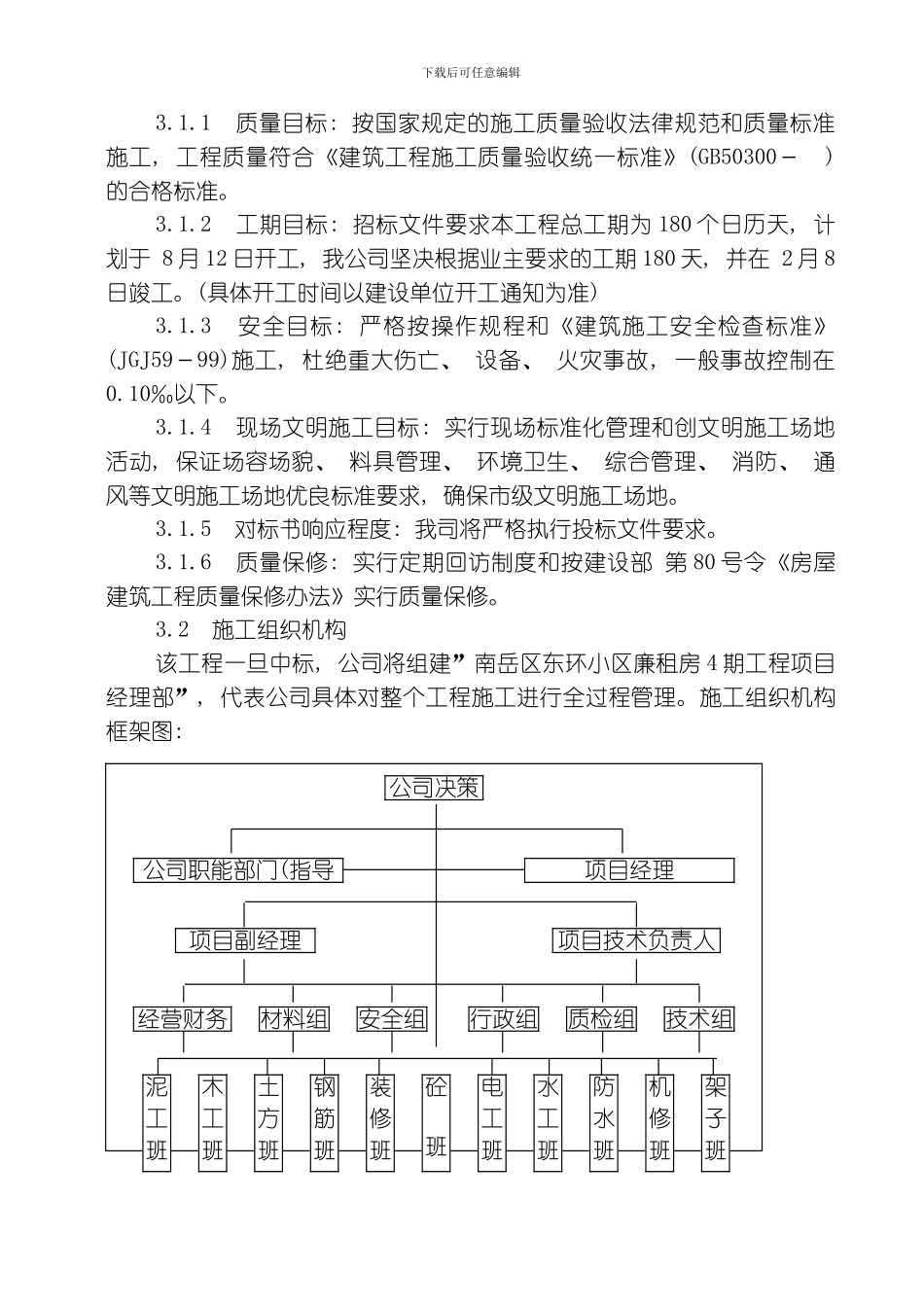

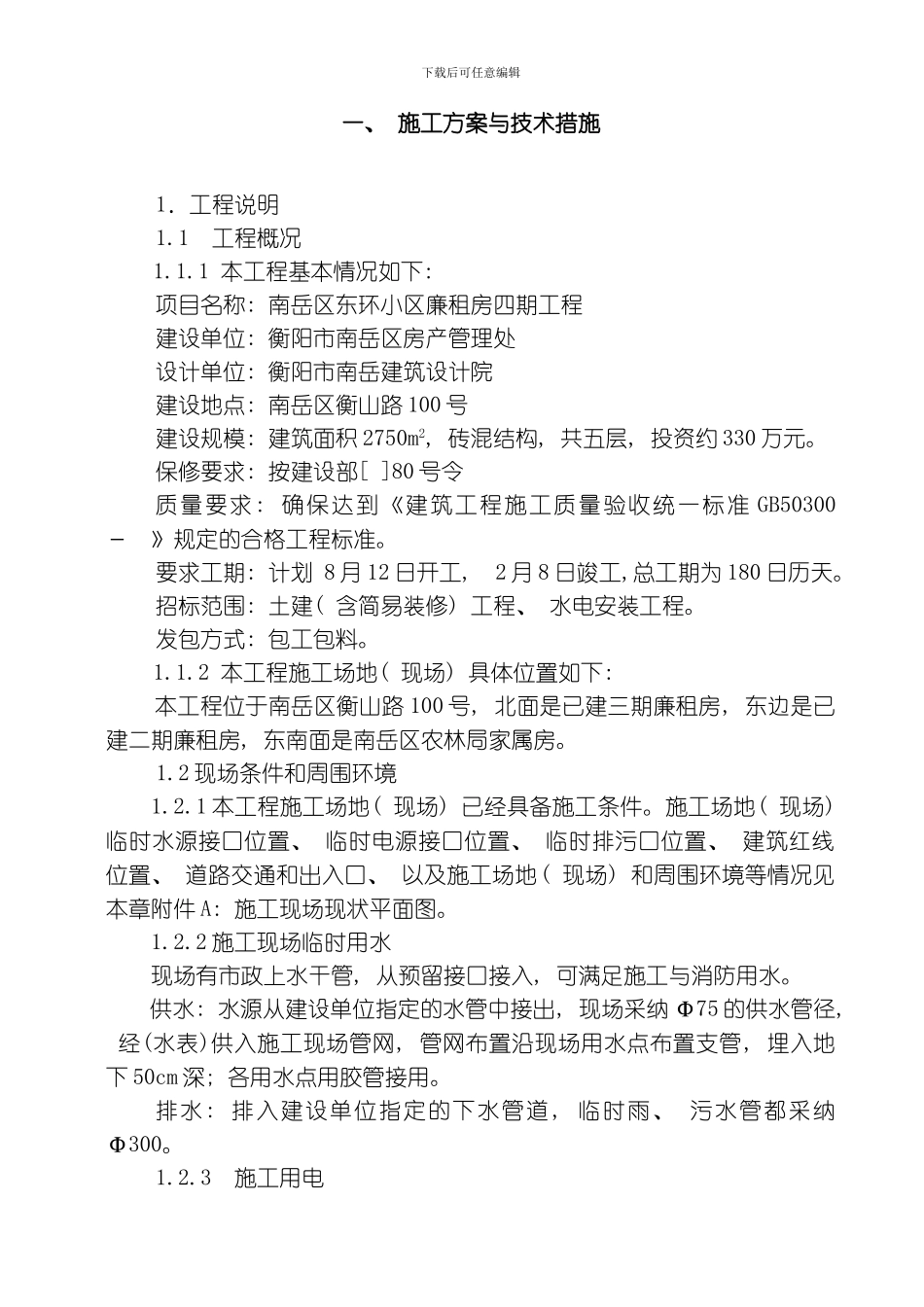

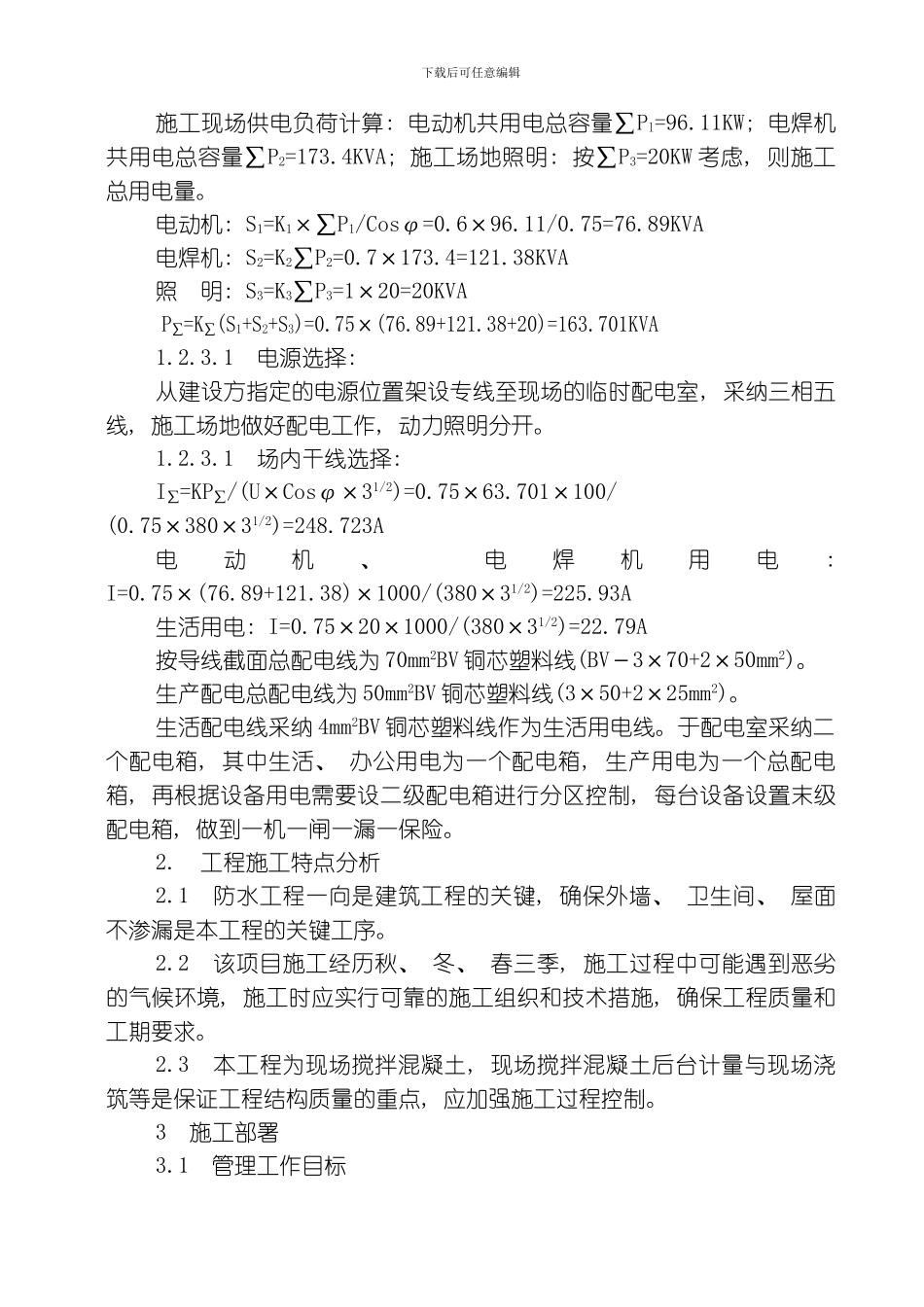

下载后可任意编辑一、 施工方案与技术措施1.工程说明1.1 工程概况1.1.1 本工程基本情况如下: 项目名称: 南岳区东环小区廉租房四期工程建设单位: 衡阳市南岳区房产管理处设计单位: 衡阳市南岳建筑设计院建设地点: 南岳区衡山路 100 号建设规模: 建筑面积 2750m2, 砖混结构, 共五层, 投资约 330 万元。保修要求: 按建设部[ ]80 号令质量要求: 确保达到《建筑工程施工质量验收统一标准 GB50300- 》规定的合格工程标准。要求工期: 计划 8 月 12 日开工, 2 月 8 日竣工,总工期为 180 日历天。招标范围: 土建( 含简易装修) 工程、 水电安装工程。发包方式: 包工包料。1.1.2 本工程施工场地( 现场) 具体位置如下: 本工程位于南岳区衡山路 100 号, 北面是已建三期廉租房, 东边是已建二期廉租房, 东南面是南岳区农林局家属房。1.2 现场条件和周围环境1.2.1 本工程施工场地( 现场) 已经具备施工条件。施工场地( 现场) 临时水源接口位置、 临时电源接口位置、 临时排污口位置、 建筑红线位置、 道路交通和出入口、 以及施工场地( 现场) 和周围环境等情况见本章附件 A: 施工现场现状平面图。1.2.2 施工现场临时用水现场有市政上水干管, 从预留接口接入, 可满足施工与消防用水。供水: 水源从建设单位指定的水管中接出, 现场采纳 Φ75 的供水管径, 经(水表)供入施工现场管网, 管网布置沿现场用水点布置支管, 埋入地下 50cm 深; 各用水点用胶管接用。排水: 排入建设单位指定的下水管道, 临时雨、 污水管都采纳Φ300。1.2.3 施工用电下载后可任意编辑施工现场供电负荷计算: 电动机共用电总容量∑Pl=96.11KW; 电焊机共用电总容量∑P2=173.4KVA; 施工场地照明: 按∑P3=20KW 考虑, 则施工总用电量。电动机: S1=K1×∑P1/Cosφ=0.6×96.11/0.75=76.89KVA电焊机: S2=K2∑P2=0.7×173.4=121.38KVA照 明: S3=K3∑P3=1×20=20KVAP∑=K∑(S1+S2+S3)=0.75×(76.89+121.38+20)=163.701KVA1.2.3.1 电源选择: 从建设方指定的电源位置架设专线至现场的临时配电室, 采纳三相五线, 施工场地做好配电工作, 动力照明分开。1.2.3.1 场内干线选择: I∑=KP∑/(U×Cosφ×31/2)=0.75×63.701×100/(0.75×380×31/2)=248.723A电动机、 电焊机用电: I=0.75×(76.89+121.38)×1000/(380×31/2)=225.93A生活用电: I=0.75×20×1000/(380×31/2)=22.79A按导线截面总配电线为 70mm2BV...
