环氧煤沥青施工方案1、工程概述江苏三维集团给水干管改线管道防腐工程所有管道及管件需要作喷砂除锈、环氧煤沥青加强级防腐
需要进行防腐的管道规格为Dg700*10,约1170m,总面积约 2645m 2,除锈采用喷砂除锈并达到Sa2
5 级的质量要求
2、编制依据技术要求
施工技术标准《涂装前钢材表面处理规范》(SYJ4007-86) 《埋地钢质管道环氧煤沥青防腐层技术标准》(SYJ28-87) 3、施工准备3
1 建立项目组织按如下构架建立现场项目组织,明确项目部各人员的职责,保证现场施工的安全、高速、有效运行
2 教育与培训由项目部组织,公司工程部负责,利用国家法规、各相关单位的安全规定和制度以及本施工方案和公司的安全操作规程,对所有参与施工的人员进行教育与培训;必要或业主有要求时,尚需请专业人员对我公司员工进行特别培训

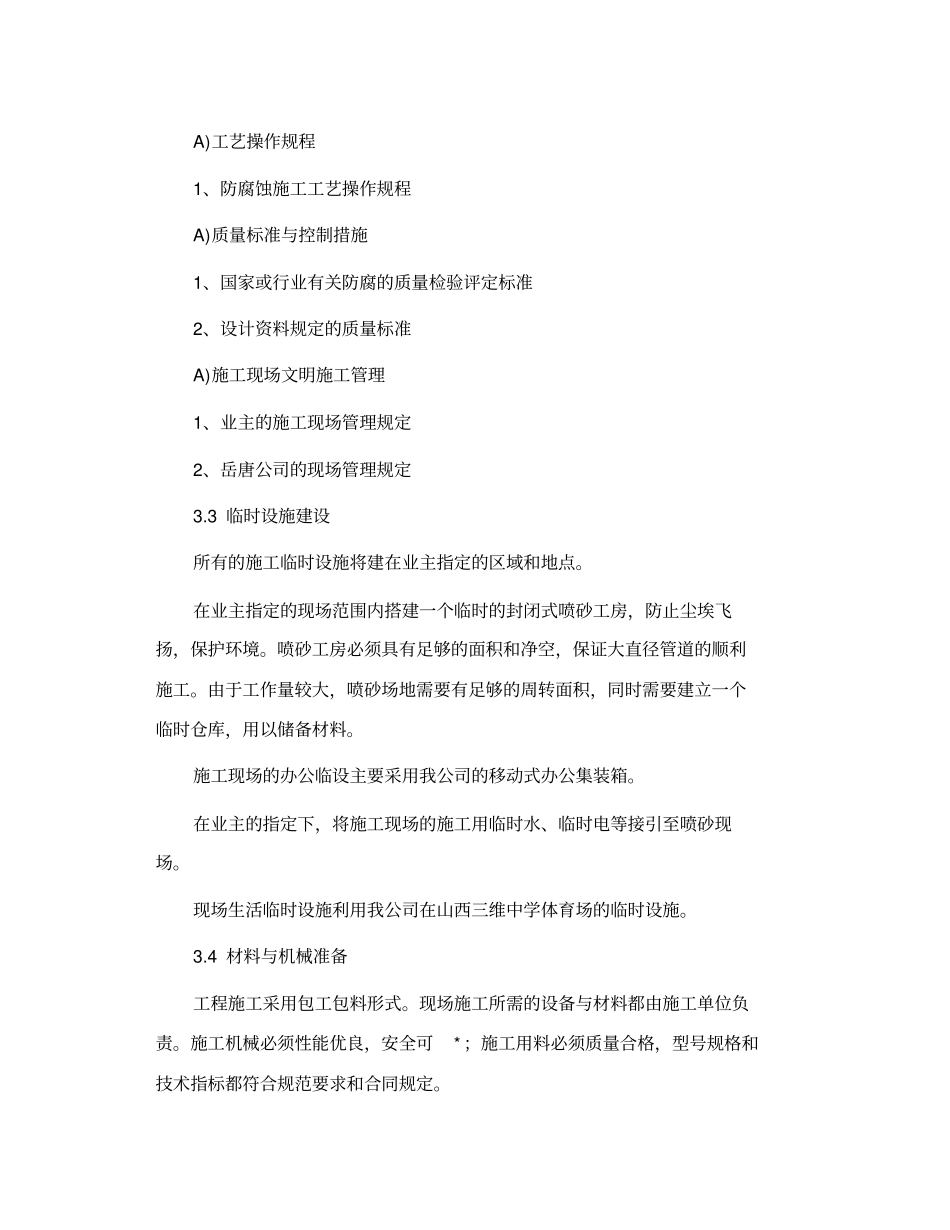

培训的主要内容是:A)安全制度与措施1、安全施工操作规程A)工艺操作规程1、防腐蚀施工工艺操作规程A)质量标准与控制措施1、国家或行业有关防腐的质量检验评定标准2、设计资料规定的质量标准A)施工现场文明施工管理1、业主的施工现场管理规定2、岳唐公司的现场管理规定3
3 临时设施建设所有的施工临时设施将建在业主指定的区域和地点
在业主指定的现场范围内搭建一个临时的封闭式喷砂工房,防止尘埃飞扬,保护环境
喷砂工房必须具有足够的面积和净空,保证大直径管道的顺利施工
由于工作量较大,喷砂场地需要有足够的周转面积,同时需要建立一个临时仓库,用以储备材料
施工现场的办公临设主要采用我公司的移动式办公集装箱
在业主的指定下,将施工现场的施工用临时水、临时电等接引至喷砂现场
现场生活临时设施利用我公司在山西三维中学体育场的临时设施
4 材料与机械准备工程施工采用包工包料形式
现场施工所需的设备与材料都由施工单位负责
施工机械必须性能优良,安全可* ;施工用料必须质
