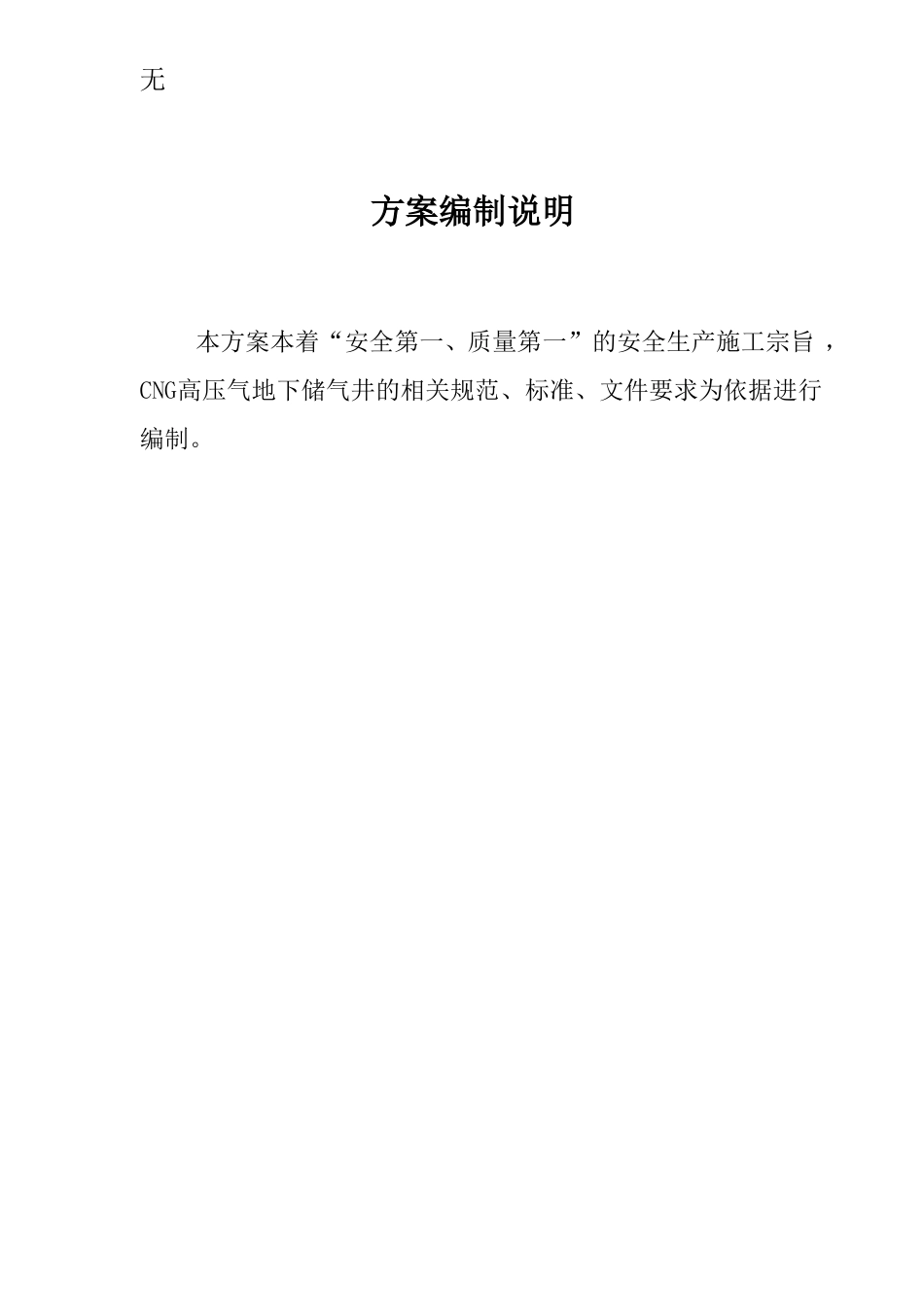

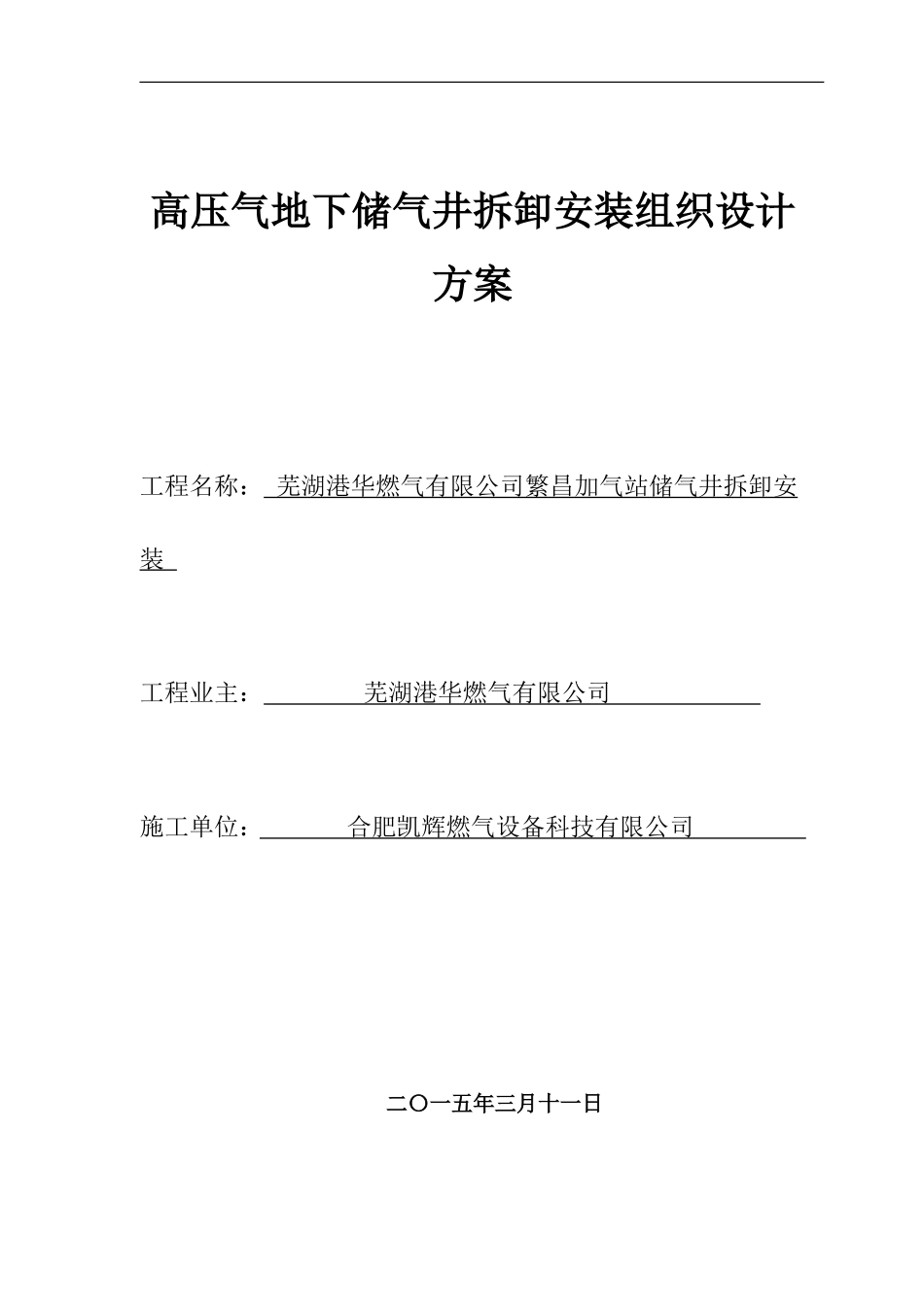

高压气地下储气井拆卸安装组织设计方案工程名称:芜湖港华燃气有限公司繁昌加气站储气井拆卸安装工程业主:芜湖港华燃气有限公司施工单位:合肥凯辉燃气设备科技有限公司二〇一五年三月十一日无方案编制说明本方案本着“安全第一、质量第一”的安全生产施工宗旨,CNG高压气地下储气井的相关规范、标准、文件要求为依据进行编制
储气井注满清水测井单位对储气井进行内部检测安装储气井井口装置清洗储气井井壁将储气井注满清水拆卸储气井井口封头、施工人员、设备进场将储气井泄压至0MPa,拆卸排污管和井口阀件全部储气井做气密性试验(甲方自检)由建设单位提供场内管线布置图,对施工场地和邻近区域内的地下管线、地下构筑物等进行勘察
安装井口阀件、工艺管线进行气密性试验储气井投入运行工程完工清理施工现场测井单位对储气井筒体进行外部检测1、工程概况序号名称参数1原建造单位2建造时间3储气井井数4口4储气井容积12m³5井管规格型号套管6储气井运行时间7储气井井口封头连接方式锥度螺纹堵头式连接8储气井是否存在上冒或下沉2、储气井工序流程图3、工程施工应具备的条件(1)、加气站内管线布置图;(2)、施工场地接有20kw/380V的电源;(3)、施工场地水源>3m3/h;(4)、消防设备2台及消防沙;无(5)、安全通道畅通
4、施工安全措施(1)、在施工前,为施工现场准备灭火器2瓶,足量的消防砂备用;(2)、应先对储气井停止供气,将储气井内的压缩天然气泄压至0Mpa,对通向储气井的管线进行放空,再用水将井内的残留气体全部置换;(3)、在施工区域设置警示标志,对于时间较长的集中性施工项目要做封闭处理,施工人员应在施工区域内活动,不得随意进入非施工区域;(4)、施工现场所有设备、设施、安全装置、工具配件以及个人劳保用品必须配置到位,安全措施得力,否则将不得开工作业;5、储气井放空置换(1)、先对储气井进行一次自检(甲方执行乙方
