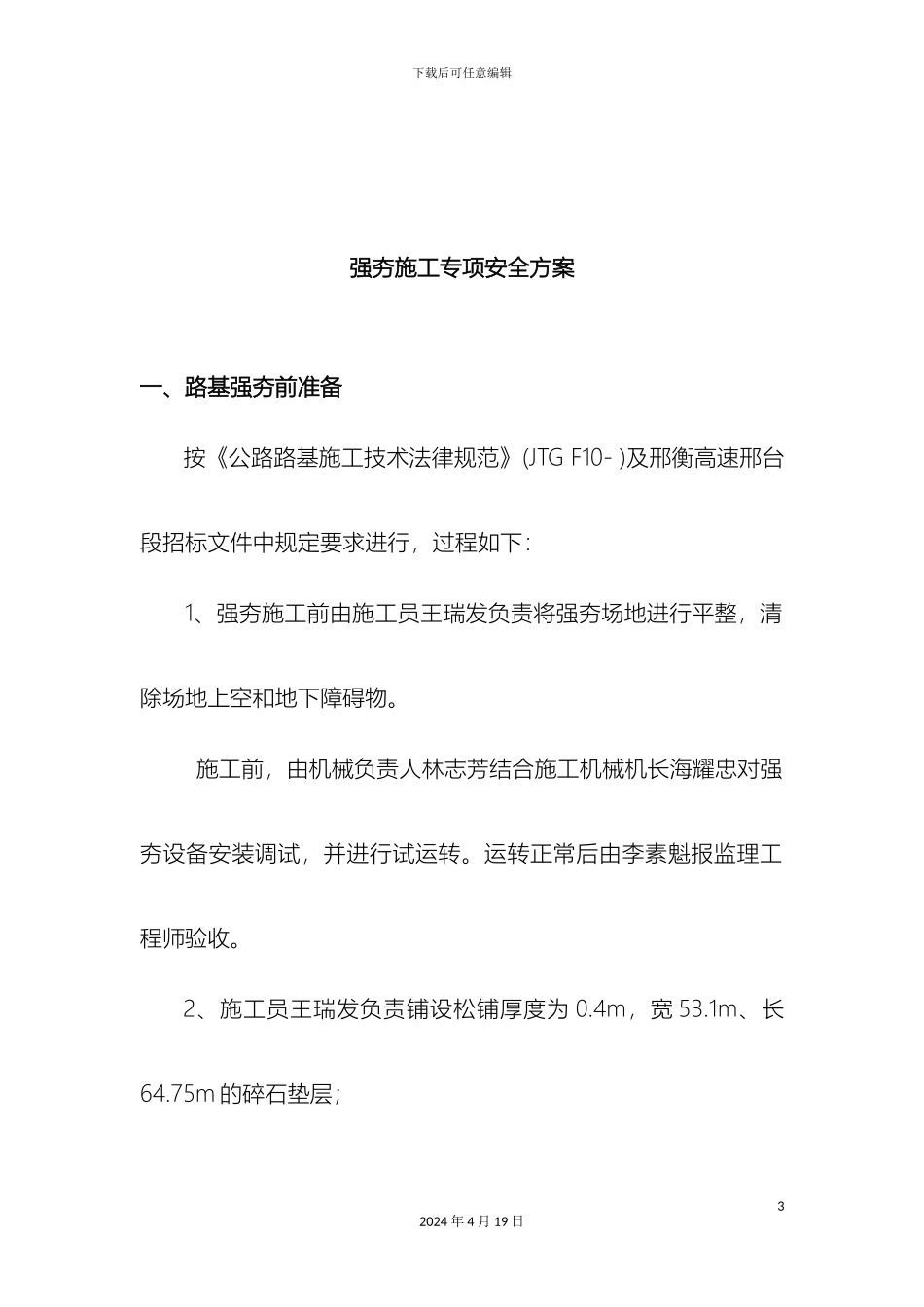

下载后可任意编辑强夯施工专项安全方案12024 年 4 月 19 日下载后可任意编辑强夯施工专项安全方案 邢衡高速 x 项目部二○一一年六月十九日22024 年 4 月 19 日下载后可任意编辑强夯施工专项安全方案一、路基强夯前准备按《公路路基施工技术法律规范》(JTG F10- )及邢衡高速邢台段招标文件中规定要求进行,过程如下:1、强夯施工前由施工员王瑞发负责将强夯场地进行平整,清除场地上空和地下障碍物。施工前,由机械负责人林志芳结合施工机械机长海耀忠对强夯设备安装调试,并进行试运转。运转正常后由李素魁报监理工程师验收。2、施工员王瑞发负责铺设松铺厚度为 0.4m,宽 53.1m、长64.75m 的碎石垫层;32024 年 4 月 19 日下载后可任意编辑3、由施工员王瑞发负责,把强夯处理段两侧设置遮挡网;4、测量员闫秀海已完成强夯处理试验段横断面标高、中线坐标的复测,并由测量工程师冯仲河进行复核准确无误。质检员李素魁将测量结果上报监理工程师,经监理工程师复核无误。并采纳振动压路机进行稳压,满足强夯施工要求;5、在原地面强夯开工前,我项目部将由技术负责人向参加施工的施工负责人、试验人员和测量人员等,以会议形式结合驻地监理工程师、总监办监理工程师进行技术交底。对各种机械操作手和技术工人,进行现场技术交底。交底内容除路基土方填筑前强夯试验段的工程概况、施工方案、施工工艺、操作规程、技术要求、质量标准、试验检测方法外,还要使全体施工人员做到“五个明确”,即岗位职责明确、施工程序明确、操作规程明确、技术要求明确、质量标准明确,从而使路基土方42024 年 4 月 19 日下载后可任意编辑强夯施工顺利完成。由驻地办对人员进行考核,参加施工人员必须持证上岗。二、强夯施工工艺1、路基强夯施工机械采纳带有自动脱钩装置的履带式起重机,主夯采纳锤重 278.42KN,落距 9.0m,夯击能量为 2500kN.m;副夯采纳锤重 278.42KN,落距 9.0m,夯击能量为 2500 kN..;满夯采纳锤重 278.42KN,落距 3.6 m,夯击能量为 1000 kN.m;夯锤底面积 4.91m2,并设通气空孔。单点夯击次数一般按最后两击52024 年 4 月 19 日施工机具准备标出夯点位置,并测量场地高程起 重 机 就位,夯锤置于夯点位置测量夯前锤顶高程夯锤起吊到预订高度,夯锤自动脱钩自由下落,测量锤顶高程。重复上一步骤,按设计规定的控制标准, 完成一个夯点的夯击重复以上步骤,完成第一遍夯击推土机将夯坑填平,并...
