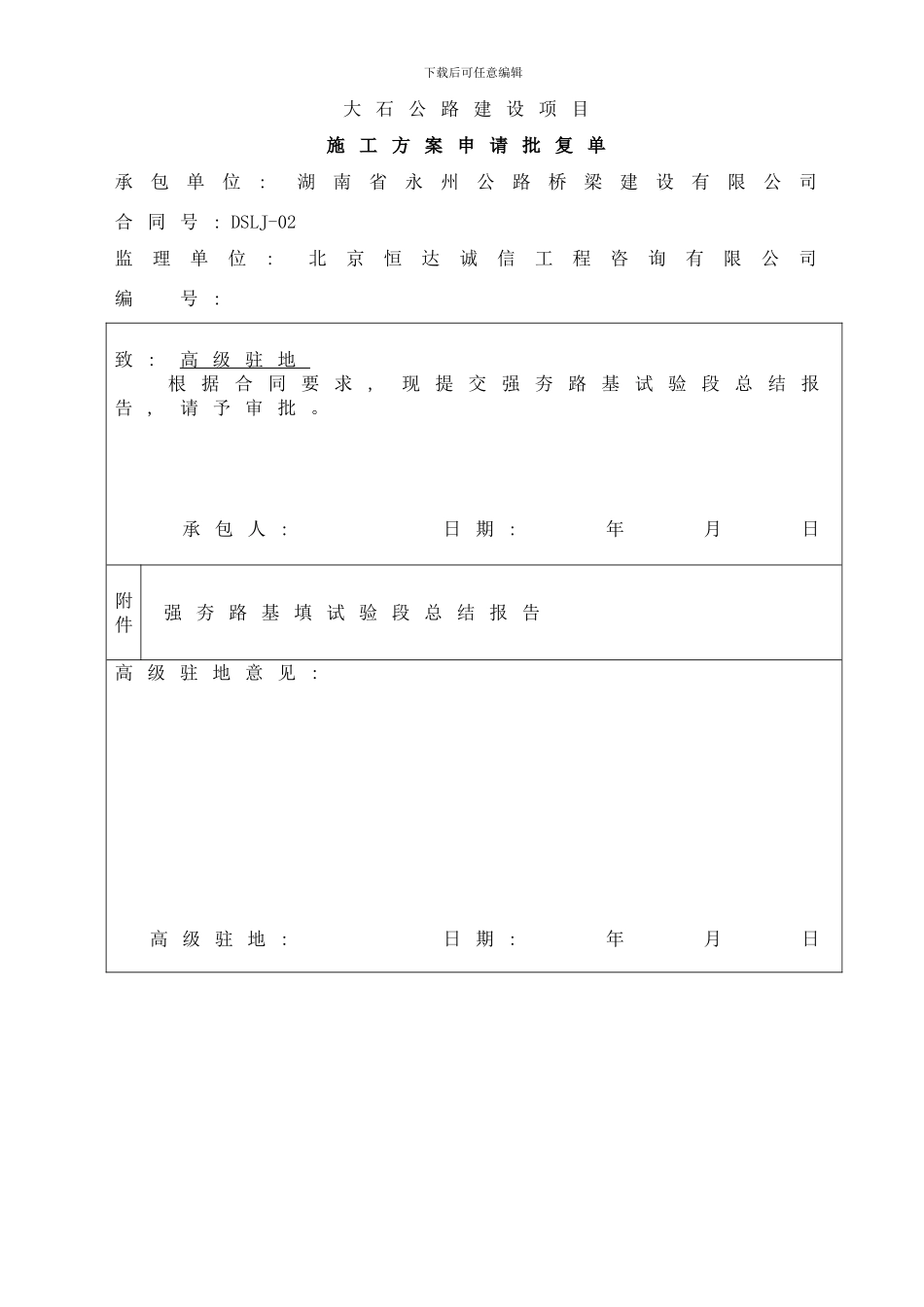

下载后可任意编辑大 石 公 路 建 设 项 目施 工 方 案 申 请 批 复 单承包单位: 湖南省永州公路桥梁建设有限公司 合 同 号 : DSLJ-02监理单位: 北京恒达诚信工程咨询有限公司 编 号 : 致 : 高 级 驻 地 根 据 合 同 要 求 , 现 提 交 强 夯 路 基 试 验 段 总 结 报告 , 请 予 审 批

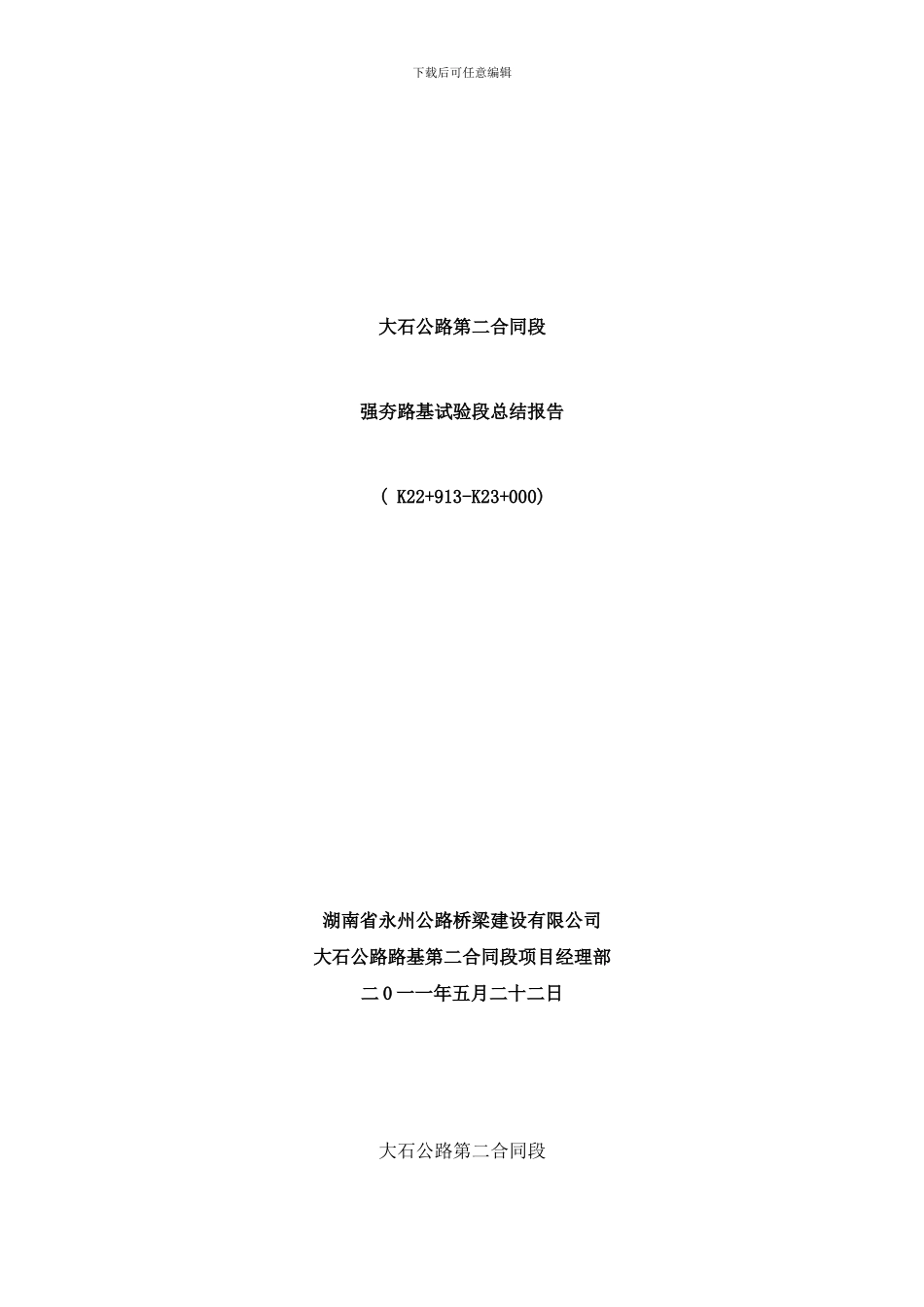

承 包 人 : 日 期 : 年 月 日附件强 夯 路 基 填 试 验 段 总 结 报 告高 级 驻 地 意 见 : 高 级 驻 地 : 日 期 : 年 月 日下载后可任意编辑总 监 意 见 : 总 监 : 日 期 : 年 月 日下载后可任意编辑大石公路第二合同段强夯路基试验段总结报告( K22+913-K23+000) 湖南省永州公路桥梁建设有限公司大石公路路基第二合同段项目经理部二 0 一一年五月二十二日大石公路第二合同段下载后可任意编辑强夯路基施工总结根据《公路路基施工技术法律规范》JTG F10- 要求, 结合路基填筑强夯试验段施工工艺及现场实际情况, 现就该强夯试验段总结如下: 一、 工程概况1、 由于标段内路基填方均处于山地冲沟与 V 字型沟渠中, 地形狭窄, 经过对全线现场勘测选定 K22+913-K23+000 段为本合同填土路基强夯施工试验地段
2、 试验段路基长 87m, 属于半填半挖和全填方路基段, 路基设计宽度24
5 米, 最大填土高度为 18 米, 试验段内无涵洞等结构物
3、 试验段的施工时间为: 从 5 月 18 日开始到 5 月 22 日结束, 共 4 天时间
二、 试验目的及指导思想经过路基强夯试验段施工, 摸索并总结出一套合理的强夯施工组织方案
指导路基强夯施工达到技术质量标准, 并将结果提交给监理工程师批准后, 作为今后控制施工的依据, 以适应今后的大范围施工
三、 试验段施工方案及段落布置1、 施工方案
