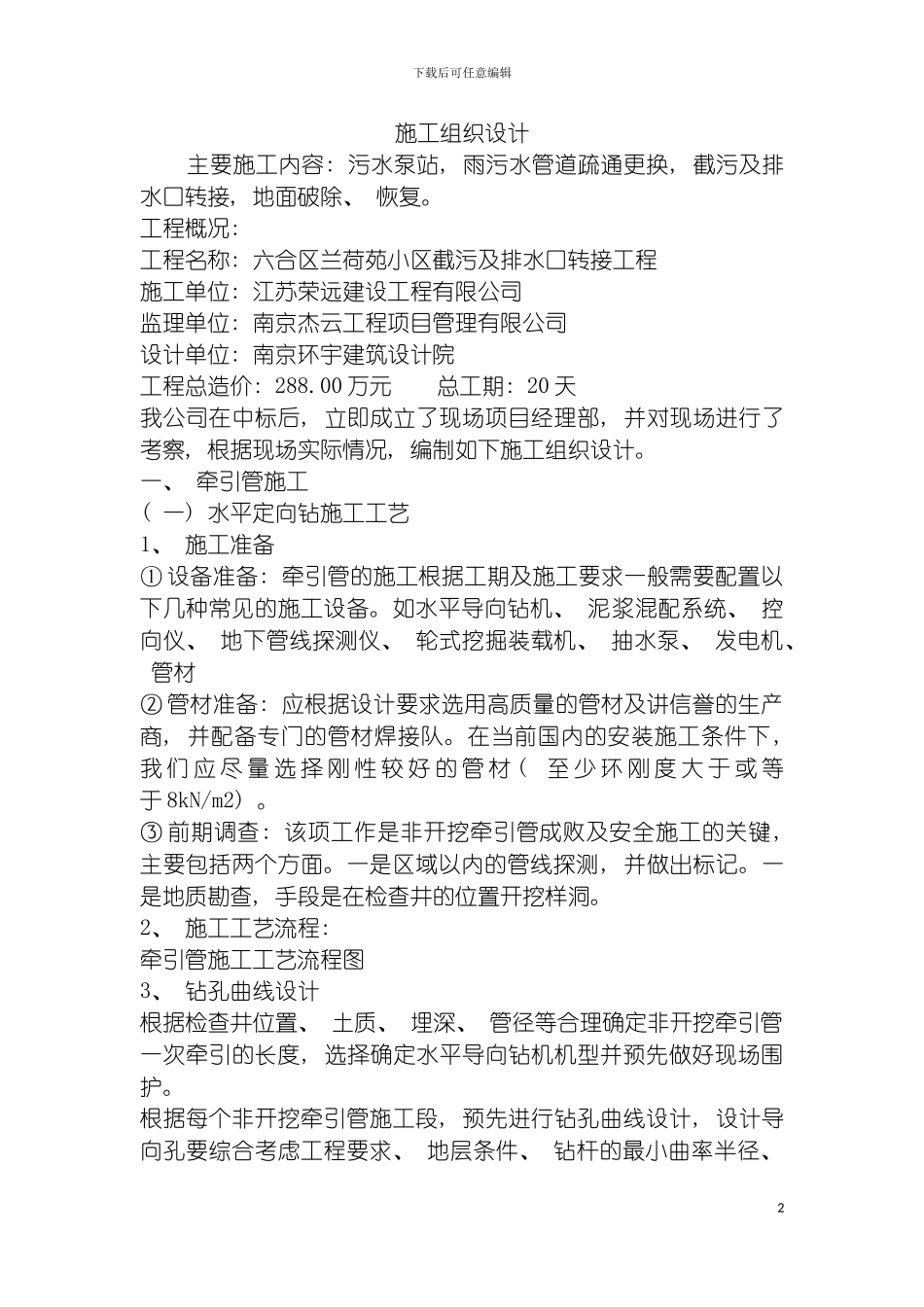

下载后可任意编辑截污排污沉井施工组织设计1下载后可任意编辑施工组织设计 主要施工内容: 污水泵站, 雨污水管道疏通更换, 截污及排水口转接, 地面破除、 恢复
工程概况: 工程名称: 六合区兰荷苑小区截污及排水口转接工程施工单位: 江苏荣远建设工程有限公司监理单位: 南京杰云工程项目管理有限公司设计单位: 南京环宇建筑设计院工程总造价: 288
00 万元 总工期: 20 天我公司在中标后, 立即成立了现场项目经理部, 并对现场进行了考察, 根据现场实际情况, 编制如下施工组织设计
一、 牵引管施工( 一) 水平定向钻施工工艺1、 施工准备① 设备准备: 牵引管的施工根据工期及施工要求一般需要配置以下几种常见的施工设备
如水平导向钻机、 泥浆混配系统、 控向仪、 地下管线探测仪、 轮式挖掘装载机、 抽水泵、 发电机、 管材② 管材准备: 应根据设计要求选用高质量的管材及讲信誉的生产商, 并配备专门的管材焊接队
在当前国内的安装施工条件下, 我 们 应 尽 量 选 择 刚 性 较 好 的 管 材 ( 至 少 环 刚 度 大 于 或 等于 8kN/m2)
③ 前期调查: 该项工作是非开挖牵引管成败及安全施工的关键, 主要包括两个方面
一是区域以内的管线探测, 并做出标记
一是地质勘查, 手段是在检查井的位置开挖样洞
2、 施工工艺流程:牵引管施工工艺流程图3、 钻孔曲线设计根据检查井位置、 土质、 埋深、 管径等合理确定非开挖牵引管一次牵引的长度, 选择确定水平导向钻机机型并预先做好现场围护
根据每个非开挖牵引管施工段, 预先进行钻孔曲线设计, 设计导向孔要综合考虑工程要求、 地层条件、 钻杆的最小曲率半径、 2下载后可任意编辑施工场地的条件、 铺设深度及地下埋设物等多方面的因素, 最后优化设计出最佳的钻孔曲线, 计算出每根钻杆的钻进角度

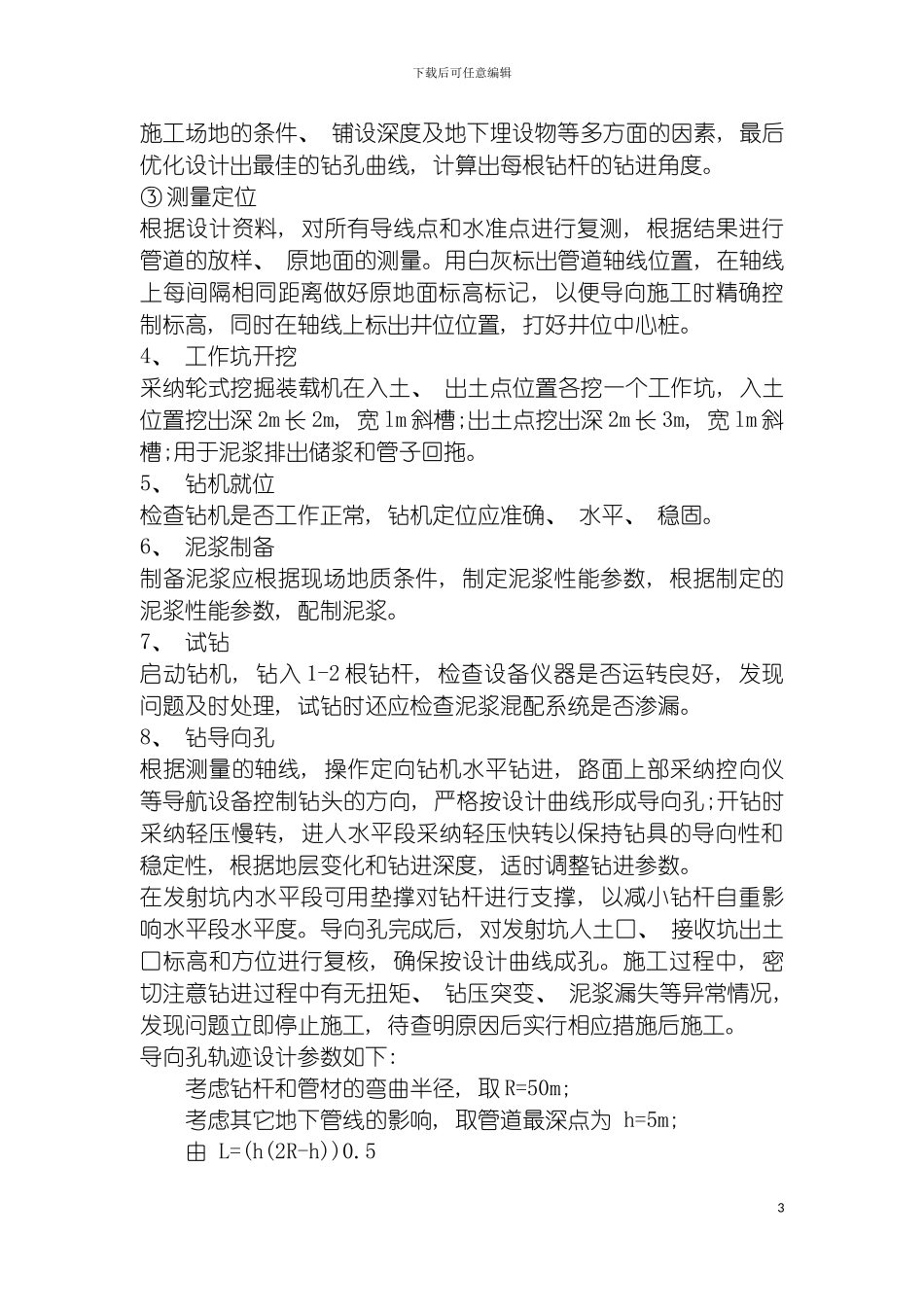

③ 测量定位根据设计资料, 对所有导
