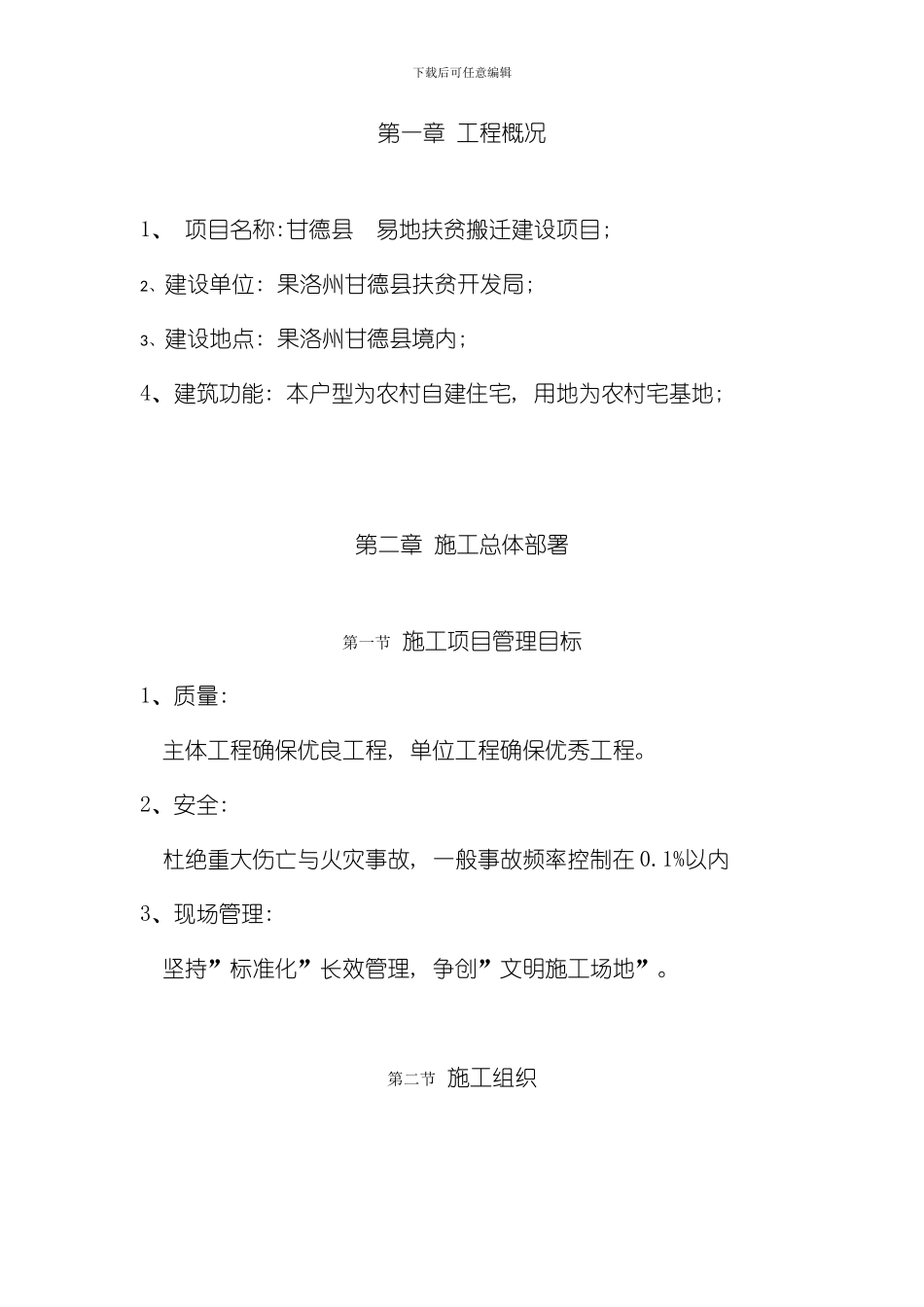

下载后可任意编辑第一章 工程概况1、 项目名称:甘德县 易地扶贫搬迁建设项目; 2、建设单位: 果洛州甘德县扶贫开发局; 3、建设地点: 果洛州甘德县境内; 4、建筑功能: 本户型为农村自建住宅, 用地为农村宅基地; 第二章 施工总体部署第一节 施工项目管理目标1、质量: 主体工程确保优良工程, 单位工程确保优秀工程
2、安全: 杜绝重大伤亡与火灾事故, 一般事故频率控制在 0
1%以内 3、现场管理: 坚持”标准化”长效管理, 争创”文明施工场地”
第二节 施工组织下载后可任意编辑1、实行项目法管理, 成立项目部, 由项目经理和专业项目工程师及有关技术管理人员组成, 根据公司服务控制, 项目授权管理, 专业施工保障, 各方通力协作的模式, 卓有成效地实施质量方针与目标
2、项目部按施工专业下设两个施工分部, 即土建与安装工程分部 两个分部由项目经理分管
3、施工人员实行专业化组织, 按不同工种, 不同施工部位划分作业班组, 使各专业班组人员从事性质相同的工作, 提高操作工人的熟练程度和劳动生产率
4、专业班组实行物资消耗考核, 定额计件工资管理, 职能科室负责监督其施工方法、 质量、 进度、 安全等, 项目经理统筹安排项目的人力, 物力的平衡调度
第三节 施工规划1、结构施工: 砼采纳机械拌砼, 做好计量工作, 钢筋集中配制, 原位绑扎, 模板采纳胶合板早拆体系
为加快施工进度, 机械在基础施工前安装, 以充分发挥机械利用率, 此阶段机械、 劳动力达到高峰, 随着建筑升高, 扎实落实生产安全保证措施, 以确保各项目标的实现
2、 墙体砌筑: 根据主体施工的进度, 每层砌砖及浇筑砼不得大于 3 天, 水电预埋工作密切配合, 不得在已成型的建筑物上开孔, 打洞, 为装饰阶段提供有利的条件

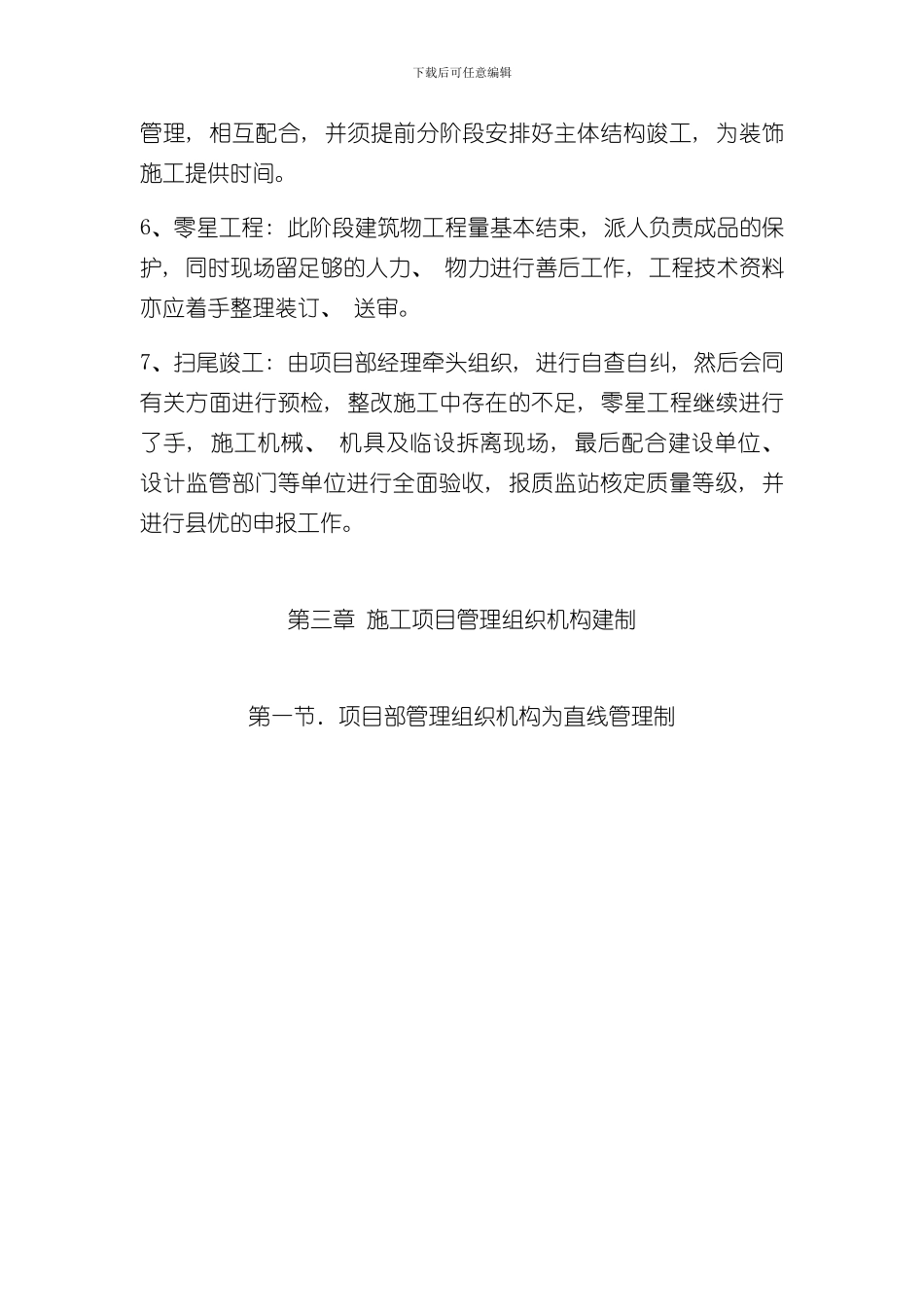

3、装饰施工: 内饰由下而上分段进行, 外饰由上而下, 此阶段装饰人员,
