下载后可任意编辑中铁五局敦格铁路青海段站前 1 标工程部 技 术 交 底 资 料 第 1 张 共 8 张工程名称路基边坡防护工程交底人施工里程DK273+000~DK393+800接收人交底依据: 青藏公司下发的相关文件、 路基通用参考图、 客货共线路基施工技术指南、 客货共线铁路路基工程施工质量验收暂行标准、 铁路混凝土与砌体工程施工法律规范等
交底范围: 新建敦煌至格尔木铁路( 青海段) 站前工程 DK273+000~DK393+800 管段内所有路基边坡防护工程
交底内容: 附后

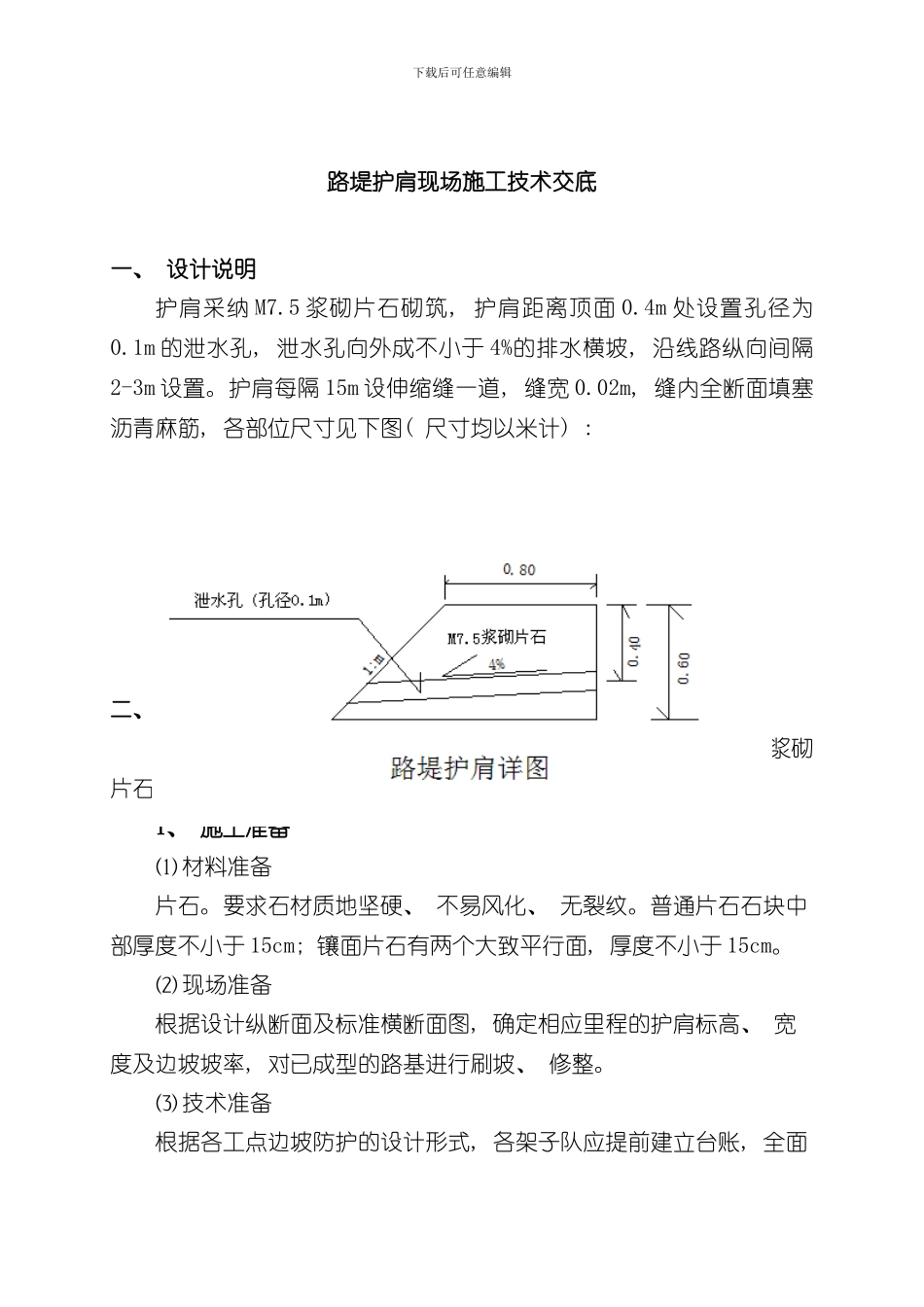

下载后可任意编辑路堤护肩现场施工技术交底一、 设计说明护肩采纳 M7
5 浆砌片石砌筑, 护肩距离顶面 0
4m 处设置孔径为0
1m 的泄水孔, 泄水孔向外成不小于 4%的排水横坡, 沿线路纵向间隔2-3m 设置
护肩每隔 15m 设伸缩缝一道, 缝宽 0
02m, 缝内全断面填塞沥青麻筋, 各部位尺寸见下图( 尺寸均以米计) : 二、 施工工艺施工工艺流程: 测量放样→护肩开挖→人工平整→M7
5 水泥砂浆砌片石→覆盖养护
1、 施工准备⑴ 材料准备片石
要求石材质地坚硬、 不易风化、 无裂纹
普通片石石块中部厚度不小于 15cm; 镶面片石有两个大致平行面, 厚度不小于 15cm
⑵ 现场准备根据设计纵断面及标准横断面图, 确定相应里程的护肩标高、 宽度及边坡坡率, 对已成型的路基进行刷坡、 修整

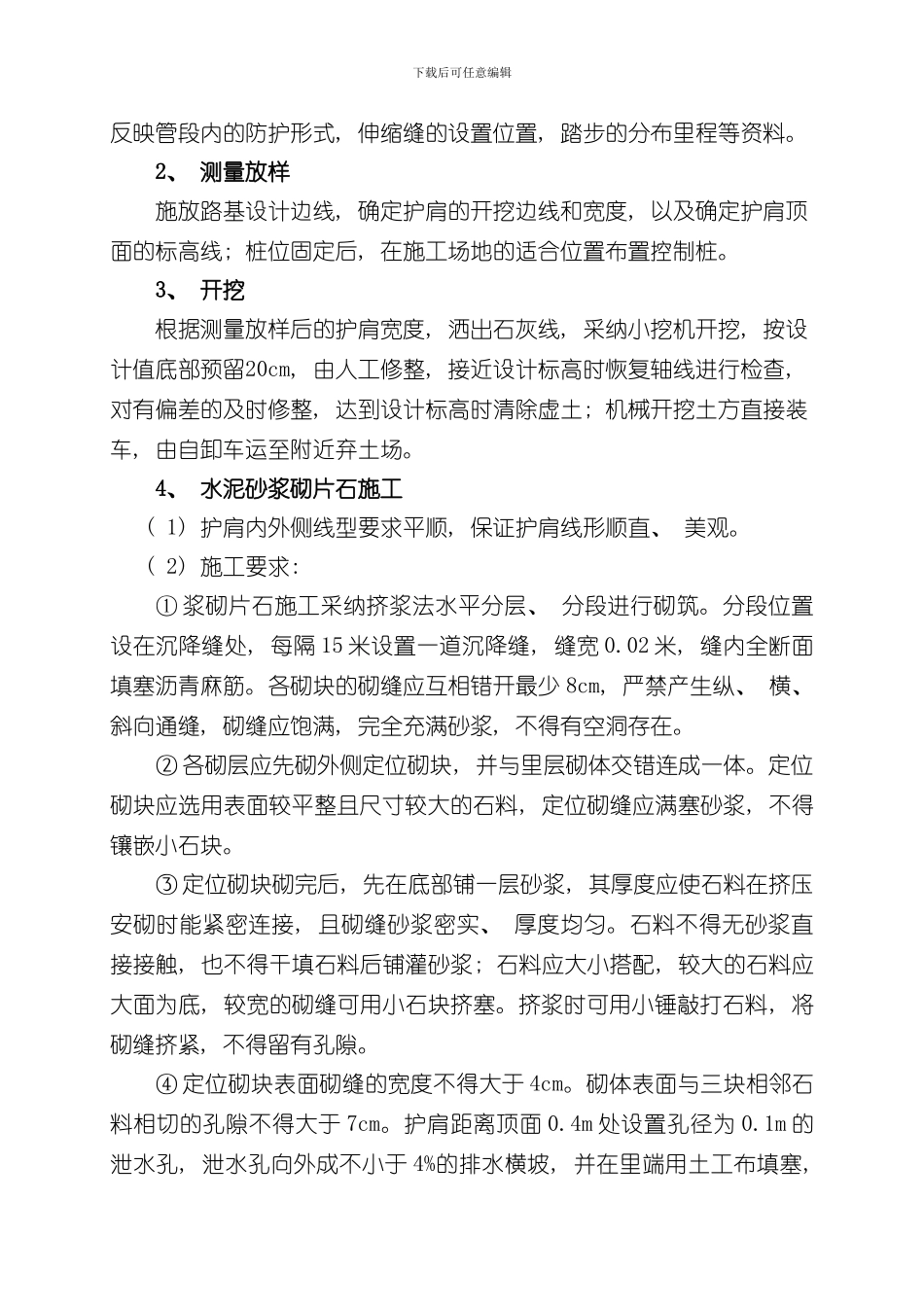

⑶ 技术准备根据各工点边坡防护的设计形式, 各架子队应提前建立台账, 全面下载后可任意编辑反映管段内的防护形式, 伸缩缝的设置位置, 踏步的分布里程等资料
2、 测量放样施放路基设计边线, 确定护肩的开挖边线和宽度, 以及确定护肩顶面的标高线; 桩位固定后, 在施工场地的适合位置布置控制桩
3、 开挖根据测量放样后的护肩宽度, 洒出石灰线, 采纳小挖机开挖, 按设计值底部预留20cm, 由
