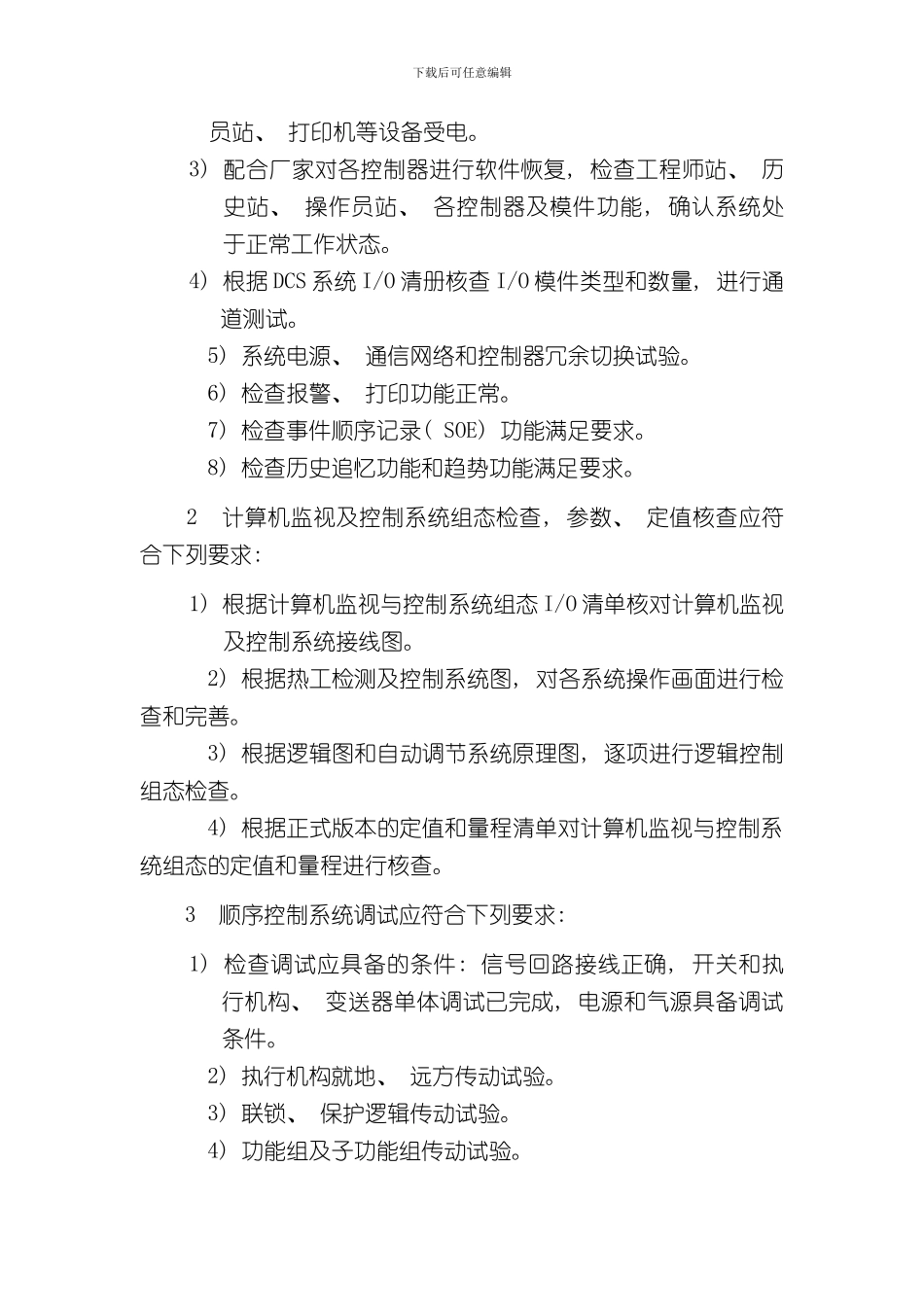

下载后可任意编辑8 热控专业调试项目及技术要求8.1 热控专业调试依据8.1.1 热控专业调试依据应符合本法律规范附录 L.1 和 L.5。8.1.2 本法律规范所列调试工作是指分系统和整套启动调试阶段热控系统调试工作。热工仪表、 化学分析仪表、 压力、 温度、 流量、 液位开关和变送器的校验, 热控信号传动、 执行机构调试均属单体调试范围。8.2 调试准备8.2.1 收集熟悉设计图纸和有关调试技术资料。8.2.2 准备和校验调试需要仪器、 仪表, 工具及材料。8.2.3 熟悉热力系统及主、 辅机的性能和特点。8.2.4 掌握热控设备的技术性能, 对新型设备和新技术进行调研。8.2.5 参加审查热控系统原理图和组态图。8.2.6 对设计、 制造和安装等方面存在的问题和缺陷提出改进建议。8.2.7 应编制下列热控专业调试措施: 1 分散控制系统( DCS) 受电及复原调试措施。 2 计算机监视系统调试措施. 3 顺序控制系统( SCS) 调试措施。 4 锅炉炉膛安全监控系统( FSSS) 调试措施。 5 模拟量控制系统( MCS) 调试措施。 6 负荷变动试验措施。 7 给水泵汽轮机监视仪表与保护系统( MTSI、 METS) 调试措施。 8 给水泵汽轮机电液控制系统( MEH) 调试措施。 9 汽轮机旁路控制系统( BPS) 调试措施。 10 汽轮机监视仪表与保护系统( TSI 与 ETS) 调试措施。下载后可任意编辑 11 汽轮机电液控制系统( DEH) 调试措施。 12 机炉电大联锁试验措施。13 机组附属及外围设备控制系统调试措施。14 热控专业反事故措施。8.2.8 准备热控专业调试检查、 记录和验收表格。8.3 分系统调试项目及技术要求8.3.1 分系统调试项目如下: 1 分散控制系统受电和复原调试。 2 计算机监视与控制系统组态检查, 参数和定值核查。 3 顺序控制系统调试。 4 锅炉炉膛安全监控系统调试。 5 模拟量控制系统调试。 6 给水泵汽轮机监视仪表与保护系统调试。 7 给水泵汽轮机电调系统调试。 8 汽轮机旁路控制系统调试。 9 汽轮机监视仪表与保护系统调试。 10 汽轮机电液控制系统调试。 11 机组附属及外围设备控制系统调试。8.3.2 分系统调试应符合下列技术要求: 1 分散控制系统受电和复原调试1) 检查 DCS 系统受电条件: DCS 系统机柜安装就位正确、 各机柜内设备安装完整, 机柜间预置电缆和网络通信电缆安装完成, DCS 系统电源接线完成、 机柜接地符合要求, 测量绝缘电阻合格, 工程师站、 电子间装修完成...
