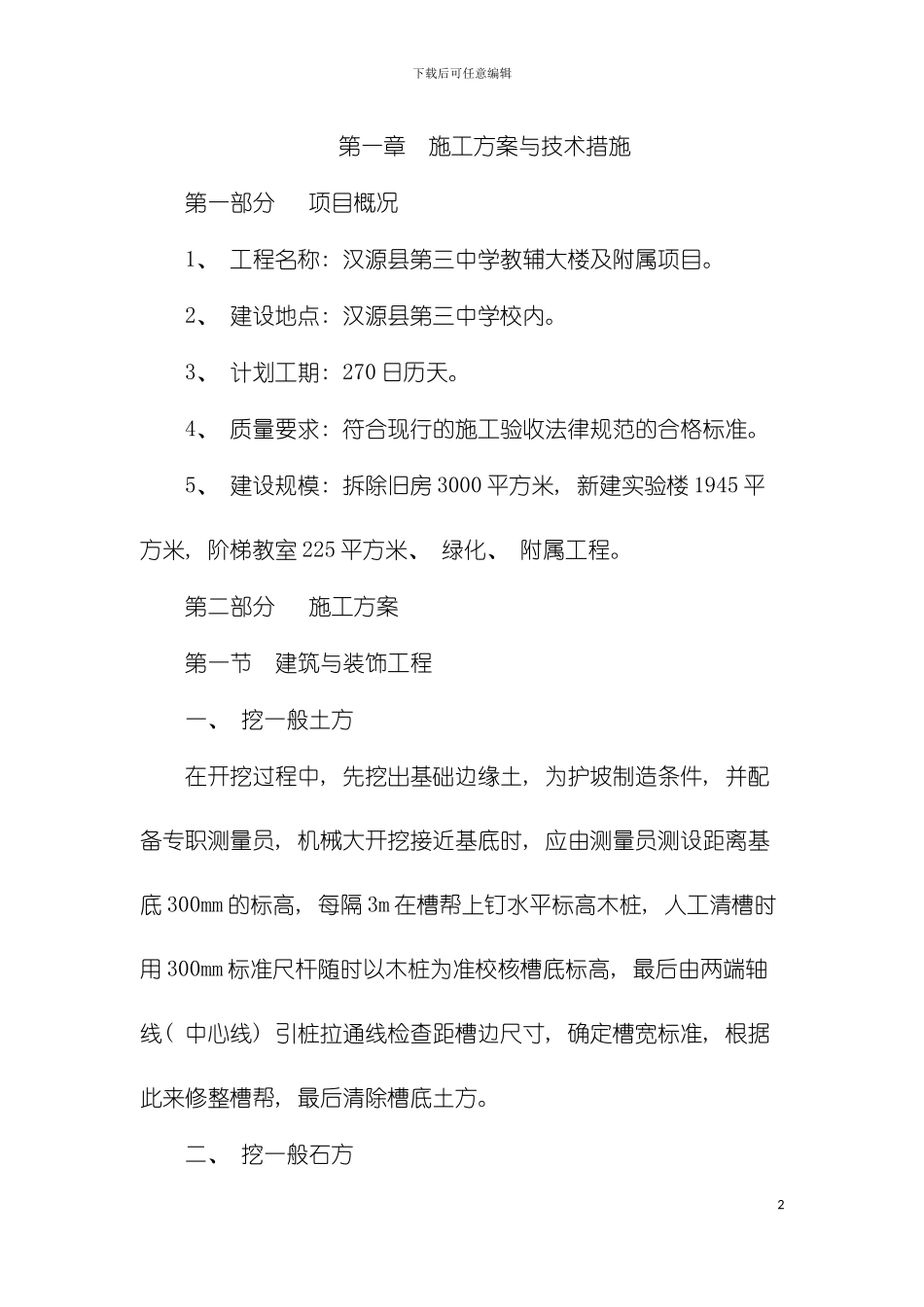

下载后可任意编辑投标人编制施工组织设计的要求1下载后可任意编辑第一章 施工方案与技术措施第一部分 项目概况1、 工程名称: 汉源县第三中学教辅大楼及附属项目
2、 建设地点: 汉源县第三中学校内
3、 计划工期: 270 日历天
4、 质量要求: 符合现行的施工验收法律规范的合格标准
5、 建设规模: 拆除旧房 3000 平方米, 新建实验楼 1945 平方米, 阶梯教室 225 平方米、 绿化、 附属工程
第二部分 施工方案第一节 建筑与装饰工程一、 挖一般土方在开挖过程中, 先挖出基础边缘土, 为护坡制造条件, 并配备专职测量员, 机械大开挖接近基底时, 应由测量员测设距离基底 300mm 的标高, 每隔 3m 在槽帮上钉水平标高木桩, 人工清槽时用 300mm 标准尺杆随时以木桩为准校核槽底标高, 最后由两端轴线( 中心线) 引桩拉通线检查距槽边尺寸, 确定槽宽标准, 根据此来修整槽帮, 最后清除槽底土方

二、 挖一般石方2下载后可任意编辑石方开挖前, 详细调查边坡岩石的稳定性, 包括设计开挖线外对施工有影响的坡面和岸坡等, 对有不安全因素的边坡必须进行处理
开挖自上而下进行, 按分梯段开挖梯段, ( 或分层) 的高度应根据爆破方式、 施工机械性能及开挖区布置等因素综合确定, 严禁自下而上的开挖方式
及时对开挖面进行测量检查, 以防止偏离设计开挖线
对于石方开挖出露的软弱岩层和构造破裂地带区域, 必须按施工图纸和监理工程师的指示进行处理, 并实行排水和截水处理措施, 及时进行支护
应定期对边坡稳定进行监测, 若出现不稳定迹象时, 应及时通知监理工程师, 实行相应的支护措施
三、 回填方( 1) 填方施工从基底最低处开始, 水平分层整片回填夯实
必须做成斜坡形分段填筑, 重叠 1m, 上下层错缝距离不大于 1m
( 2) 保证填土含水率在一定范围内且符合设计要求
