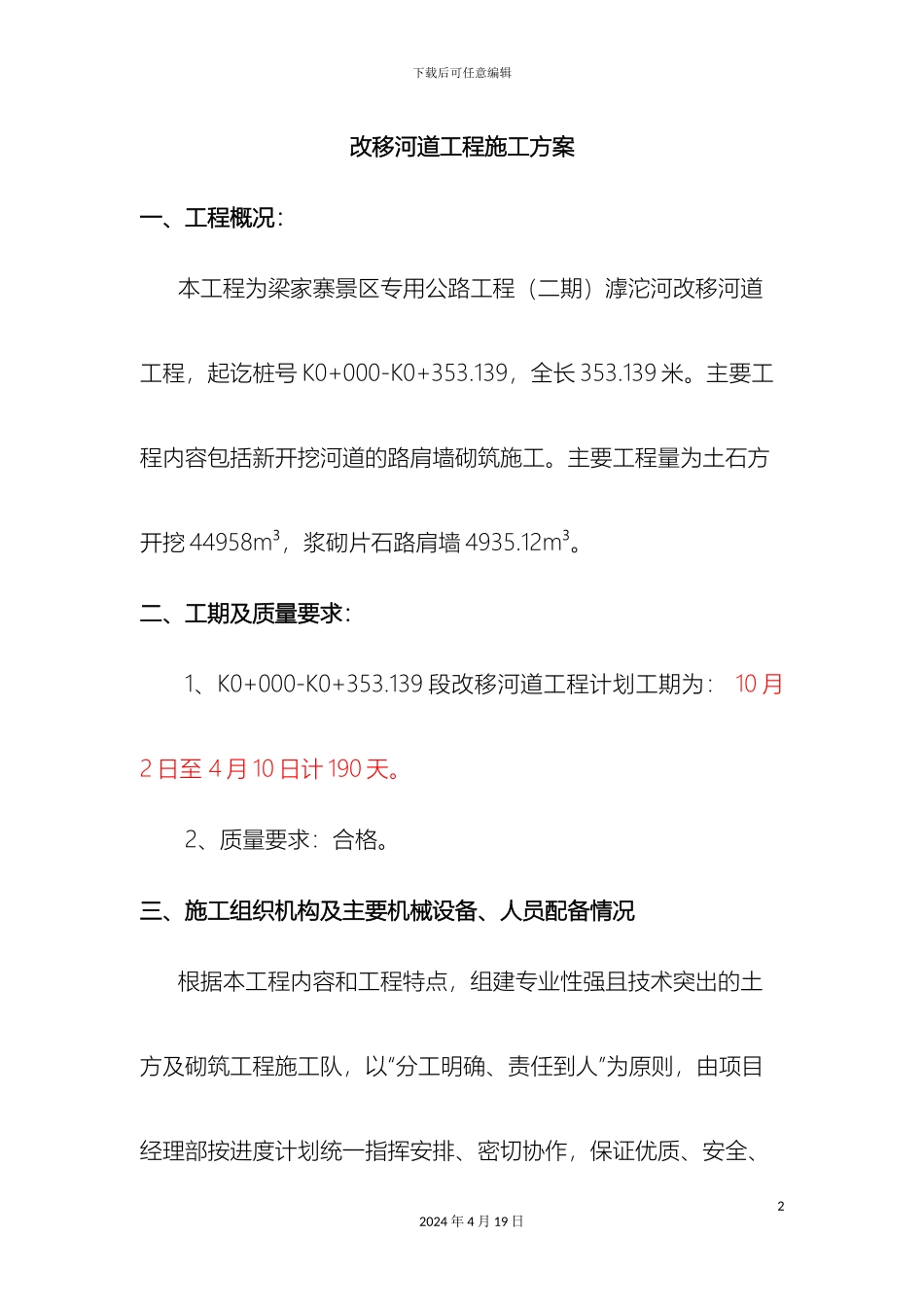

下载后可任意编辑改河施工方案12024 年 4 月 19 日下载后可任意编辑改移河道工程施工方案一、工程概况:本工程为梁家寨景区专用公路工程(二期)滹沱河改移河道工程,起讫桩号 K0+000-K0+353
139,全长 353
主要工程内容包括新开挖河道的路肩墙砌筑施工
主要工程量为土石方开挖 44958m³,浆砌片石路肩墙 4935
二、工期及质量要求:1、K0+000-K0+353
139 段改移河道工程计划工期为: 10 月2 日至 4 月 10 日计 190 天
2、质量要求:合格

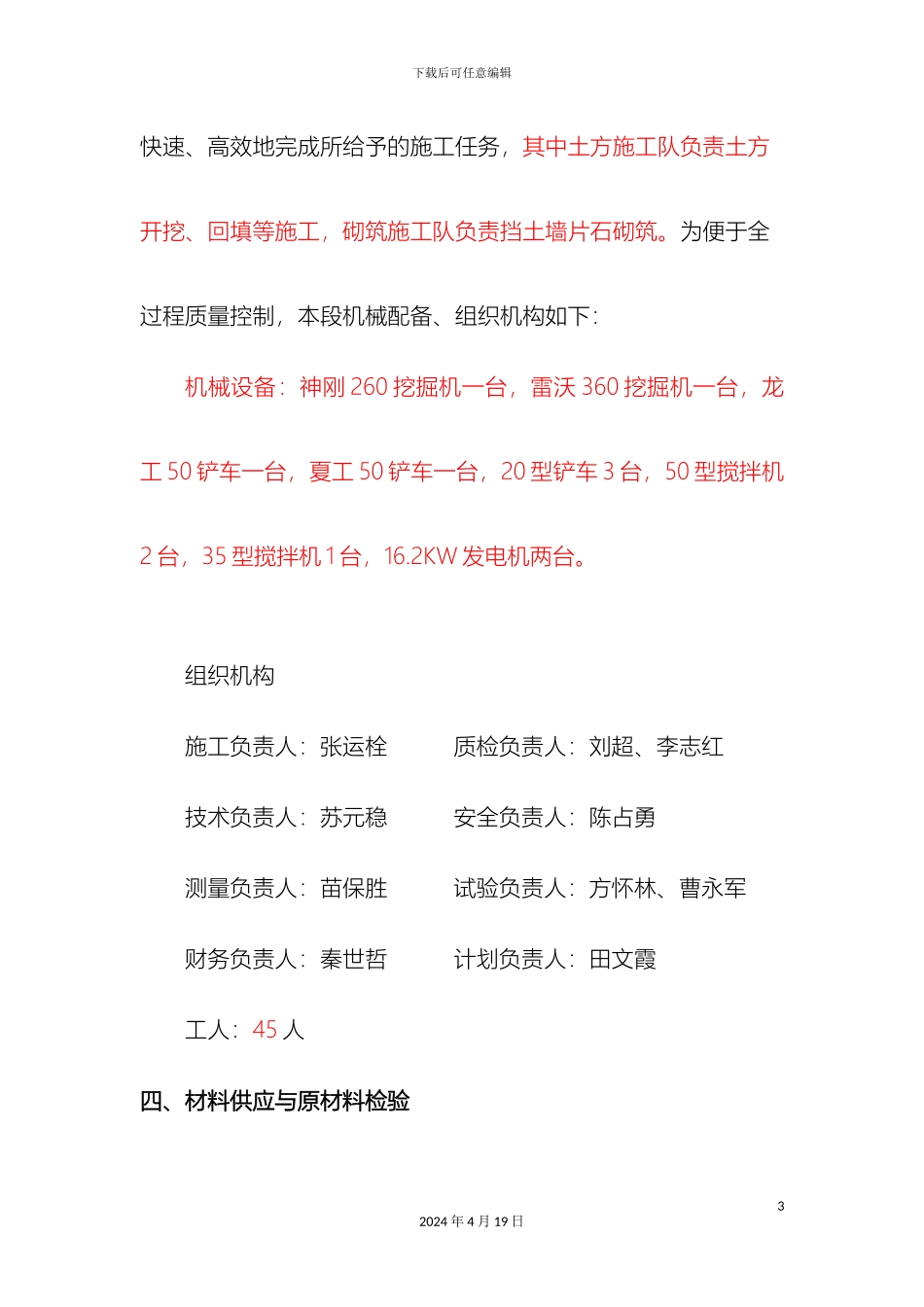

三、施工组织机构及主要机械设备、人员配备情况根据本工程内容和工程特点,组建专业性强且技术突出的土方及砌筑工程施工队,以“分工明确、责任到人”为原则,由项目经理部按进度计划统一指挥安排、密切协作,保证优质、安全、22024 年 4 月 19 日下载后可任意编辑快速、高效地完成所给予的施工任务,其中土方施工队负责土方开挖、回填等施工,砌筑施工队负责挡土墙片石砌筑
为便于全过程质量控制,本段机械配备、组织机构如下:机械设备:神刚 260 挖掘机一台,雷沃 360 挖掘机一台,龙工 50 铲车一台,夏工 50 铲车一台,20 型铲车 3 台,50 型搅拌机2 台,35 型搅拌机 1 台,16
2KW 发电机两台
组织机构施工负责人:张运栓 质检负责人:刘超、李志红技术负责人:苏元稳 安全负责人:陈占勇测量负责人:苗保胜 试验负责人:方怀林、曹永军财务负责人:秦世哲 计划负责人:田文霞工人:45 人四、材料供应与原材料检验32024 年 4 月 19 日下载后可任意编辑1、主要工程材料为片石和粗砂,现已备足,开工后由施工队组织供到施工现场
2、砂石原材料在进场前与进场过程中已经过检验试验,合格施工配合比设计工作已完成,满足施工需要
3、水泥采纳矿渣硅酸盐 32
5 级水泥,进
