精品文档 2 0 1 6 1 / 17 大干 100 天总结 “保目标、创效益、大干一百天”劳动竞赛活动总结发言 尊敬的各位领导、各位同仁,大家好: 2016 是我公司实现“一年打基础、两年创效益、三年树品牌”战略目标的关键一年,5 月 20 日到 8 月 28 日的三个月大干百天劳动竞赛活动已经落幕,三个月来,我项目部在建设集团、置业公司的正确领导下,在公司各个职能部门的帮助下,以大干百天精神为指导,紧紧抓住工程施工的黄金季节,促进度、强管理、抓质量、保安全为机遇,按照“管理创先、科技创新、工程创精、环保创美”的目标,使“百日大干”活动成为形成我项目部工作顺利进展、各施工单位加快进度的源动力,有力的保证了工程建设的顺利实施
现将活动情况汇报如下: 截止8 月 26 日百天大干活动结束,项目形象进度 1#楼筏板及基础梁钢筋完成 5%;2#楼筏板及基础梁钢筋完成5%;3#楼防水层、防水保护层完成;4#楼筏板及基础梁钢筋完成 20%;5#楼防水层、防水保护层完成;6#楼筏板完成;7#楼CFG 试桩完成;9#楼东边 土 方 完成 3000 m3;10#楼土 方开 挖 完成
大干百天活动开 展情况: 提 高 认 识 ,加大宣 传 力度

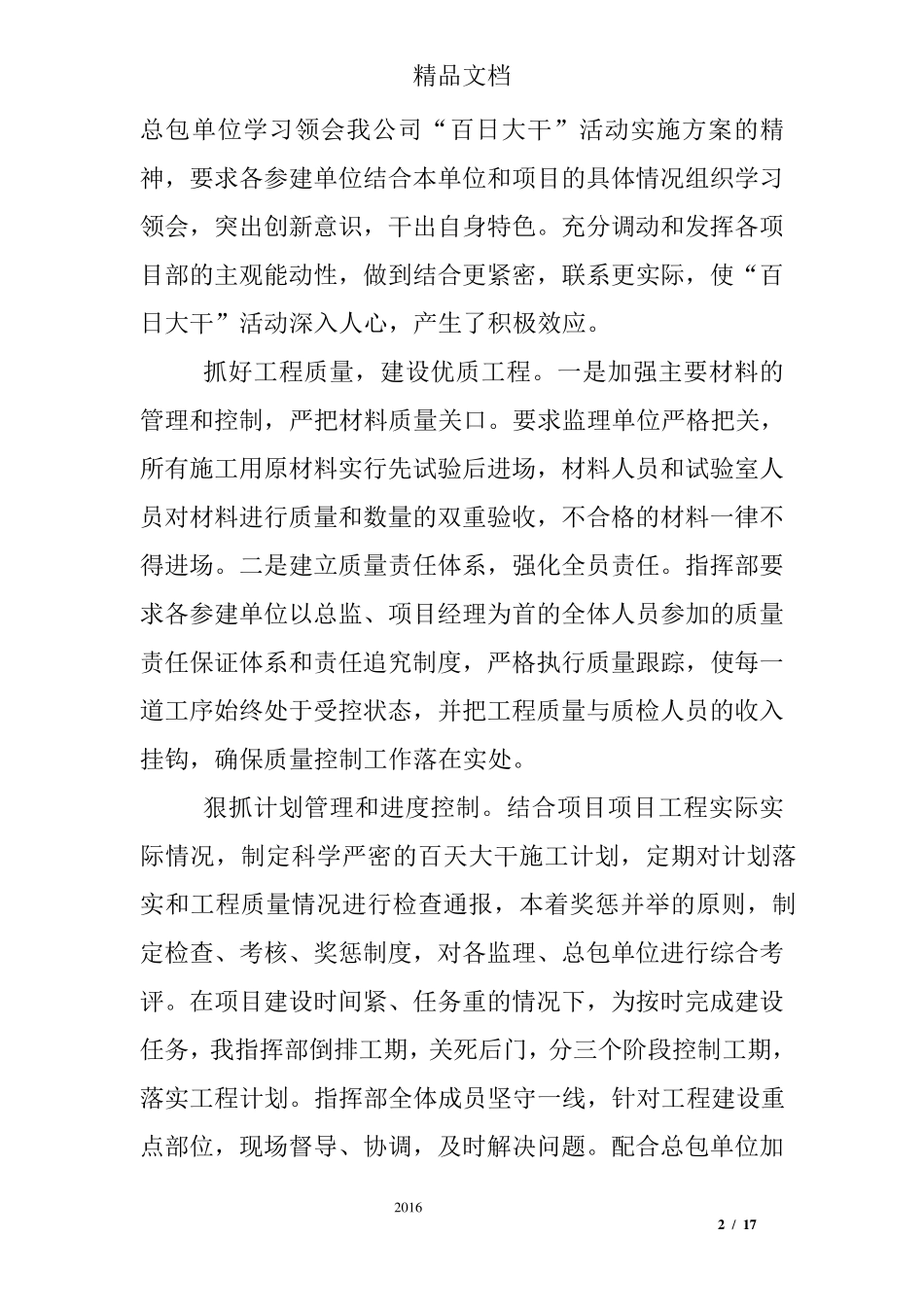

我项目部组 织 各监 理单位、精品文档 2 0 1 6 2 / 17 总包单位学习领会我公司“百日大干”活动实施方案的精神,要求各参建单位结合本单位和项目的具体情况组织学习领会,突出创新意识,干出自身特色
充分调动和发挥各项目部的主观能动性,做到结合更紧密,联系更实际,使“百日大干”活动深入人心,产生了积极效应
抓好工程质量,建设优质工程
一是加强主要材料的管理和控制,严把材料质量关口
要求监理单位严格把关,所有施工用原材料实行先试验后进场,材料人员和试验室人员对材料进行质量和数量的双重验收,不合格的材料一律不得进场

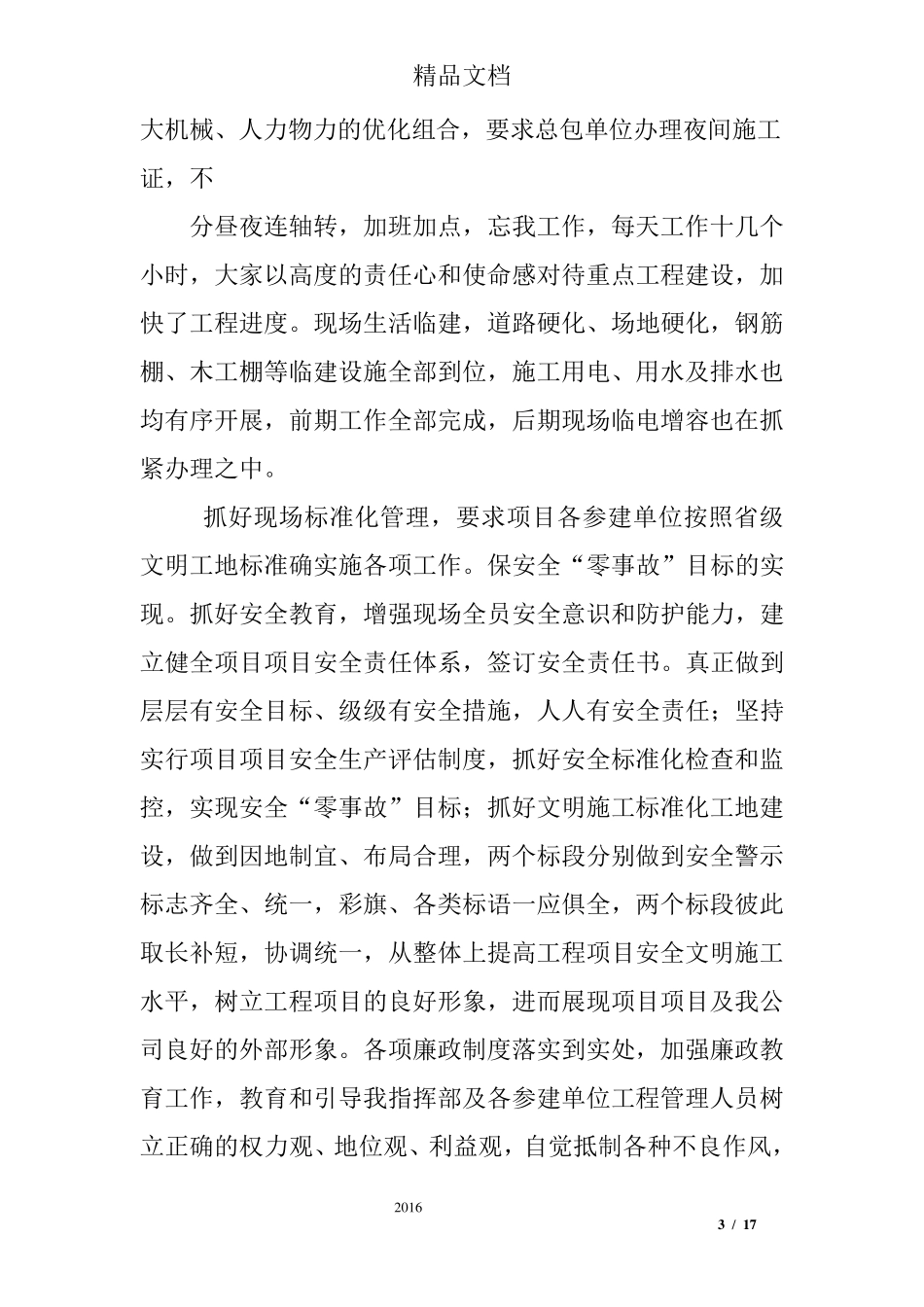

二是建立质量责任体系,强化全
