天然砂砾填筑施工方案

天然砂砾填筑施工方案_第1页
1/10
天然砂砾填筑施工方案_第2页
2/10
天然砂砾填筑施工方案_第3页
3/10

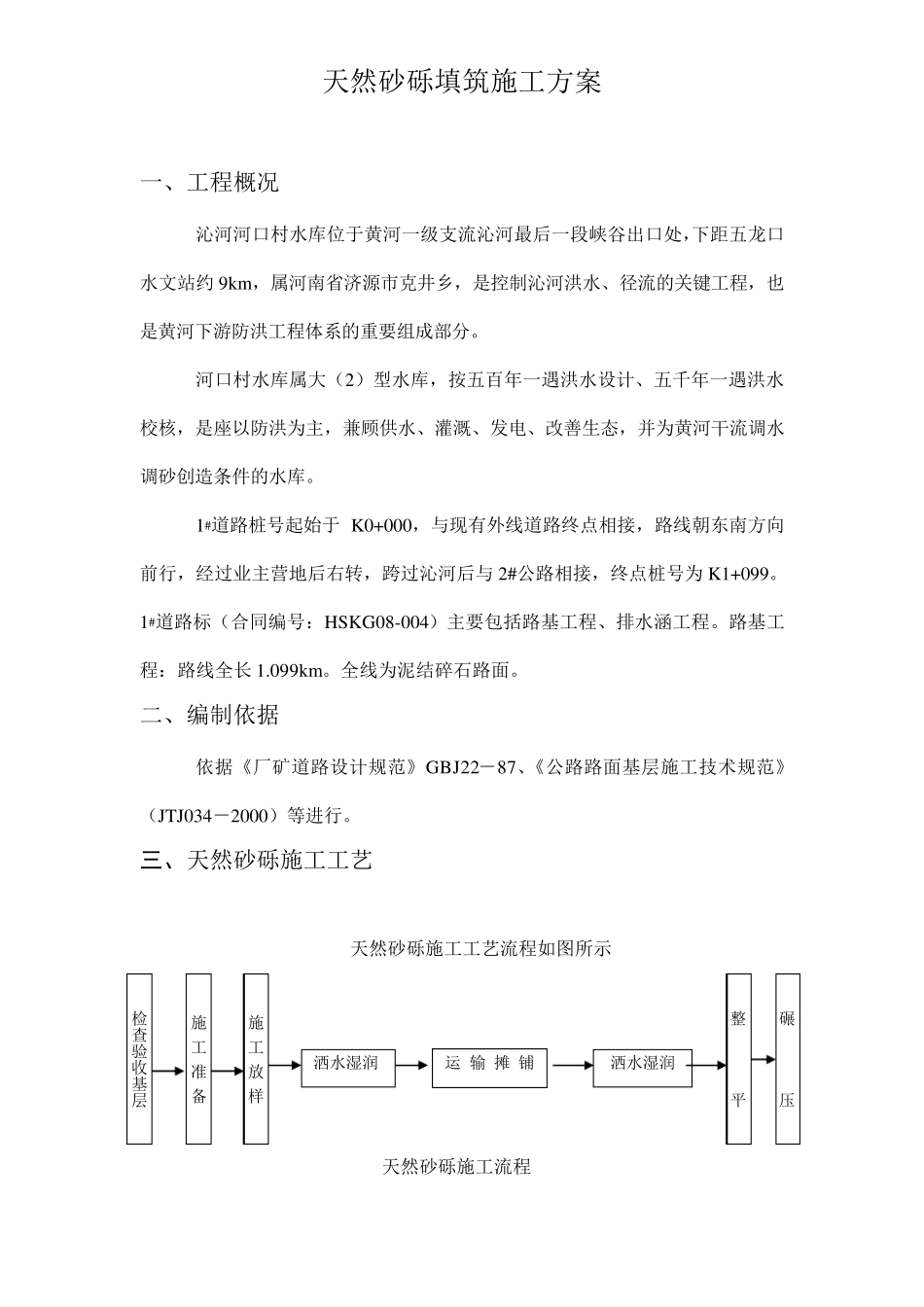

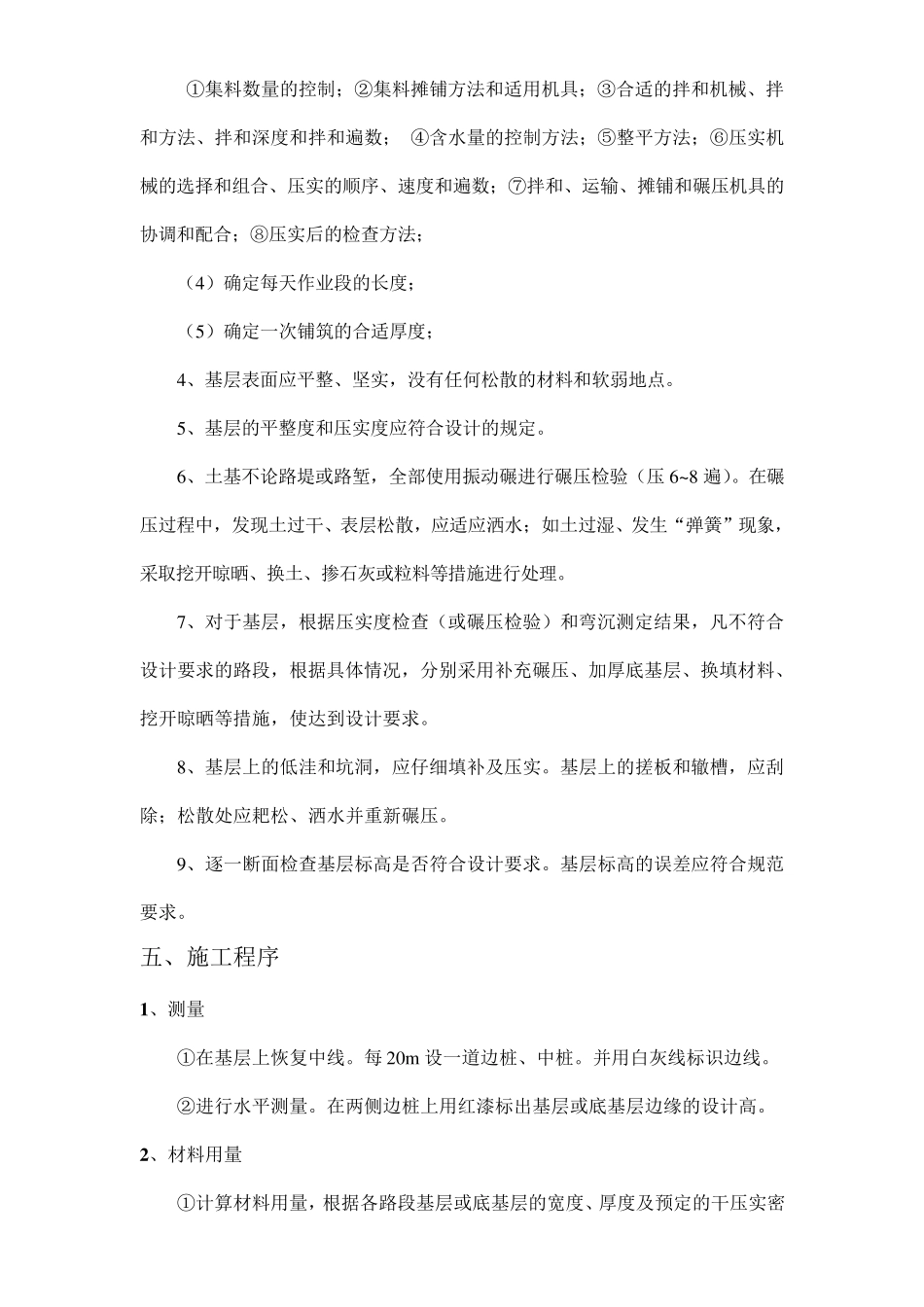

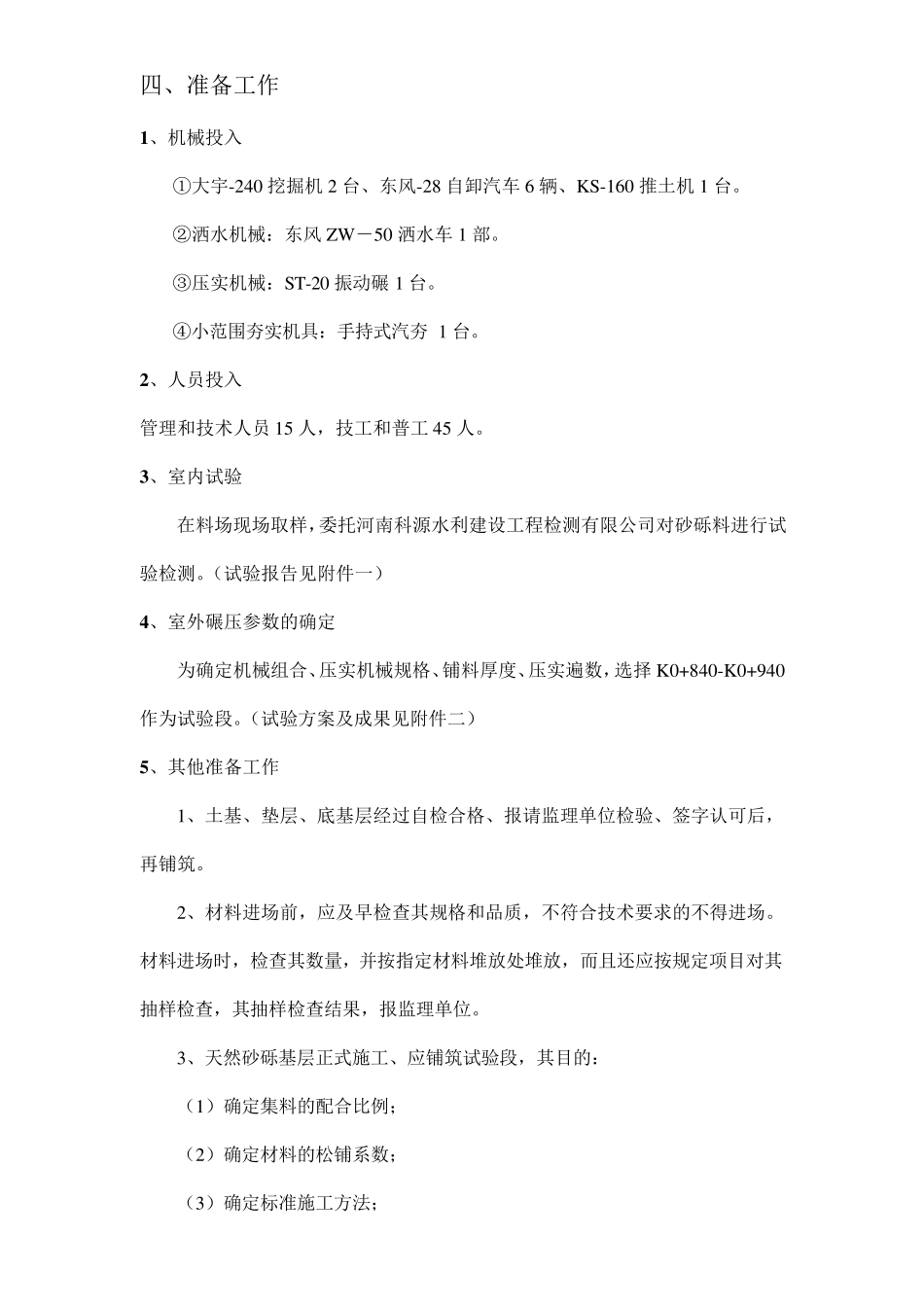

天然砂砾填筑施工方案 一、工程概况 沁河河口村水库位于黄河一级支流沁河最后一段峡谷出口处,下距五龙口水文站约 9km ,属河南省济源市克井乡,是控制沁河洪水、径流的关键工程,也是黄河下游防洪工程体系的重要组成部分。 河口村水库属大(2)型水库,按五百年一遇洪水设计、五千年一遇洪水校核,是座以防洪为主,兼顾供水、灌溉、发电、改善生态,并为黄河干流调水调砂创造条件的水库。 1#道路桩号起始于 K0+000,与现有外线道路终点相接,路线朝东南方向前行,经过业主营地后右转,跨过沁河后与 2#公路相接,终点桩号为 K1+099。 1#道路标(合同编号:HSKG08-004)主要包括路基工程、排水涵工程。路基工程:路线全长1.099km 。全线为泥结碎石路面。 二、编制依据 依据《厂矿道路设计规范》 GBJ22- 87、《公路路面基层 施工技 术 规范》(JTJ034- 2000)等 进 行。 三、天然砂砾施工工艺 天然砂砾施工工艺 流程如 图 所 示 天然砂砾施工流程 施 工 放 样 施 工 准 备 运 输 摊 铺 整 平 碾 压 洒 水湿 润 检查验收基层 洒 水湿 润 四、准备工作 1 、机械投入 ①大宇-240 挖掘机2 台、东风-28 自卸汽车 6 辆、KS-160 推土机1 台。 ②洒水机械:东风 ZW-50 洒水车 1 部。 ③压实机械:ST-20 振动碾 1 台。 ④小范围夯实机具:手持式汽夯 1 台。 2 、人员投入 管理和技术人员 15 人,技工和普工45 人。 3 、室内试验 在料场现场取样,委托河南科源水利建设工程检测有限公司对砂砾料进行试验检测。(试验报告见附件一) 4 、室外碾压参数的确定 为确定机械组合、压实机械规格、铺料厚度、压实遍数,选择 K0+840-K0+940作为试验段。(试验方案及成果见附件二) 5 、其他准备工作 1、土基、垫层、底基层经过自检合格、报请监理单位检验、签字认可后,再铺筑。 2、材料进场前,应及早检查其规格和品质,不符合技术要求的不得进场。材料进场时,检查其数量,并按指定材料堆放处堆放,而且还应按规定项目对其抽样检查,其抽样检查结果,报监理单位。 3、天然砂砾基层正式施工、应铺筑试验段,其目的: (1)确定集料的配合比例; (2)确定材料的松铺系数; (3)确定标准施工方法; ①集料数量的控制;②集料摊铺方法和适用机具;③合适的拌和机械、拌和方法、拌和深度和拌和遍数; ④含水量的控制方法;⑤整平方法;⑥压实机械的选择和组合、压...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

天然砂砾填筑施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
