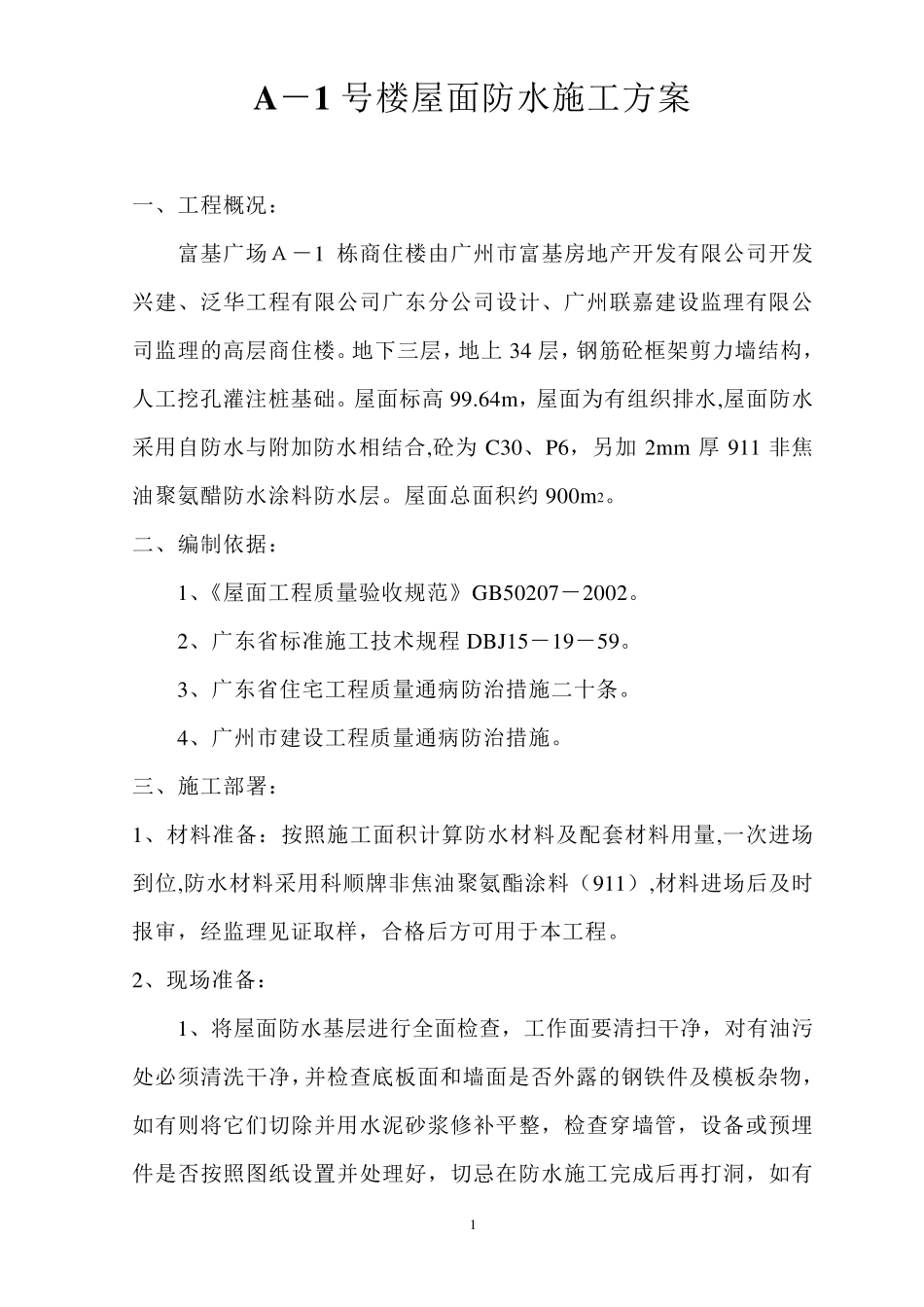

1 A -1 号楼屋面防水施工方案 一、工程概况: 富基广场A-1 栋商住楼由广州市富基房地产开发有限公司开发兴建、泛华工程有限公司广东分公司设计、广州联嘉建设监理有限公司监理的高层商住楼。地下三层,地上 34 层,钢筋砼框架剪力墙结构,人工挖孔灌注桩基础。屋面标高 99.64m ,屋面为有组织排水,屋面防水采用自防水与附加防水相结合,砼为 C30、P6,另加 2m m 厚 911 非焦油聚氨醋防水涂料防水层。屋面总面积约 900m 2。 二、编制依据: 1、《屋面工程质量验收规范》GB50207-2002。 2、广东省标准施工技术规程 DBJ15-19-59。 3、广东省住宅工程质量通病防治措施二十条。 4、广州市建设工程质量通病防治措施。 三、施工部署: 1、材料准备:按照施工面积计算防水材料及配套材料用量,一次进场到位,防水材料采用科顺牌非焦油聚氨酯涂料(911),材料进场后及时报审,经监理见证取样,合格后方可用于本工程。 2、现场准备: 1、将屋面防水基层进行全面检查,工作面要清扫干净,对有油污处必须清洗干净,并检查底板面和墙面是否外露的钢铁件及模板杂物,如有则将它们切除并用水泥砂浆修补平整,检查穿墙管,设备或预埋件是否按照图纸设置并处理好,切忌在防水施工完成后再打洞,如有 2 则需将积水清队并将渗水的部位凿开,清扫干净后用水泥砂浆捣平,确保整个施工面平整、干净、无破损及无渗漏、无积水。 3、机具准备:小型搅拌桶、小型油漆桶、塑料刮板、金属刮板、界纸刀、铲刀等。 4、技术准备:屋面工程施工前,应进行图纸会审,掌握构造要求、节点做法及有关技术要求,确定涂刷的遍数和每遍涂刷的用量,安排合理的施工顺序,对施工班组进行技术交底。 四、工艺流程: 基层清理→找平层施工→节点附加增加层处理→涂料搅拌→第一遍涂刷干固→重复涂刷涂料至设计厚度→检查、修整→保护层施工→隔热层施工 五、具体施工方法 1、基面处理: 施工前将验收合格的基层清理干净,将松散砂浆及砼剔凿用水冲洗干净。 2、刷素水泥浆一道,水泥浆要现配现用,随即抹20 厚 1:3 水泥砂浆找平层。 3、测定基层干燥程度,符合要求涂刷基层处理剂,不符合要求不得施工。 4、节点附加增强施工。对落水口、女儿 墙 处易 渗漏部位先 行增强处理。 5、在 做好 各 项 施工准备工作 后,将聚 氨 酯A、B 组份 按 A:B= 1:2 比 例 混 合,充 分 搅拌均 匀 ,少 等片 刻 即可 使 用。要现...
