太阳能路灯的应用越来越广,很多朋友还不清楚太阳能路灯是怎么安装和施工的,下面凯创光电小编就跟朋友们讲讲太阳能LED 路灯安装施工方案
太阳能路灯的组成及工作原理 太阳能路灯主要由太阳能电池板组件、智能控制器、蓄电池组、光源、灯杆及支架等组成
太阳能路灯是利用太阳能电池板在白天将太阳能辐射转换成电能,然后经过智能控制器将电能存储在蓄电池中
当夜晚来临时,太阳光照强度逐渐降低,当智能控制器检测到光照度降低要一定值之后,就控制蓄电池给光源负载提供电力,由此光源在天黑时就会自动亮灯
智能控制器对蓄电池的充、过放电进行保护,并对光源的开启及亮灯时间进行控制

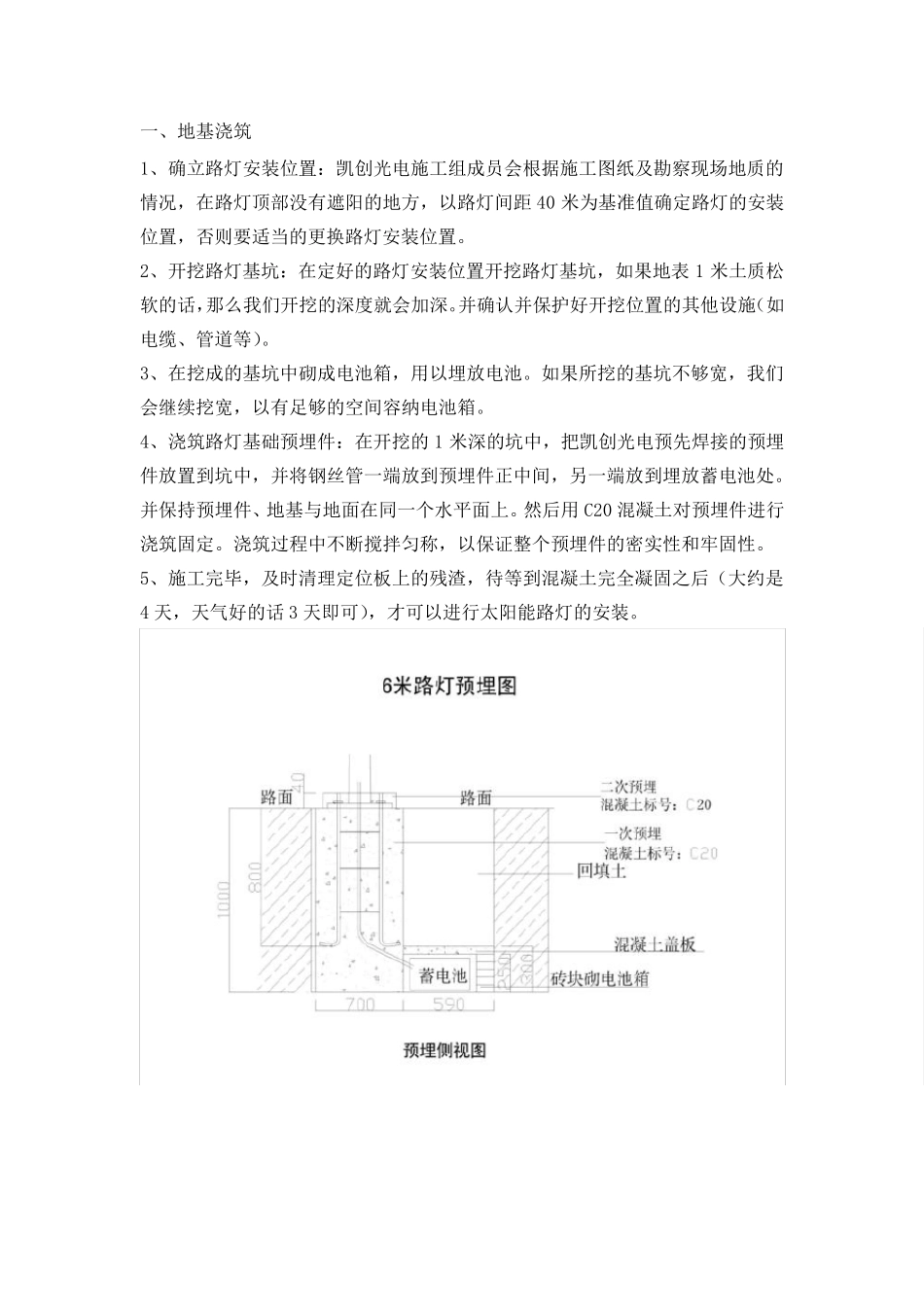

一、地基浇筑 1、确立路灯安装位置:凯创光电施工组成员会根据施工图纸及勘察现场地质的情况,在路灯顶部没有遮阳的地方,以路灯间距 40 米为基准值确定路灯的安装位置,否则要适当的更换路灯安装位置
2、开挖路灯基坑:在定好的路灯安装位置开挖路灯基坑,如果地表 1 米土质松软的话,那么我们开挖的深度就会加深
并确认并保护好开挖位置的其他设施(如电缆、管道等)
3、在挖成的基坑中砌成电池箱,用以埋放电池
如果所挖的基坑不够宽,我们会继续挖宽,以有足够的空间容纳电池箱
4、浇筑路灯基础预埋件:在开挖的 1 米深的坑中,把凯创光电预先焊接的预埋件放置到坑中,并将钢丝管一端放到预埋件正中间,另一端放到埋放蓄电池处
并保持预埋件、地基与地面在同一个水平面上
然后用 C20 混凝土对预埋件进行浇筑固定
浇筑过程中不断搅拌匀称,以保证整个预埋件的密实性和牢固性
5、施工完毕,及时 清 理 定位板 上的残 渣 ,待 等到混凝土完全 凝固之 后(大 约 是4 天 ,天 气 好的话 3 天 即 可 ),才 可 以进行太 阳能 路灯的安装

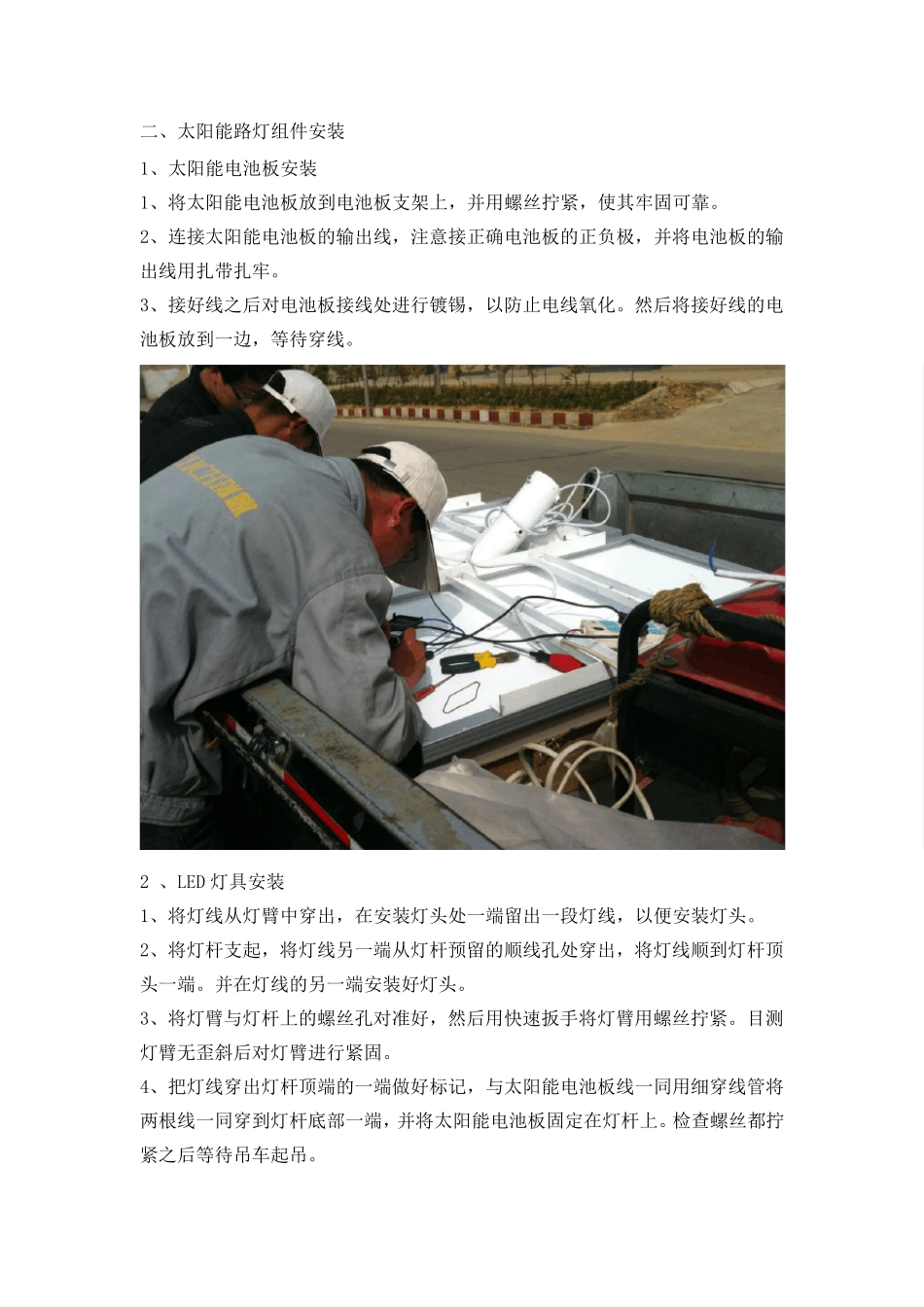

二、太阳能路灯组件安装 1、太阳能电池板安装 1、将太阳能电池板放到电池板支架上,并用螺丝拧紧,使其牢固
