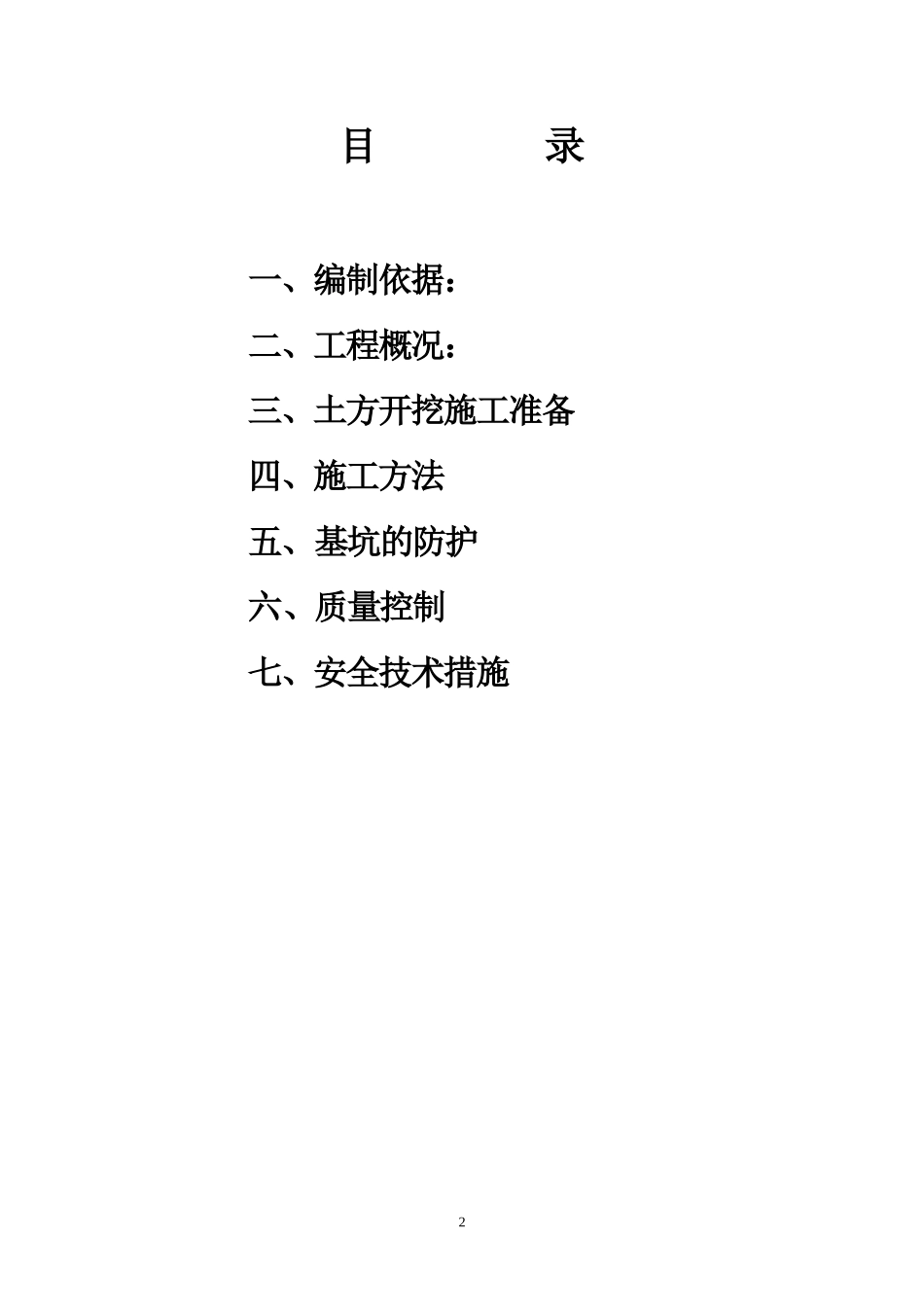

柳林县森泽煤铝余热利用发电工程化学水车间、机力冷却塔水池、综合水池、回收水池、中和水池土方开挖施工方案审批:审核:编制:山西省工业设备安装公司柳林森泽电厂项目部2011年3月1目录一、编制依据:二、工程概况:三、土方开挖施工准备四、施工方法五、基坑的防护六、质量控制七、安全技术措施2一、编制依据:1
柳林县森泽煤铝有限公司余热利用电厂工程施工图纸2
柳林县森泽煤铝有限公司余热利用电厂工程《岩土工程勘察报告》3
《地基与基础工程施工验收规范》4
《建筑地基处理技术规范》5
现场实际情况6
国家现行有关技术规范及标准二、工程概况:本工程为柳林县森泽煤铝有限公司余热利用发电工程,位于柳林县王家沟乡新民村
现开工项目为化学水车间、机力冷却塔水池、综合水池、回收水池土方开挖工程,化学水车间为框架结构整体呈L型布置,化学水车间部分为36m宽18m高7
9m基础埋深为-2
附属楼长36m宽7
2m基础埋深-2
地基处理采用素土夯实法,地基承载力特征值按160Kpa设计
机力冷却塔水池垫层底标高为-1
7m,砼防水等级为S6,水池长度大于20m,为防止水池施工产生裂缝,施工方法可参见05S804总说明,施工方法可任选一种,水池底板、侧壁应连续浇筑,不宜留施工缝,侧壁的洞口加固见《矩形钢筋混凝土蓄水池》,水池抹面之前,应先进行池顶板试水实验及水池满水试验,实验要求见05S804,水池侧壁抹20厚防水砂浆,池底5%防水砂浆找坡,最薄处20mm,坡向出水坑
综合水池池壁构造要求严格按所选国标图集(05S804)中总说明部分执行
混凝土墙上套管洞口必须预留,套管加固详图见国标图集(05S804)中第185页
回收水池±0
000相对标高同主厂房±0
000,其结构配筋严格按照国标图集(05S804)中第15、18、19页,洞口加强等见图集施工
中和水池±0
000相对标高同化
