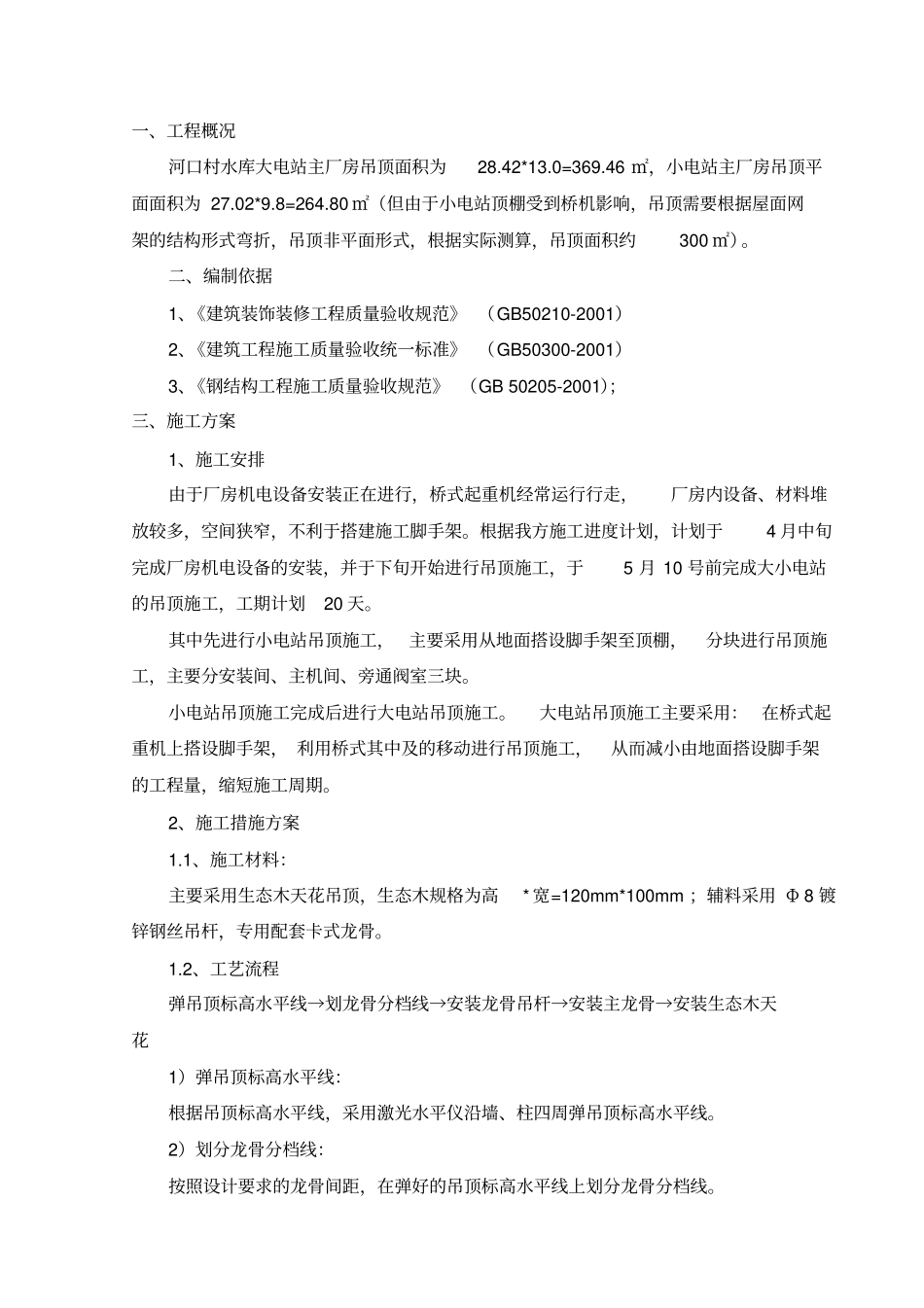

生态木吊顶施工方案一、工程概况河口村水库大电站主厂房吊顶面积为28
46 ㎡,小电站主厂房吊顶平面面积为 27
80 ㎡(但由于小电站顶棚受到桥机影响,吊顶需要根据屋面网架的结构形式弯折,吊顶非平面形式,根据实际测算,吊顶面积约300 ㎡)
二、编制依据1、《建筑装饰装修工程质量验收规范》 (GB50210-2001)2、《建筑工程施工质量验收统一标准》 (GB50300-2001)3、《钢结构工程施工质量验收规范》 (GB 50205-2001);三、施工方案1、施工安排由于厂房机电设备安装正在进行,桥式起重机经常运行行走,厂房内设备、材料堆放较多,空间狭窄,不利于搭建施工脚手架
根据我方施工进度计划,计划于4 月中旬完成厂房机电设备的安装,并于下旬开始进行吊顶施工,于5 月 10 号前完成大小电站的吊顶施工,工期计划20 天
其中先进行小电站吊顶施工,主要采用从地面搭设脚手架至顶棚,分块进行吊顶施工,主要分安装间、主机间、旁通阀室三块
小电站吊顶施工完成后进行大电站吊顶施工
大电站吊顶施工主要采用: 在桥式起重机上搭设脚手架, 利用桥式其中及的移动进行吊顶施工,从而减小由地面搭设脚手架的工程量,缩短施工周期

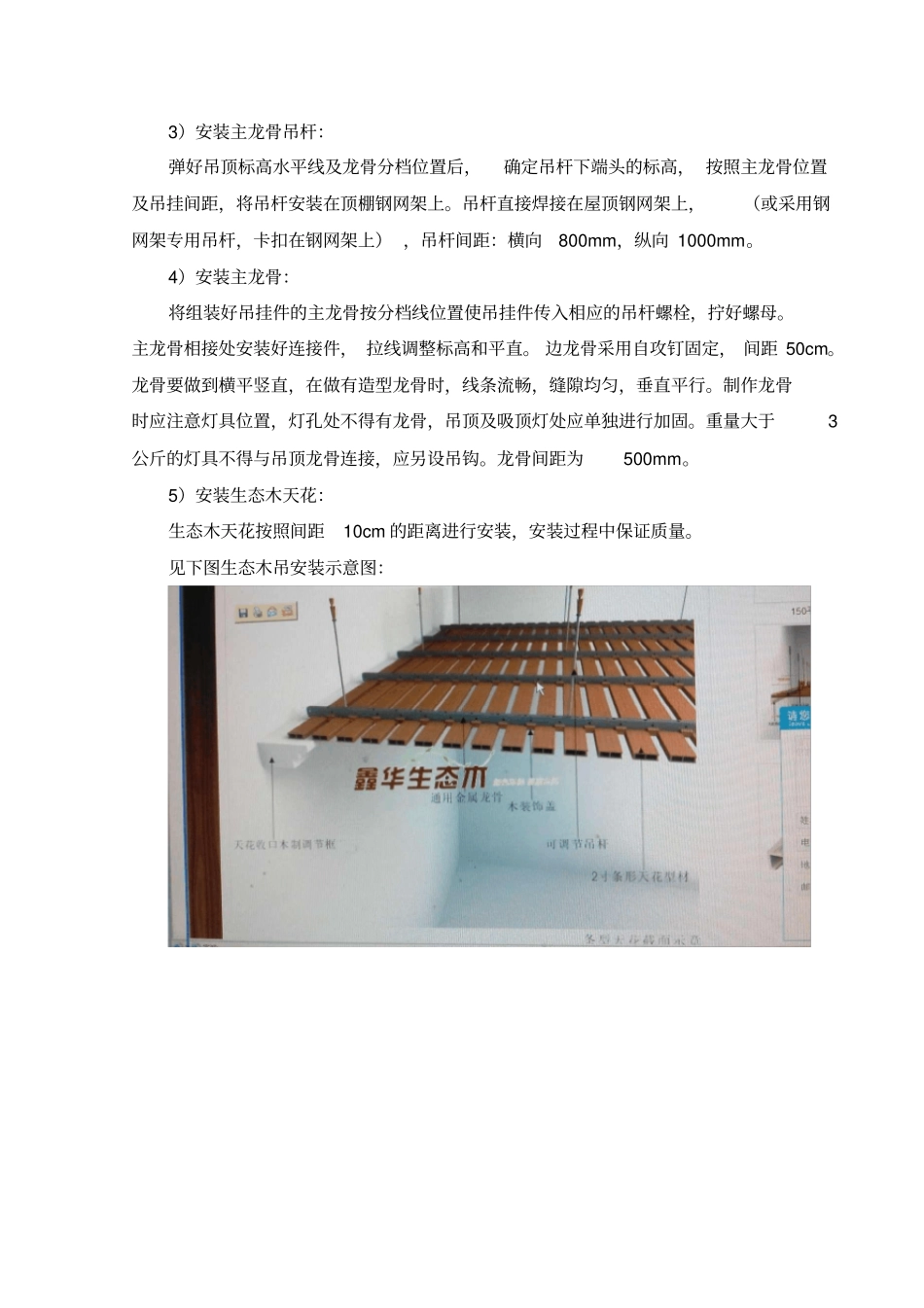

2、施工措施方案1
1、施工材料:主要采用生态木天花吊顶,生态木规格为高* 宽=120mm*100mm ;辅料采用 Φ 8 镀锌钢丝吊杆,专用配套卡式龙骨
2、工艺流程弹吊顶标高水平线→划龙骨分档线→安装龙骨吊杆→安装主龙骨→安装生态木天花1)弹吊顶标高水平线:根据吊顶标高水平线,采用激光水平仪沿墙、柱四周弹吊顶标高水平线
2)划分龙骨分档线:按照设计要求的龙骨间距,在弹好的吊顶标高水平线上划分龙骨分档线
3)安装主龙骨吊杆:弹好吊顶标高水平线及龙骨分档位置后,确定吊杆下端头的标高, 按照主龙骨位置及吊挂间距,将吊杆
