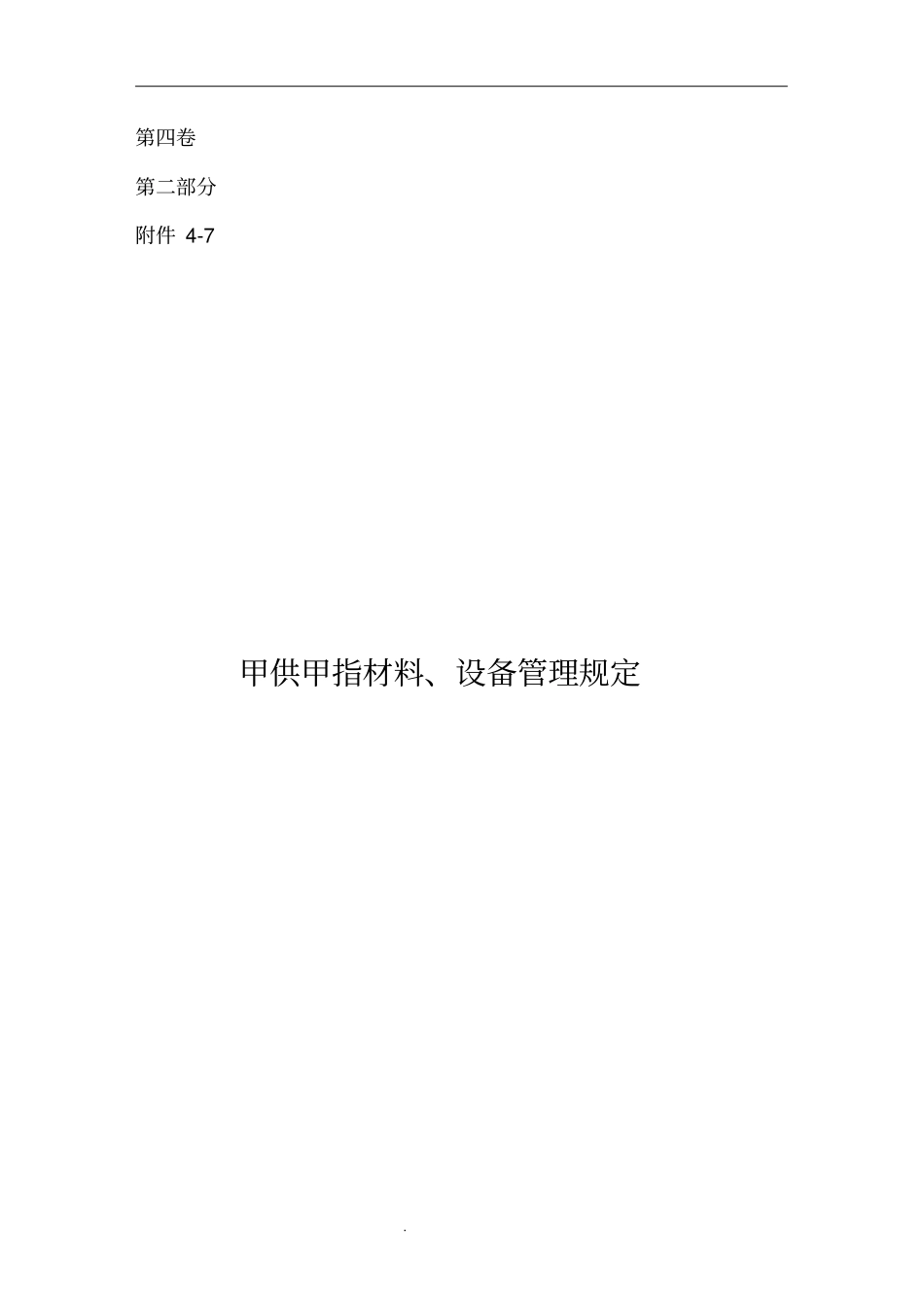

第四卷第二部分附件 4-7甲供甲指材料、设备管理规定2 / 11 甲供甲指材料、设备管理规定1 责任分工1
1发包单位(以下称建设单位):1
1及时提供设计图纸、设计变更、 洽商等资料及甲供甲指材料、设备清单供总包单位提量使用
2建设单位采购部具体负责监督各方工作,划分甲供甲指材料、设备的种类和提出报量时间要求, 审核监理单位审定后提、报量,及现场实测耗量签订供货合同,审核发料、领料汇总表,随时监督甲供甲指材料、设备库存及材料、设备的发放情况,督促供货单位按计划到货,按总包报表补货,提供发料预算量参考表,拨付到货款并组织竣工结算;对不按本规定执行的单位进行处罚
2监理单位:1
1监理单位负责监督并审定总包单位的材料、设备提、 报量及现场甲供甲指材料、设备的实测耗量,如审定后的提、报量在工程中出现问题,监理单位应承担部分责任
2监理单位监督发包单位对材料、设备的管理, 协助总包单位验货并在验货时最终对进场材料、设备的质量把关(有最终质量否决权),监控甲供甲指材料、设备管理按规定程序进行
直接对建设单位负责
3承包单位(以下称总包单位):1
1根据建设单位提供的资料负责甲供甲指材料、设备的提量、 统计工作 (此工作应满足现场材料、设备招投标和实施工程之用),并应核实材料、设备的规格、型号、质量等级等技术要求
详见附表 JG-1 及附表 JG-2
统计好数量签字后报监理工程师审核
若总包单位提量或管理责任,使建设单位造成经济损失,双方结算时, 承包单位按损失金额的2 倍向建设单位支付赔偿金
2接货、验货(相关试验)、收货、保管、发货、跟踪、报表、盘点等材料、设备的管理工作
在施工过程中严格检查使用单位对材料、设备的使用部位、安装节点、细部做法正确与否;检查对已进场材料、设备的使用情况、已安装材料、设备的成品保护情况等的管理;对合同
