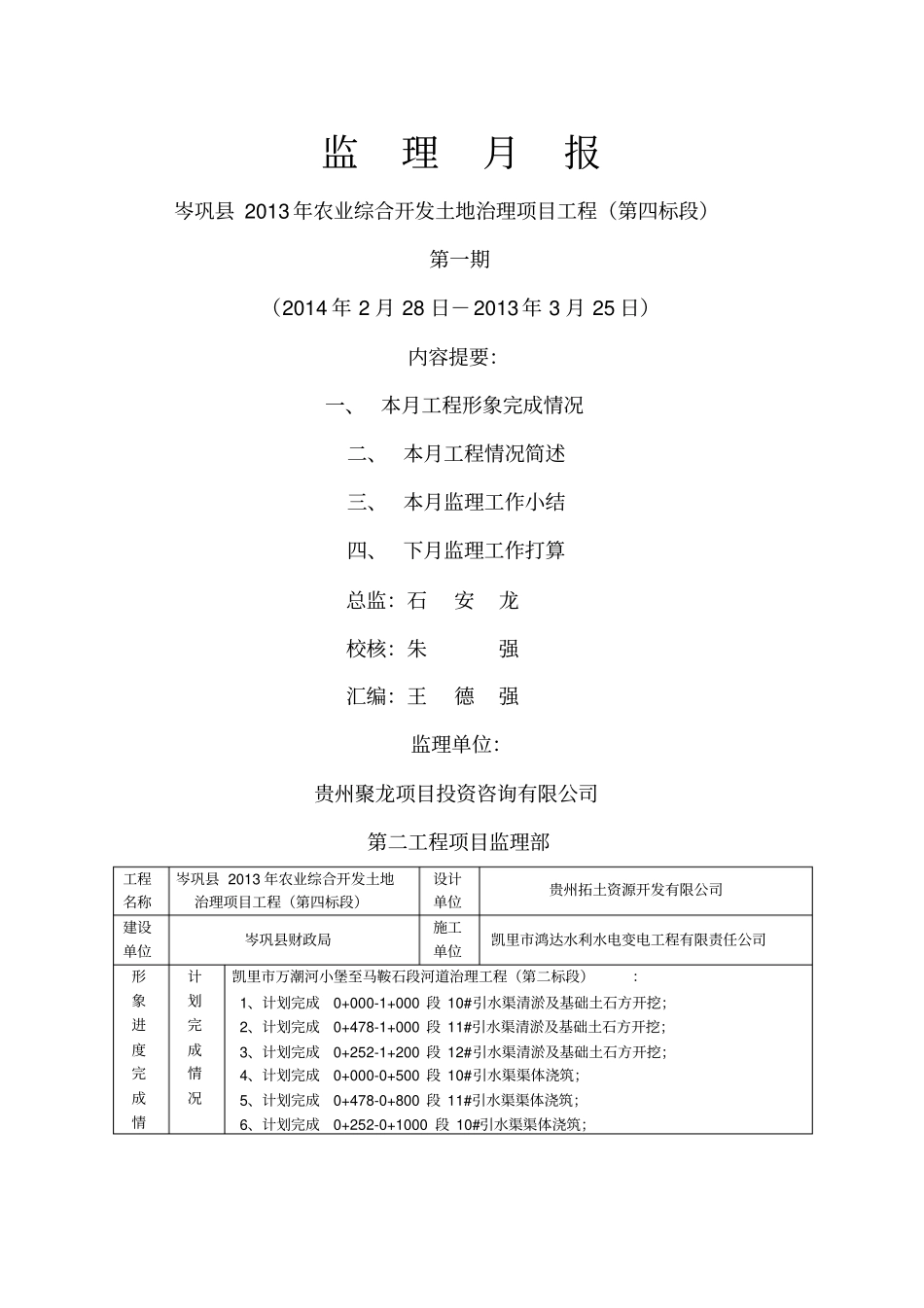

监理月报岑巩县 2013 年农业综合开发土地治理项目工程(第四标段)第一期(2014 年 2 月 28 日-2013 年 3 月 25 日)内容提要:一、 本月工程形象完成情况二、 本月工程情况简述三、 本月监理工作小结四、 下月监理工作打算总监:石安龙校核:朱强汇编:王德强监理单位:贵州聚龙项目投资咨询有限公司第二工程项目监理部工程名称岑巩县 2013 年农业综合开发土地治理项目工程(第四标段)设计单位贵州拓土资源开发有限公司建设单位岑巩县财政局施工单位凯里市鸿达水利水电变电工程有限责任公司形象进度完成情计划完成情况凯里市万潮河小堡至马鞍石段河道治理工程(第二标段):1、计划完成0+000-1+000 段 10#引水渠清淤及基础土石方开挖;2、计划完成0+478-1+000 段 11#引水渠清淤及基础土石方开挖;3、计划完成0+252-1+200 段 12#引水渠清淤及基础土石方开挖;4、计划完成0+000-0+500 段 10#引水渠渠体浇筑;5、计划完成0+478-0+800 段 11#引水渠渠体浇筑;6、计划完成0+252-0+1000 段 10#引水渠渠体浇筑;况实际完成情况岑巩县 2013 年农业综合开发土地治理项目工程(第四标段):1、实际完成10#引水渠0+000-0+1000 段清淤, 11#引水渠0+478-0+1000 段清淤,12#引水渠 0+252-1+020 段清淤; 10#引水渠 0+000-0+420 段基础土石方开挖,11#0+478-0+750 段基础土石方开挖, 12#0+252-1+020 段基础土石方开挖;2、实际完成 10#引水渠 0+000-0+420 砼浇筑, 11#引水渠 0+478-0+750 段砼浇筑,12#引水渠 0+252-1+020 段砼浇筑;原因分析主要影响工程施工进度的原因:岑巩县 2013 年农业综合开发土地治理项目工程(第四标段)是由凯里市鸿达水利水电变电工程有限责任公司承建,机耕道因其他原因无法进场施工,引水渠施工班组少、引水渠浇筑材料必须由人工二次搬运,导致材料紧张无法满足各施工班组所需的材料供应,无法正常按计划进行施工从而影响工程施工进度滞后。工程签证情况工程量签证单0 份内容提要向施工单位发出的通知指示指令0份内容提要凯里市鸿达水利水电变电工程有限责任公司:岑巩县 2013 年农业综合开发土地治理项目工程(第四标段)施工单位提出的各种报告0 份内容提要工程付款签证0 份内容提要凯里市鸿达水利水电变电工程有限责任公司:岑巩县 2013 年农业综合开发土地治理项目工程(第四标段)本月工程情况简述:岑巩县 2013 年农业综合开发土地治理项目工程(第四标段...
