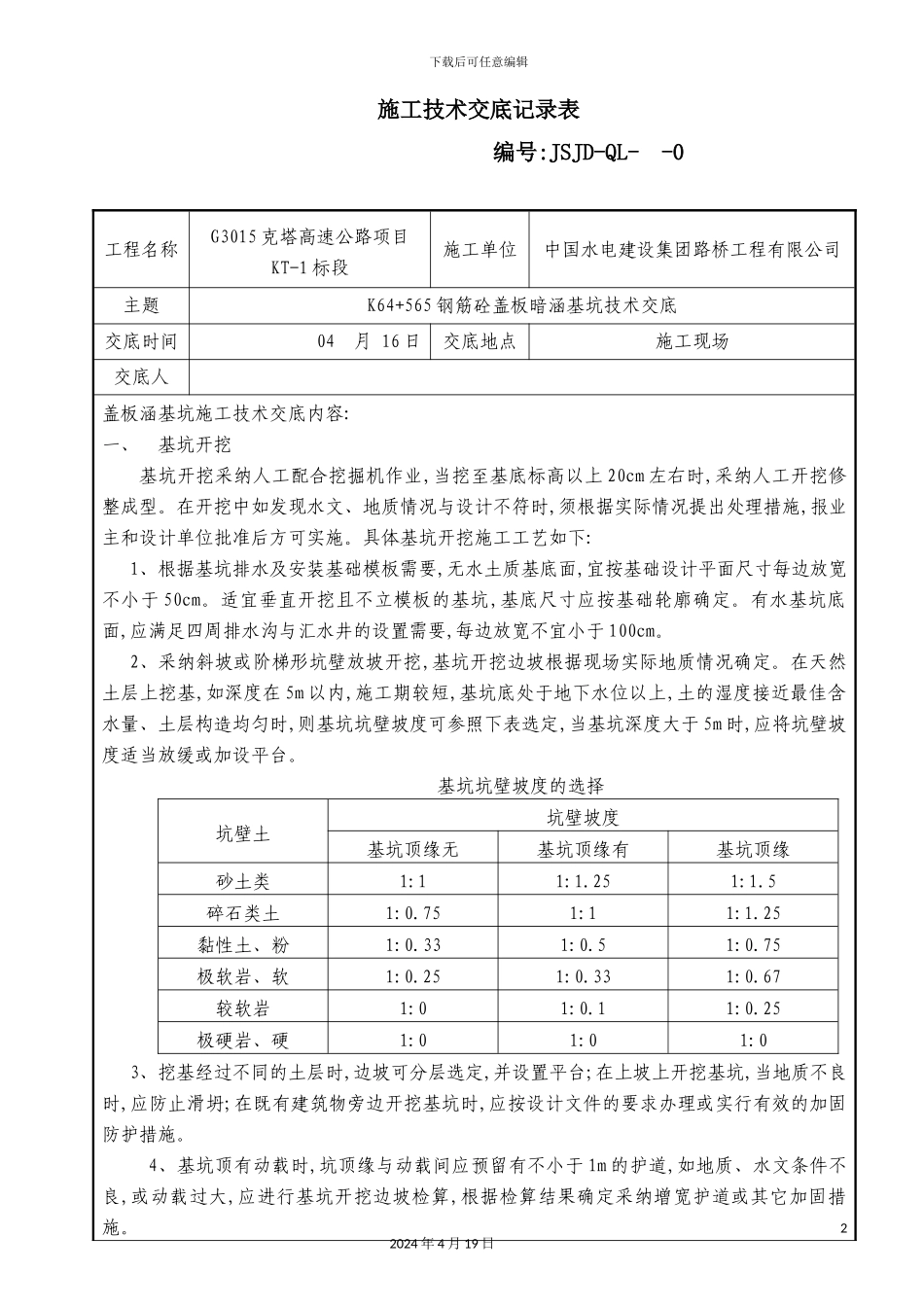

下载后可任意编辑施工技术交底记录表12024 年 4 月 19 日下载后可任意编辑施工技术交底记录表 编号:JSJD-QL- -0 22024 年 4 月 19 日工程名称G3015 克塔高速公路项目KT-1 标段施工单位中国水电建设集团路桥工程有限公司主题K64+565 钢筋砼盖板暗涵基坑技术交底交底时间 04 月 16 日交底地点施工现场交底人盖板涵基坑施工技术交底内容:一、基坑开挖基坑开挖采纳人工配合挖掘机作业,当挖至基底标高以上 20cm 左右时,采纳人工开挖修整成型
在开挖中如发现水文、地质情况与设计不符时,须根据实际情况提出处理措施,报业主和设计单位批准后方可实施
具体基坑开挖施工工艺如下:1、根据基坑排水及安装基础模板需要,无水土质基底面,宜按基础设计平面尺寸每边放宽不小于 50cm
适宜垂直开挖且不立模板的基坑,基底尺寸应按基础轮廓确定
有水基坑底面,应满足四周排水沟与汇水井的设置需要,每边放宽不宜小于 100cm

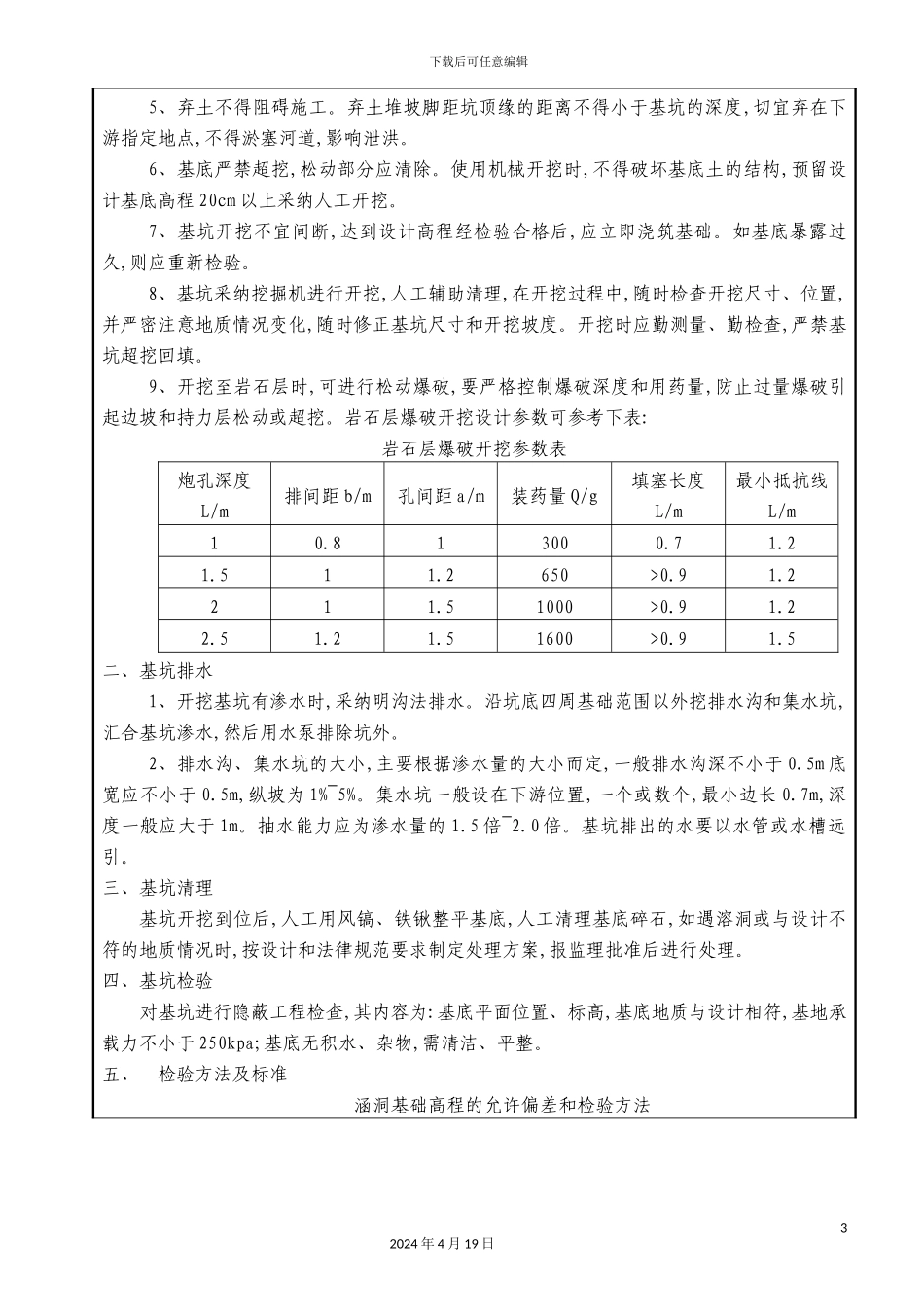

2、采纳斜坡或阶梯形坑壁放坡开挖,基坑开挖边坡根据现场实际地质情况确定
在天然土层上挖基,如深度在 5m 以内,施工期较短,基坑底处于地下水位以上,土的湿度接近最佳含水量、土层构造均匀时,则基坑坑壁坡度可参照下表选定,当基坑深度大于 5m 时,应将坑壁坡度适当放缓或加设平台
基坑坑壁坡度的选择坑壁土坑壁坡度基坑顶缘无基坑顶缘有基坑顶缘砂土类1:11:1
5碎石类土1:0
751:11:1
25黏性土、粉1:0
75极软岩、软1:0
67较软岩1:01:0
25极硬岩、硬1:01:01:03、挖基经过不同的土层时,边坡可分层选定,并设置平台;在上坡上开挖基坑,当地质不良时,应防止滑坍;在既有建筑物旁边开挖基坑时,应按设计文件的要求办理或实行有效的加固防护措施
4、基坑顶有动载时,坑
