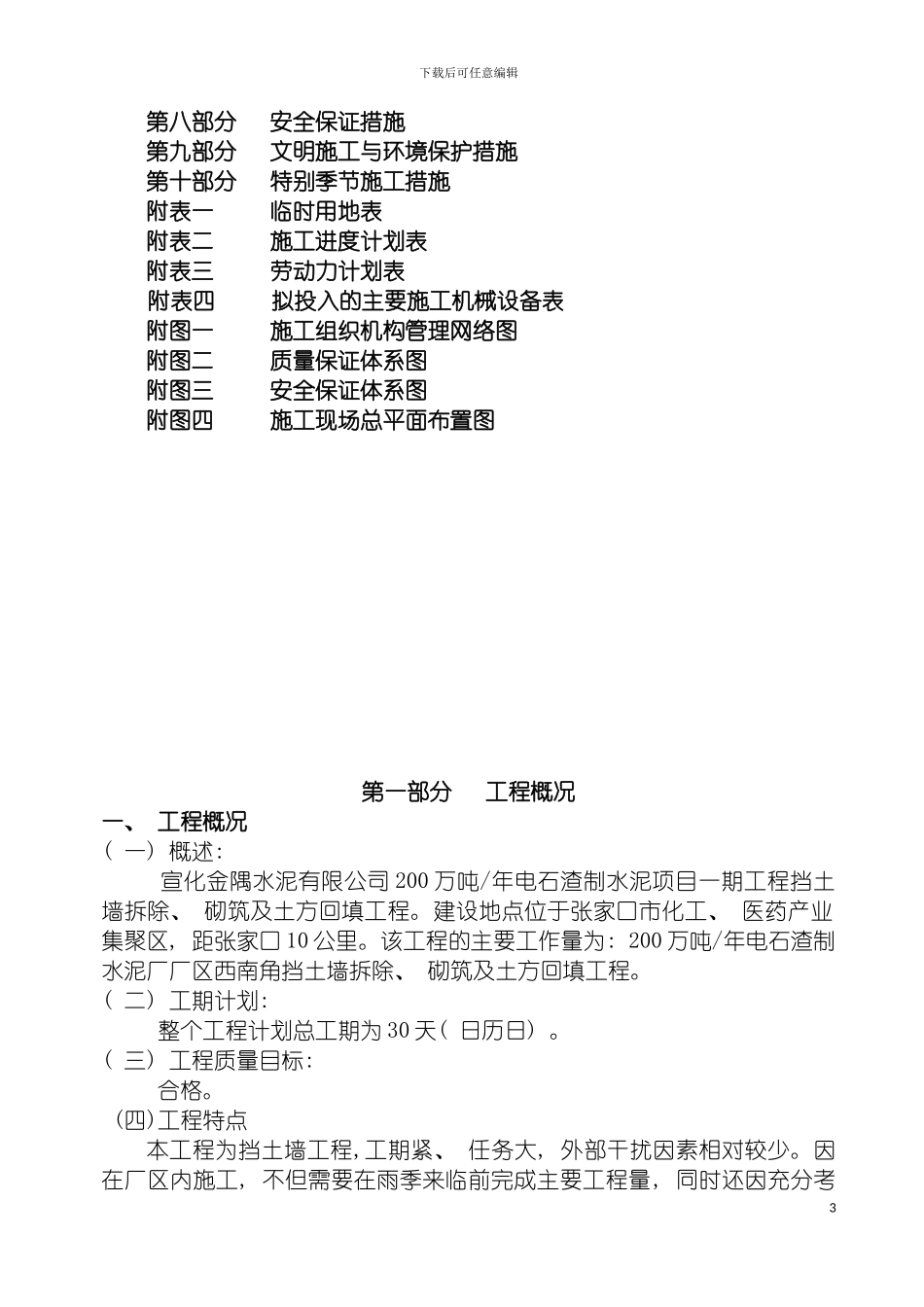

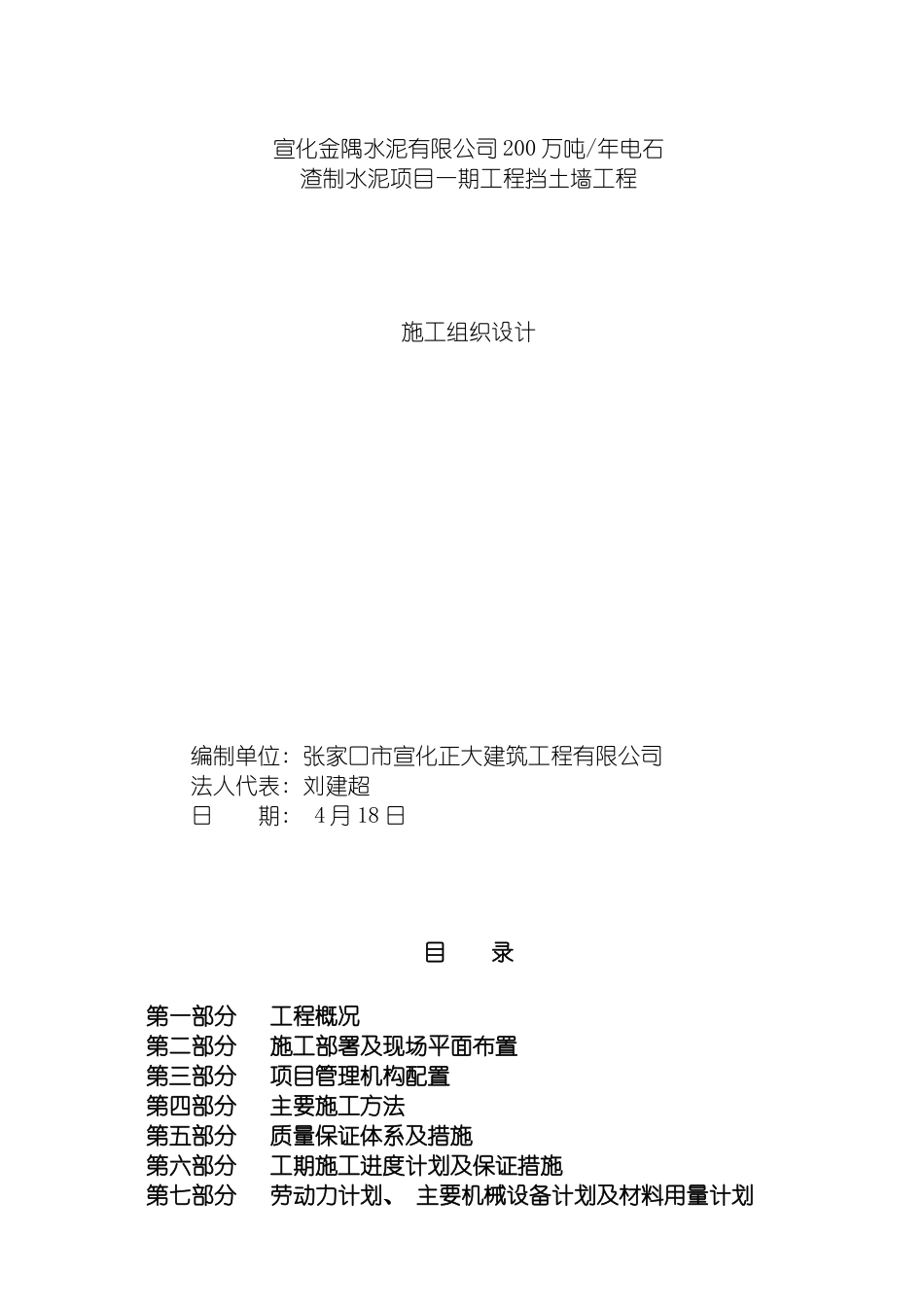

下载后可任意编辑施工组织设计挡土墙1宣化金隅水泥有限公司 200 万吨/年电石渣制水泥项目一期工程挡土墙工程施工组织设计编制单位: 张家口市宣化正大建筑工程有限公司法人代表: 刘建超日 期: 4 月 18 日目 录第一部分 工程概况第二部分 施工部署及现场平面布置第三部分 项目管理机构配置第四部分 主要施工方法第五部分 质量保证体系及措施第六部分 工期施工进度计划及保证措施第七部分 劳动力计划、 主要机械设备计划及材料用量计划下载后可任意编辑第八部分 安全保证措施第九部分 文明施工与环境保护措施第十部分 特别季节施工措施附表一 临时用地表附表二 施工进度计划表附表三 劳动力计划表附表四 拟投入的主要施工机械设备表附图一 施工组织机构管理网络图附图二 质量保证体系图附图三 安全保证体系图附图四 施工现场总平面布置图第一部分 工程概况一、 工程概况( 一) 概述: 宣化金隅水泥有限公司 200 万吨/年电石渣制水泥项目一期工程挡土墙拆除、 砌筑及土方回填工程
建设地点位于张家口市化工、 医药产业集聚区, 距张家口 10 公里
该工程的主要工作量为: 200 万吨/年电石渣制水泥厂厂区西南角挡土墙拆除、 砌筑及土方回填工程
( 二) 工期计划: 整个工程计划总工期为 30 天( 日历日)
( 三) 工程质量目标: 合格
(四)工程特点本工程为挡土墙工程,工期紧、 任务大, 外部干扰因素相对较少
因在厂区内施工, 不但需要在雨季来临前完成主要工程量, 同时还因充分考3下载后可任意编辑虑各种材料进入厂区的时间和运输方式
( 五) 工程目标(1)安全目标: ”坚持安全第一, 预防为主”的安全工作方针, 确保不发生重大安全生产事故
(2)质量目标: 合格严格执行”三检制度”, 坚持贯彻 ISO9001 质量体系标准, 使本工程单位合格率 100%, 争创优良工程
(3)进度目标: 按
