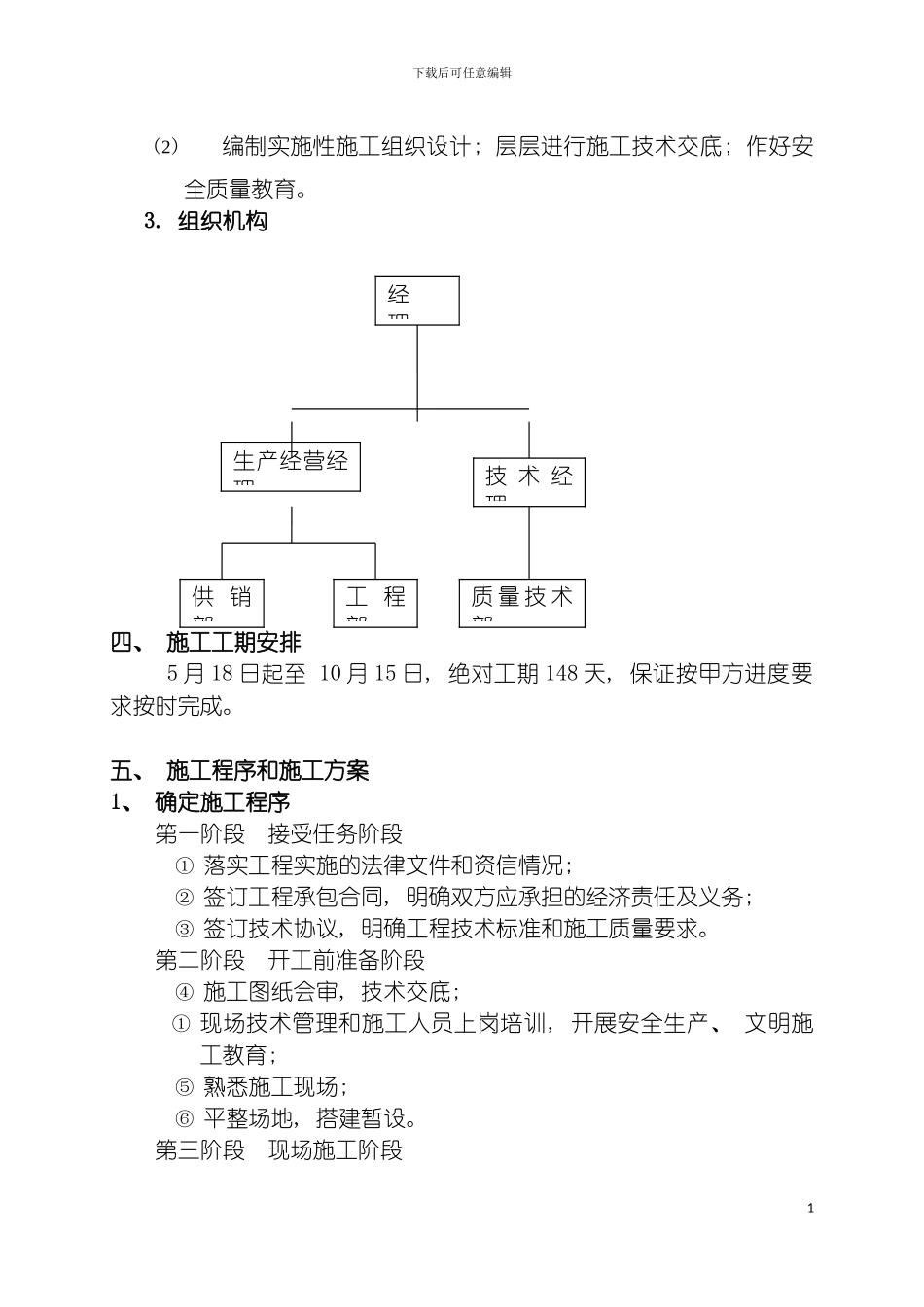

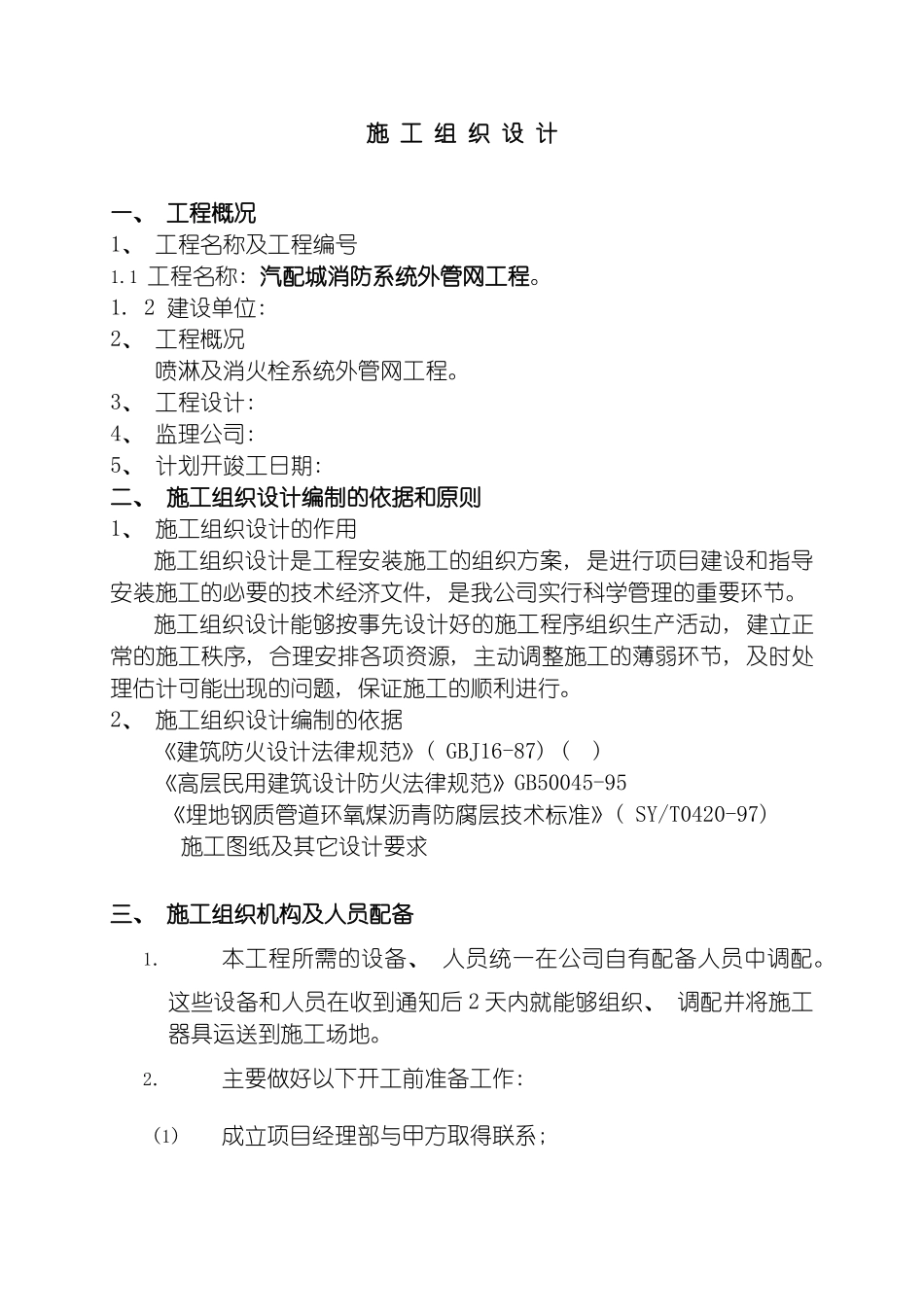

下载后可任意编辑施工组织设计汽配城1施 工 组 织 设 计 一、 工程概况1、 工程名称及工程编号1.1 工程名称: 汽配城消防系统外管网工程。1. 2 建设单位: 2、 工程概况喷淋及消火栓系统外管网工程。3、 工程设计:4、 监理公司: 5、 计划开竣工日期: 二、 施工组织设计编制的依据和原则1、 施工组织设计的作用施工组织设计是工程安装施工的组织方案, 是进行项目建设和指导安装施工的必要的技术经济文件, 是我公司实行科学管理的重要环节。施工组织设计能够按事先设计好的施工程序组织生产活动, 建立正常的施工秩序, 合理安排各项资源, 主动调整施工的薄弱环节, 及时处理估计可能出现的问题, 保证施工的顺利进行。2、 施工组织设计编制的依据《建筑防火设计法律规范》( GBJ16-87) ( ) 《高层民用建筑设计防火法律规范》GB50045-95《埋地钢质管道环氧煤沥青防腐层技术标准》( SY/T0420-97) 施工图纸及其它设计要求三、 施工组织机构及人员配备1.本工程所需的设备、 人员统一在公司自有配备人员中调配。这些设备和人员在收到通知后 2 天内就能够组织、 调配并将施工器具运送到施工场地。2.主要做好以下开工前准备工作: (1)成立项目经理部与甲方取得联系; 下载后可任意编辑(2)编制实施性施工组织设计; 层层进行施工技术交底; 作好安全质量教育。 3. 组织机构四、 施工工期安排 5 月 18 日起至 10 月 15 日, 绝对工期 148 天, 保证按甲方进度要求按时完成。五、 施工程序和施工方案1、 确定施工程序第一阶段 接受任务阶段① 落实工程实施的法律文件和资信情况; ② 签订工程承包合同, 明确双方应承担的经济责任及义务; ③ 签订技术协议, 明确工程技术标准和施工质量要求。第二阶段 开工前准备阶段④ 施工图纸会审, 技术交底; ① 现场技术管理和施工人员上岗培训, 开展安全生产、 文明施工教育; ⑤ 熟悉施工现场; ⑥ 平整场地, 搭建暂设。第三阶段 现场施工阶段1经 理工 程部供 销部技 术 经理质 量 技 术部生产经营经理下载后可任意编辑 施工过程: 施工准备-定位测量-管沟开挖-沟槽支护-管底垫沙-管线安装-管线焊接-无损检测-管线防腐-阀门井砌筑-试压-吹扫-回填。2、 施工方案: 2.1、 工程施工特点高压消防给水管线工程距离长, 管沟的临边防护工作应做为重点。对回填土的施工要求较高, 地下管线穿越公路, 覆土厚度不足 700 毫米...
