下载后可任意编辑施工组织设计阳山花园市政1苏州日本人学校市政工程施工组织设计 一、 工程概况: A

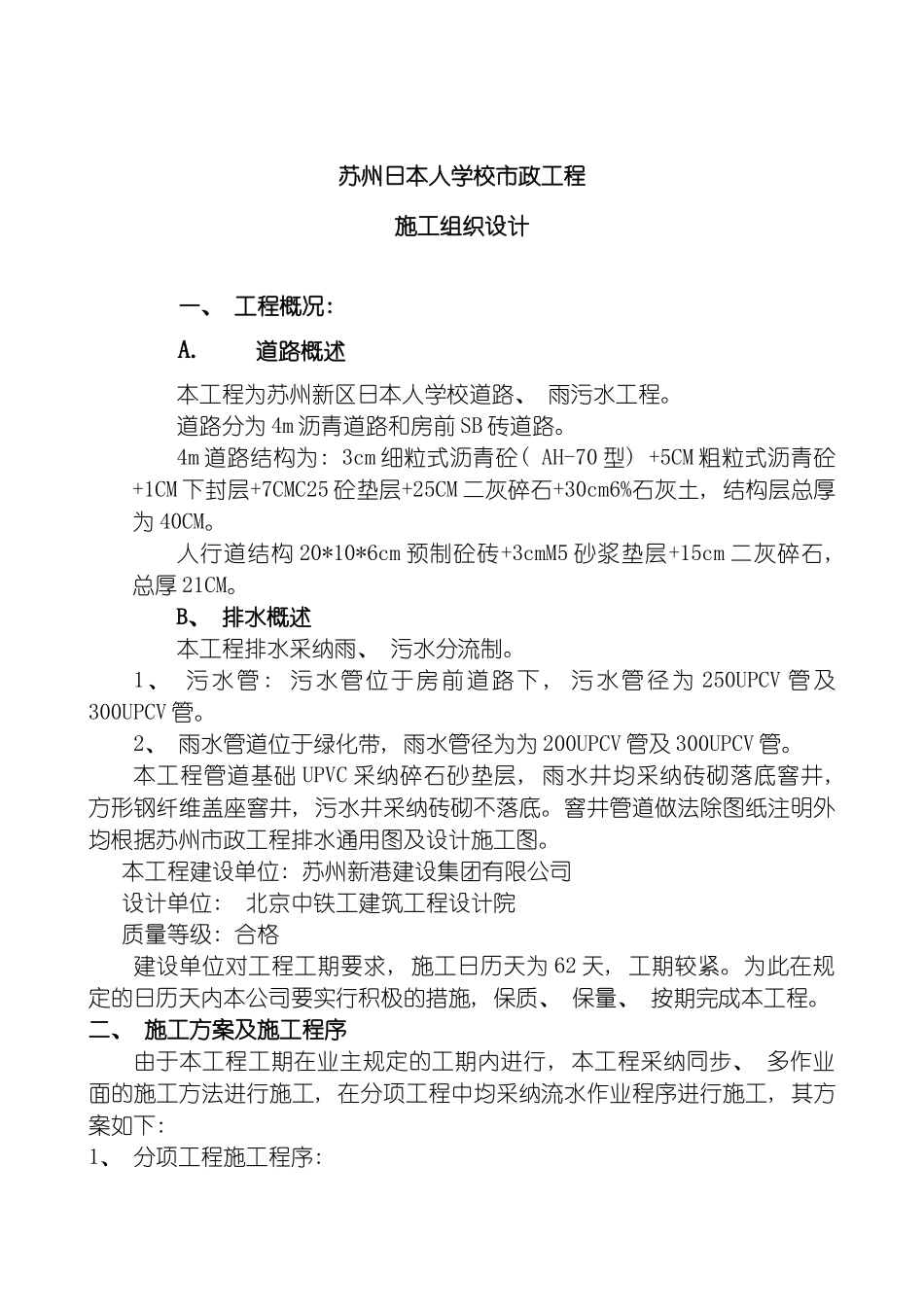

道路概述本工程为苏州新区日本人学校道路、 雨污水工程
道路分为 4m 沥青道路和房前 SB 砖道路
4m 道路结构为: 3cm 细粒式沥青砼( AH-70 型) +5CM 粗粒式沥青砼+1CM 下封层+7CMC25 砼垫层+25CM 二灰碎石+30cm6%石灰土, 结构层总厚为 40CM
人行道结构 20*10*6cm 预制砼砖+3cmM5 砂浆垫层+15cm 二灰碎石, 总厚 21CM
B、 排水概述本工程排水采纳雨、 污水分流制
1、 污水管: 污水管位于房前道路下 , 污水管径为 250UPCV 管及300UPCV 管
2、 雨水管道位于绿化带, 雨水管径为为 200UPCV 管及 300UPCV 管
本工程管道基础 UPVC 采纳碎石砂垫层, 雨水井均采纳砖砌落底窨井, 方形钢纤维盖座窨井, 污水井采纳砖砌不落底
窨井管道做法除图纸注明外均根据苏州市政工程排水通用图及设计施工图
本工程建设单位: 苏州新港建设集团有限公司 设计单位: 北京中铁工建筑工程设计院 质量等级: 合格建设单位对工程工期要求, 施工日历天为 62 天, 工期较紧
为此在规定的日历天内本公司要实行积极的措施, 保质、 保量、 按期完成本工程

二、 施工方案及施工程序由于本工程工期在业主规定的工期内进行, 本工程采纳同步、 多作业面的施工方法进行施工, 在分项工程中均采纳流水作业程序进行施工, 其方案如下: 1、 分项工程施工程序: 下载后可任意编辑首先进行本工程路基土方后进行路面施工
本工程以先完成 4m 道路而随后完成房前道路的施工顺序, 管道工程穿插其中
三、 施工方法及技术措施施工准备工作: 1、 组织施工人员进场, 根据甲方认可的临时设施位置, 搭设临时工棚或安置临时用房及后勤生活
