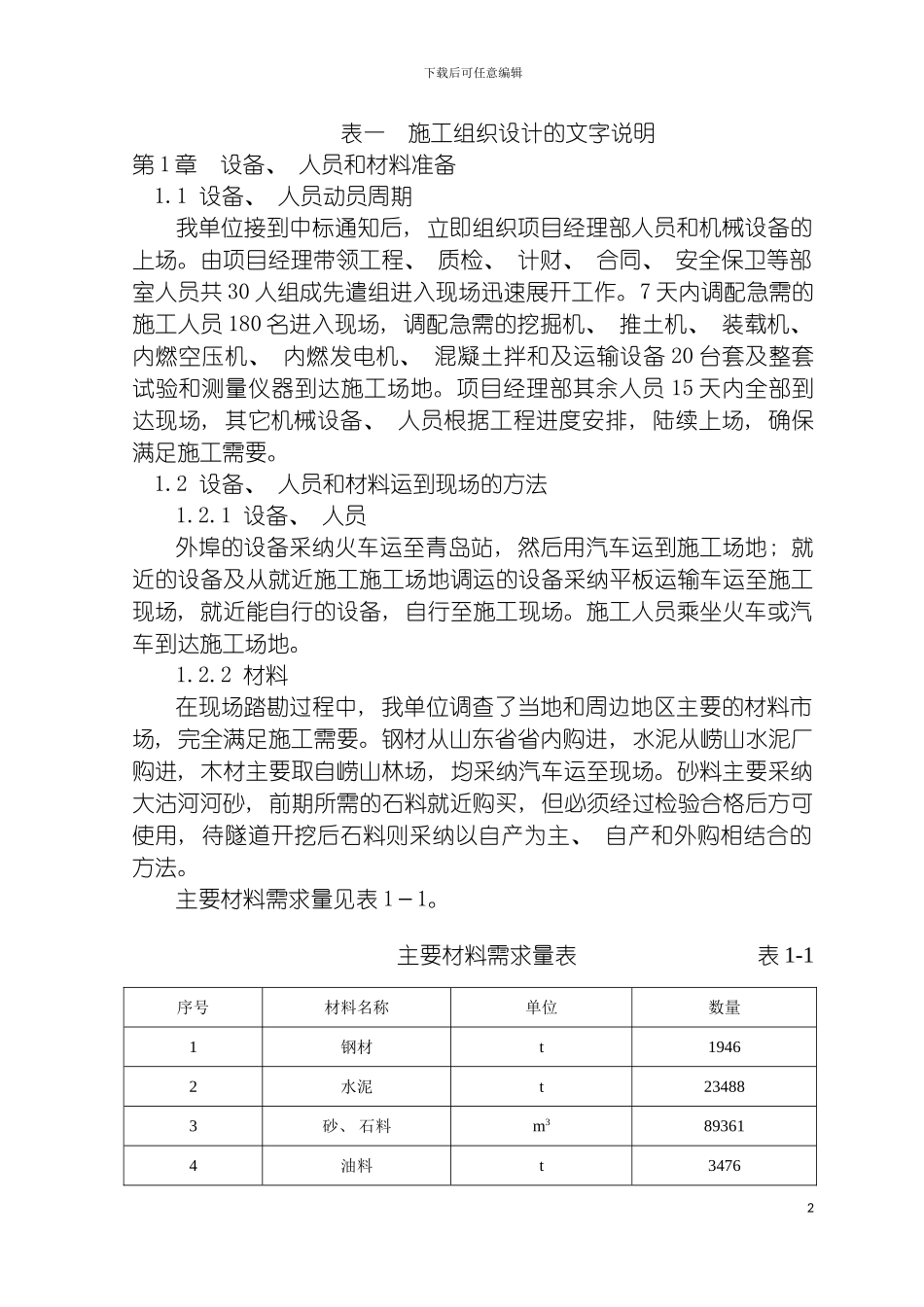

下载后可任意编辑施工组织说明1下载后可任意编辑表一 施工组织设计的文字说明第 1 章 设备、 人员和材料准备1
1 设备、 人员动员周期我单位接到中标通知后, 立即组织项目经理部人员和机械设备的上场
由项目经理带领工程、 质检、 计财、 合同、 安全保卫等部室人员共 30 人组成先遣组进入现场迅速展开工作
7 天内调配急需的施工人员 180 名进入现场, 调配急需的挖掘机、 推土机、 装载机、 内燃空压机、 内燃发电机、 混凝土拌和及运输设备 20 台套及整套试验和测量仪器到达施工场地
项目经理部其余人员 15 天内全部到达现场, 其它机械设备、 人员根据工程进度安排, 陆续上场, 确保满足施工需要
2 设备、 人员和材料运到现场的方法1
1 设备、 人员外埠的设备采纳火车运至青岛站, 然后用汽车运到施工场地; 就近的设备及从就近施工施工场地调运的设备采纳平板运输车运至施工现场, 就近能自行的设备, 自行至施工现场
施工人员乘坐火车或汽车到达施工场地
2 材料在现场踏勘过程中, 我单位调查了当地和周边地区主要的材料市场, 完全满足施工需要
钢材从山东省省内购进, 水泥从崂山水泥厂购进, 木材主要取自崂山林场, 均采纳汽车运至现场
砂料主要采纳大沽河河砂, 前期所需的石料就近购买, 但必须经过检验合格后方可使用, 待隧道开挖后石料则采纳以自产为主、 自产和外购相结合的方法
主要材料需求量见表 1-1
主要材料需求量表 表 1-1序号材料名称单位数量1钢材t19462水泥t234883砂、 石料m3893614油料t34762下载后可任意编辑5炸药t3201

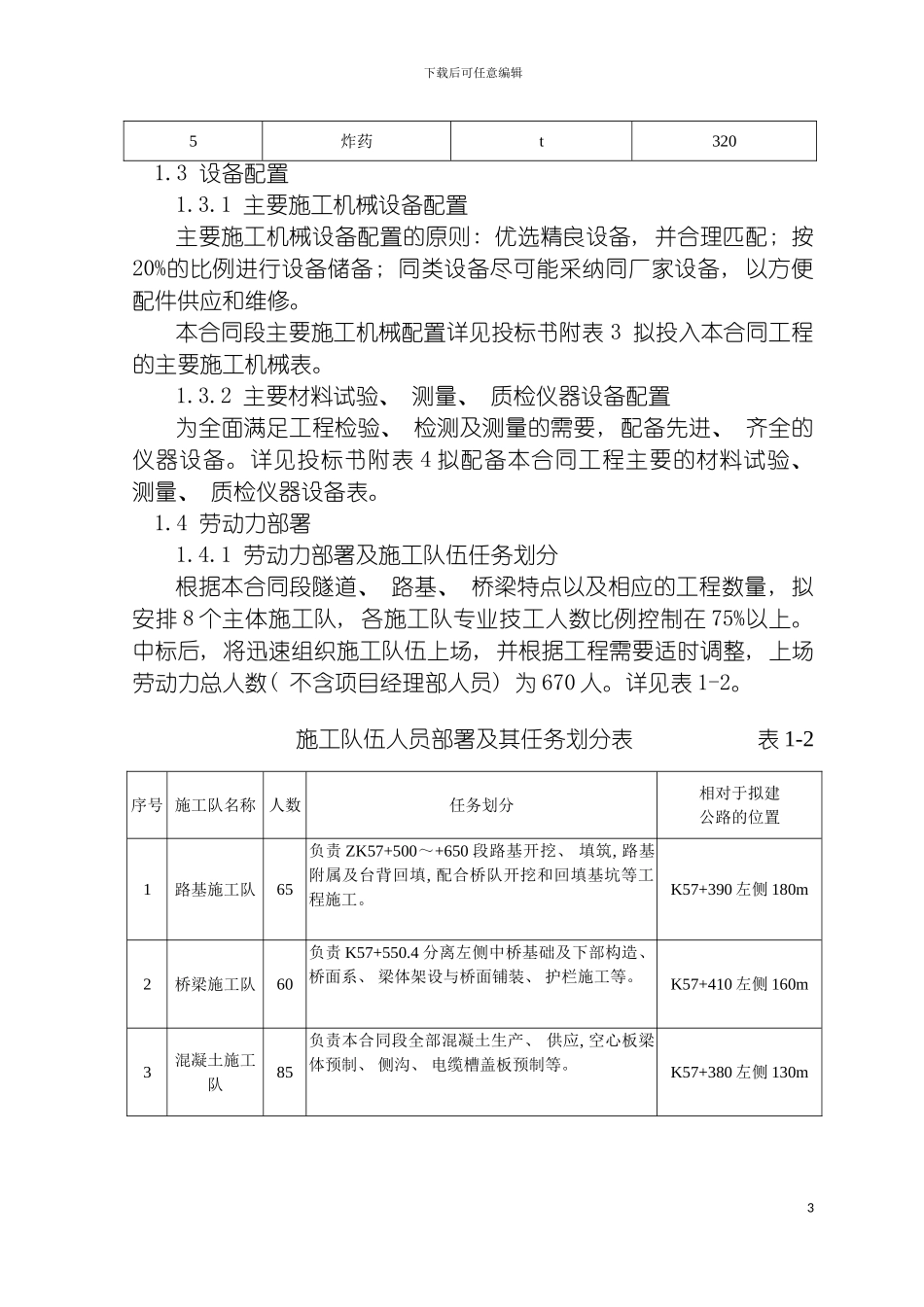

3 设备配置1
1 主要施工机械设备配置主要施工机械设备配置的原则: 优选精良设备, 并合理匹配; 按20%的比例进行设备储备; 同类设备尽可能采纳同厂家设备, 以方便配件供应和维修
本合同段主要施工机
