电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

春满园三期施工组织设计

春满园三期施工组织设计_第1页
1/64

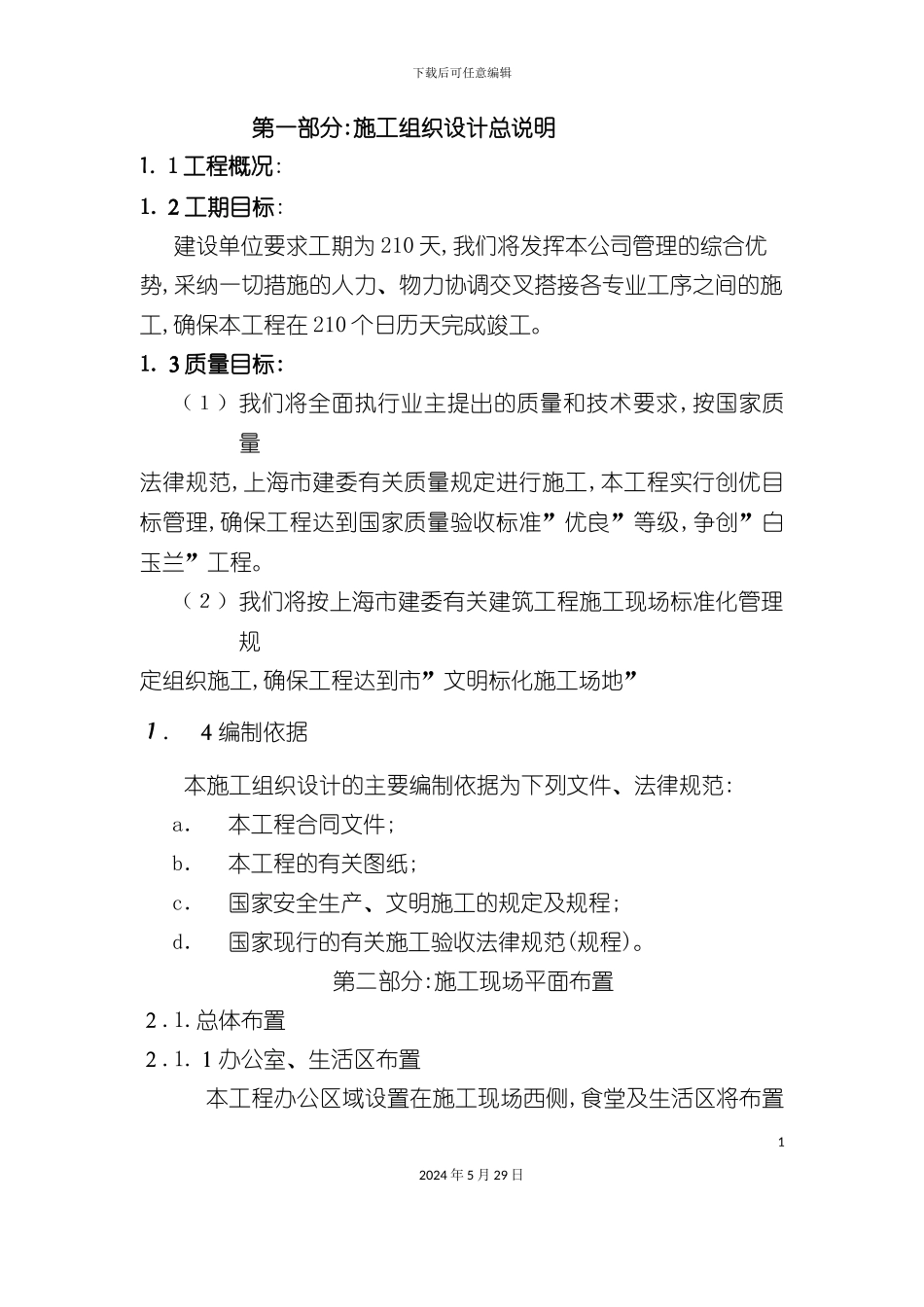

春满园三期施工组织设计_第2页
2/64

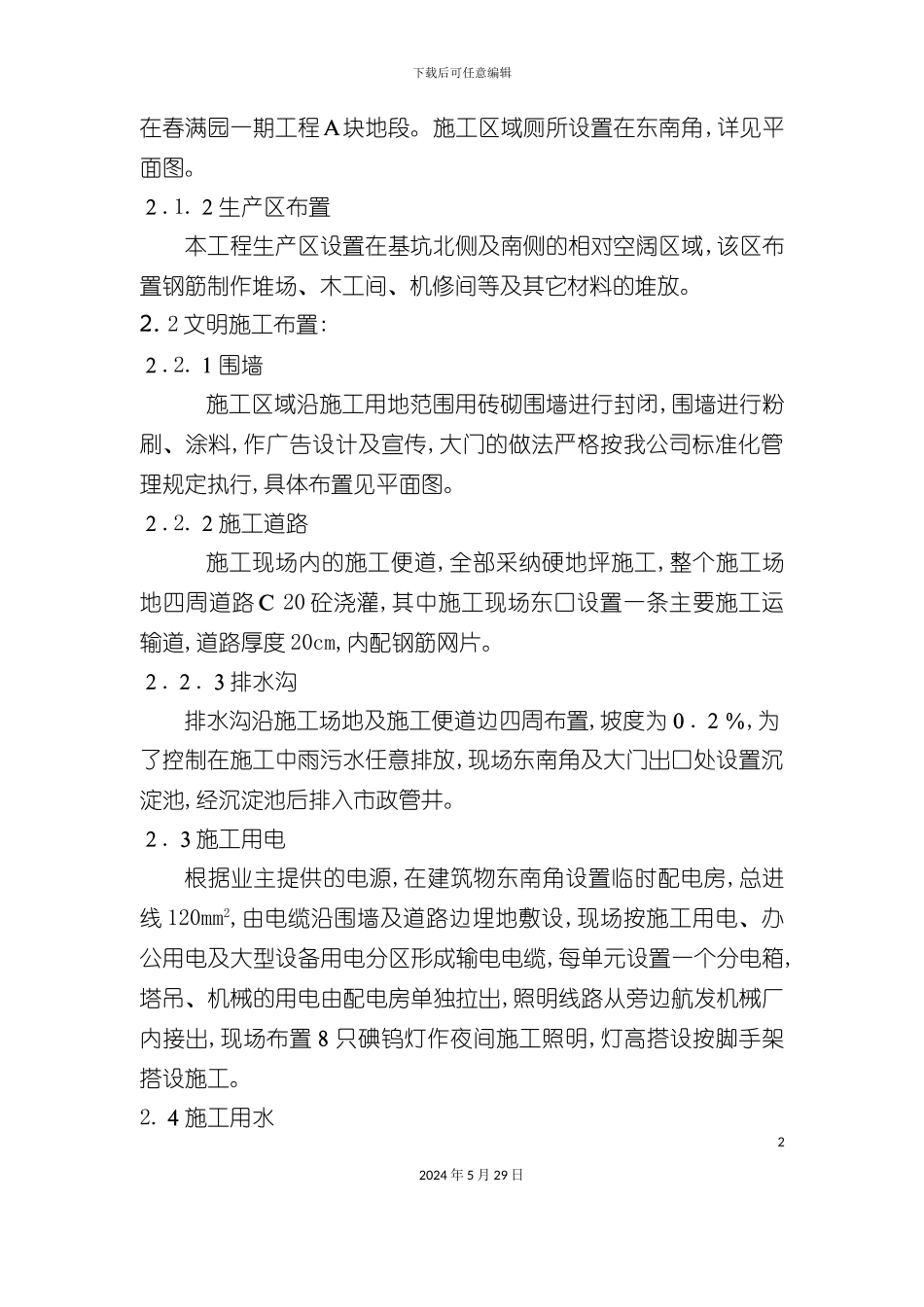

春满园三期施工组织设计_第3页
3/64
下载后可任意编辑春满园三期施工组织设计12024 年 5 月 29 日下载后可任意编辑第一部分:施工组织设计总说明1. 1 工程概况:1.2工期目标:建设单位要求工期为 210 天,我们将发挥本公司管理的综合优势,采纳一切措施的人力、物力协调交叉搭接各专业工序之间的施工,确保本工程在 210 个日历天完成竣工。1.3质量目标:(1)我们将全面执行业主提出的质量和技术要求,按国家质量法律规范,上海市建委有关质量规定进行施工,本工程实行创优目标管理,确保工程达到国家质量验收标准”优良”等级,争创”白玉兰”工程。(2)我们将按上海市建委有关建筑工程施工现场标准化管理规定组织施工,确保工程达到市”文明标化施工场地”1.4编制依据本施工组织设计的主要编制依据为下列文件、法律规范:a.本工程合同文件;b.本工程的有关图纸;c.国家安全生产、文明施工的规定及规程;d.国家现行的有关施工验收法律规范(规程)。第二部分:施工现场平面布置2.1.总体布置2.1.1办公室、生活区布置本工程办公区域设置在施工现场西侧,食堂及生活区将布置12024 年 5 月 29 日下载后可任意编辑在春满园一期工程A块地段。施工区域厕所设置在东南角,详见平面图。2.1.2生产区布置本工程生产区设置在基坑北侧及南侧的相对空阔区域,该区布置钢筋制作堆场、木工间、机修间等及其它材料的堆放。2. 2 文明施工布置:2.2.1围墙施工区域沿施工用地范围用砖砌围墙进行封闭,围墙进行粉刷、涂料,作广告设计及宣传,大门的做法严格按我公司标准化管理规定执行,具体布置见平面图。2.2.2施工道路 施工现场内的施工便道,全部采纳硬地坪施工,整个施工场地四周道路C 20 砼浇灌,其中施工现场东口设置一条主要施工运输道,道路厚度 20cm,内配钢筋网片。 2.2.3排水沟排水沟沿施工场地及施工便道边四周布置,坡度为0.2%,为了控制在施工中雨污水任意排放,现场东南角及大门出口处设置沉淀池,经沉淀池后排入市政管井。2.3施工用电根据业主提供的电源,在建筑物东南角设置临时配电房,总进线 120mm2,由电缆沿围墙及道路边埋地敷设,现场按施工用电、办公用电及大型设备用电分区形成输电电缆,每单元设置一个分电箱,塔吊、机械的用电由配电房单独拉出,照明线路从旁边航发机械厂内接出,现场布置8只碘钨灯作夜间施工照明,灯高搭设按脚手架搭设施工。2.4施工用水22024 年 5 月 29 日下载后可任意编辑根据业主提供的水源现场布置一路50ø总水管引至生产区,由30ø分管接...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

春满园三期施工组织设计

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
