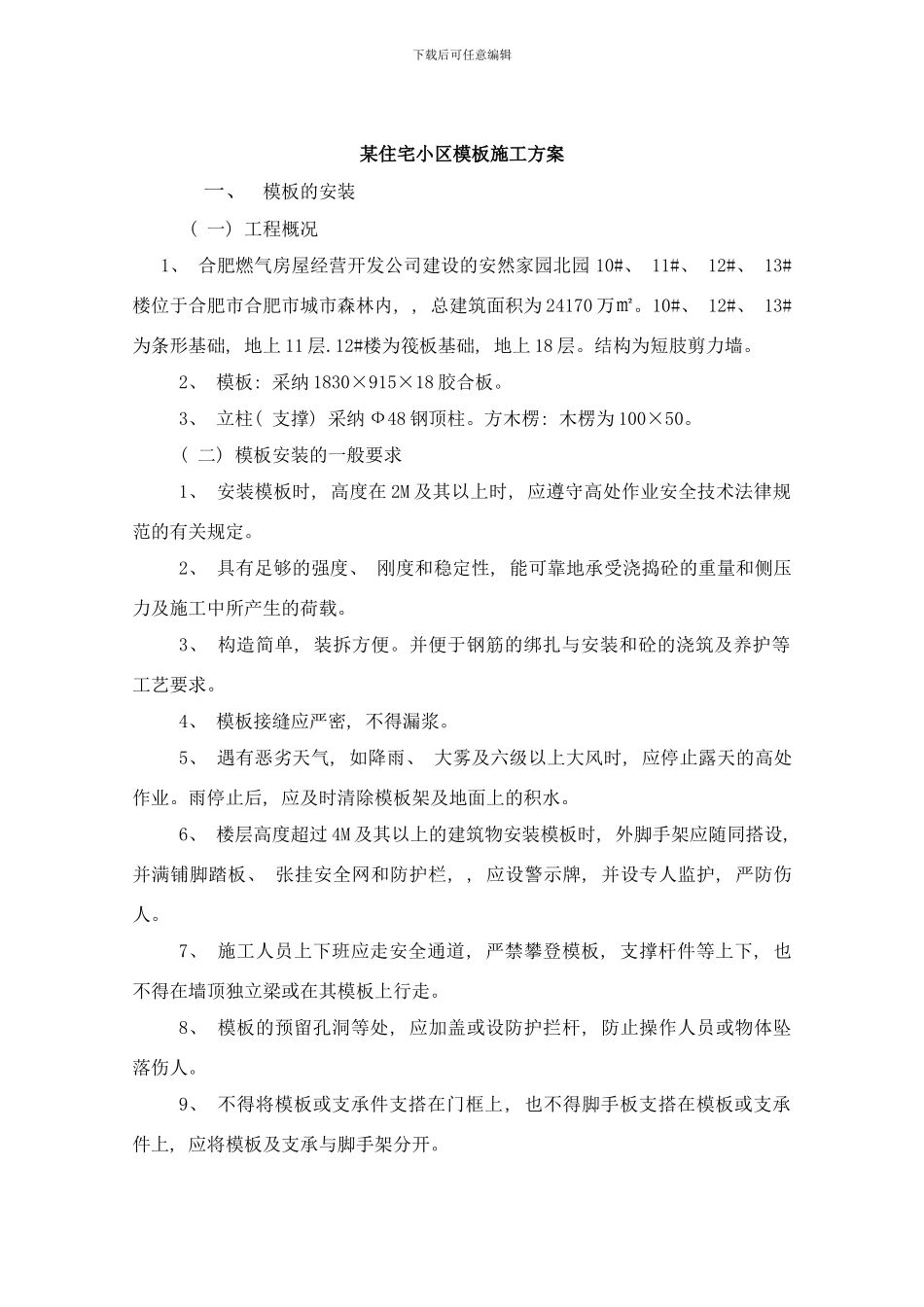

下载后可任意编辑某住宅小区模板施工方案一、模板的安装( 一) 工程概况 1、 合肥燃气房屋经营开发公司建设的安然家园北园 10#、 11#、 12#、 13#楼位于合肥市合肥市城市森林内, , 总建筑面积为 24170 万㎡
10#、 12#、 13#为条形基础, 地上 11 层
12#楼为筏板基础, 地上 18 层
结构为短肢剪力墙
2、 模板: 采纳 1830×915×18 胶合板
3、 立柱( 支撑) 采纳 Ф48 钢顶柱
方木楞: 木楞为 100×50
( 二) 模板安装的一般要求1、 安装模板时, 高度在 2M 及其以上时, 应遵守高处作业安全技术法律规范的有关规定
2、 具有足够的强度、 刚度和稳定性, 能可靠地承受浇捣砼的重量和侧压力及施工中所产生的荷载
3、 构造简单, 装拆方便
并便于钢筋的绑扎与安装和砼的浇筑及养护等工艺要求
4、 模板接缝应严密, 不得漏浆
5、 遇有恶劣天气, 如降雨、 大雾及六级以上大风时, 应停止露天的高处作业
雨停止后, 应及时清除模板架及地面上的积水
6、 楼层高度超过 4M 及其以上的建筑物安装模板时, 外脚手架应随同搭设, 并满铺脚踏板、 张挂安全网和防护栏, , 应设警示牌, 并设专人监护, 严防伤人
7、 施工人员上下班应走安全通道, 严禁攀登模板, 支撑杆件等上下, 也不得在墙顶独立梁或在其模板上行走
8、 模板的预留孔洞等处, 应加盖或设防护拦杆, 防止操作人员或物体坠落伤人
9、 不得将模板或支承件支搭在门框上, 也不得脚手板支搭在模板或支承件上, 应将模板及支承与脚手架分开

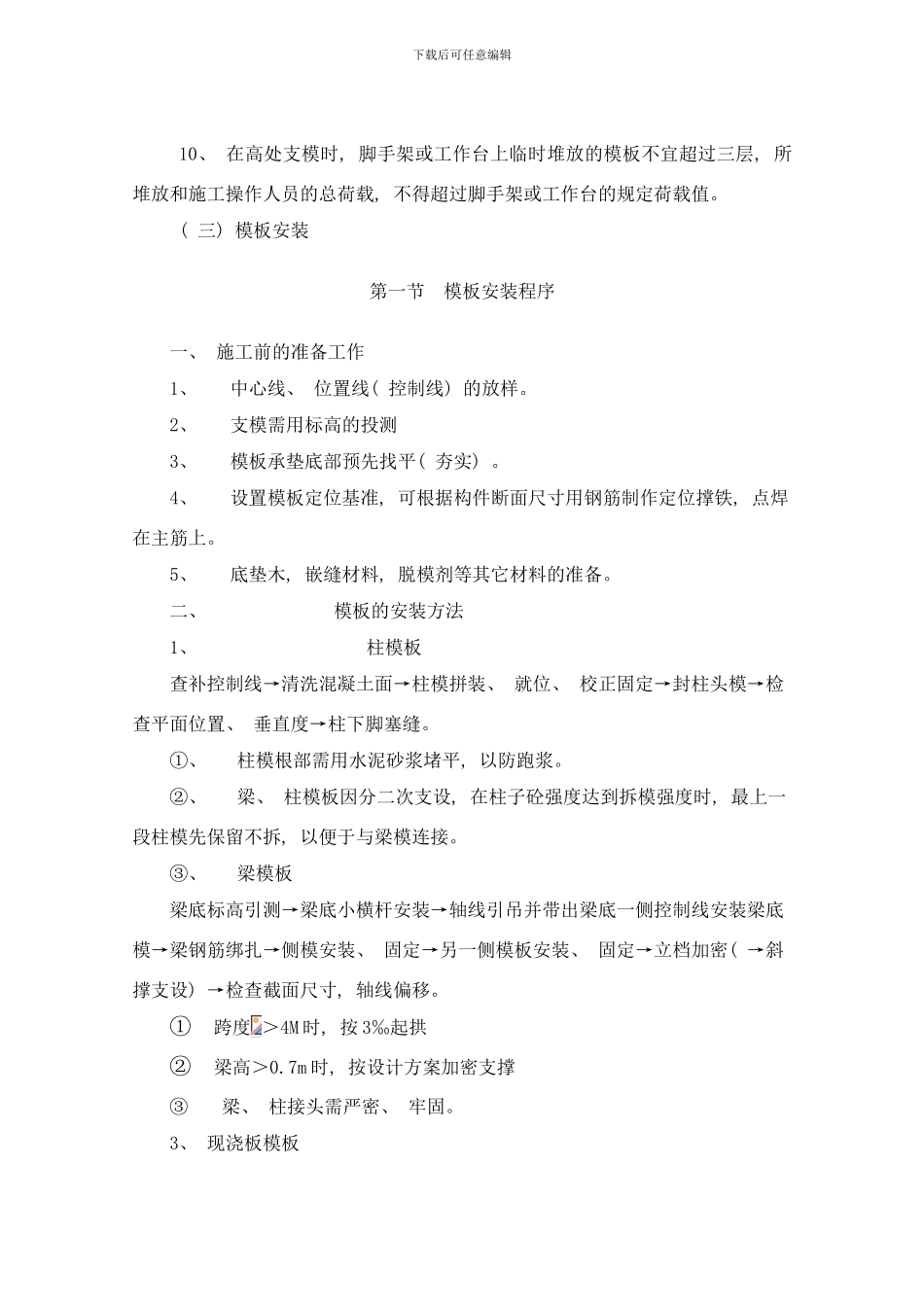

下载后可任意编辑10、 在高处支模时, 脚手架或工作台上临时堆放的模板不宜超过三层, 所堆放和施工操作人员的总荷载, 不得超过脚手架或工作台的规定荷载值

( 三) 模板安装第一节 模板安装程序一、 施工前的准备工作1、中心线、 位置线( 控
