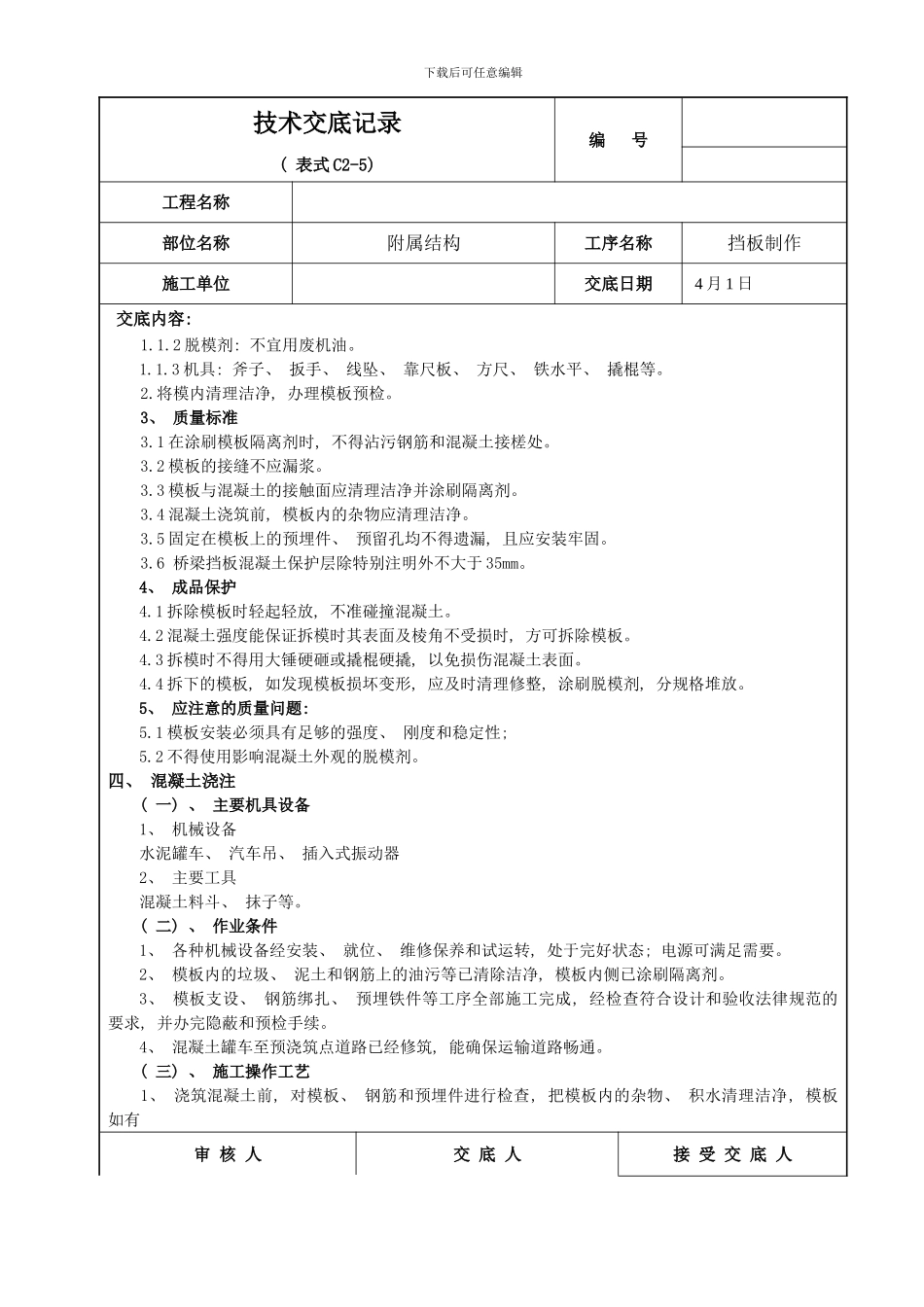

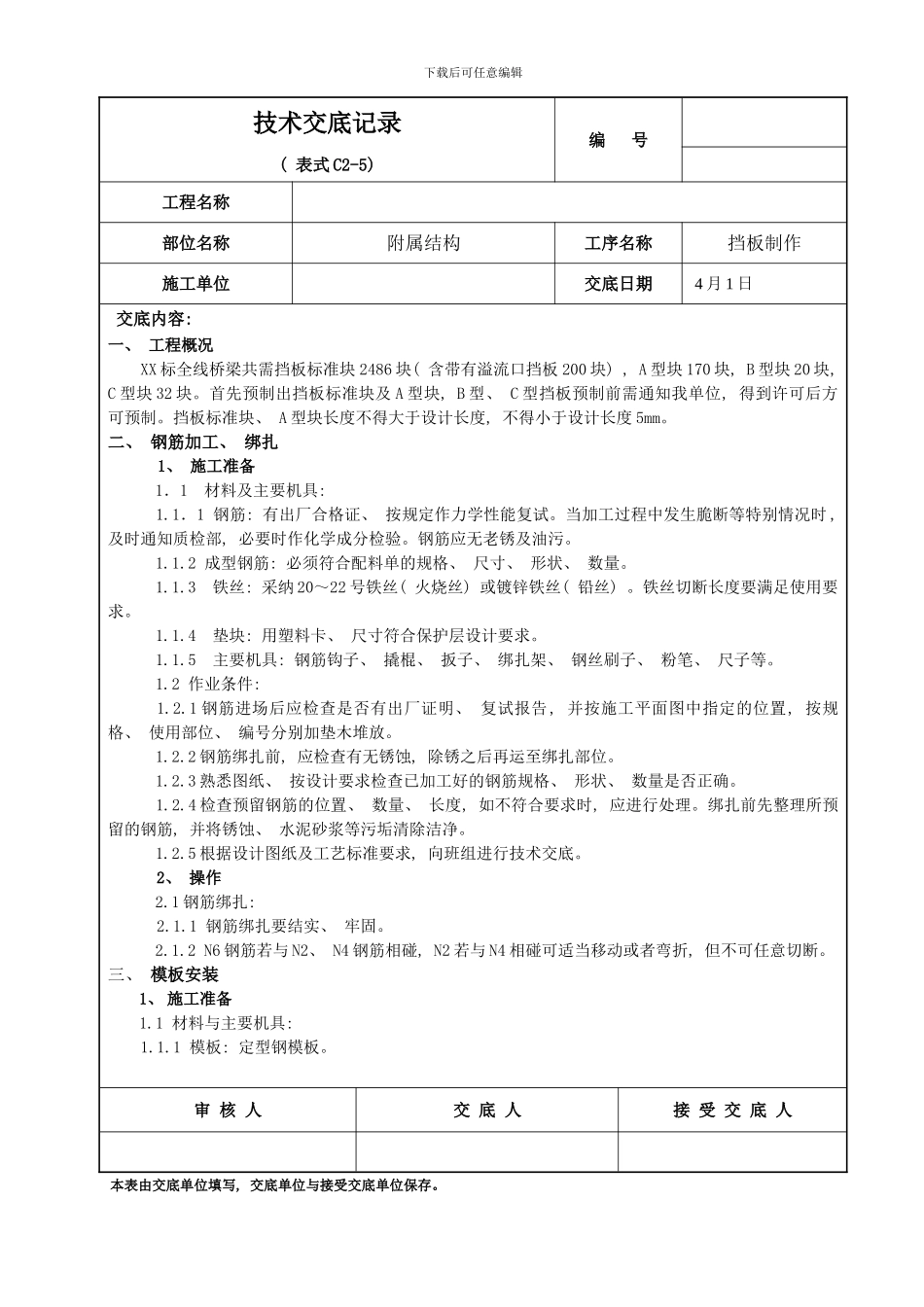

下载后可任意编辑技术交底记录编 号 ( 表式 C2-5) 工程名称部位名称附属结构工序名称挡板制作 施工单位 交底日期 4 月 1 日 交底内容: 一、 工程概况XX 标全线桥梁共需挡板标准块 2486 块( 含带有溢流口挡板 200 块) , A 型块 170 块, B 型块 20 块, C 型块 32 块
首先预制出挡板标准块及 A 型块, B 型、 C 型挡板预制前需通知我单位, 得到许可后方可预制
挡板标准块、 A 型块长度不得大于设计长度, 不得小于设计长度 5mm
二、 钢筋加工、 绑扎 1、 施工准备1.1 材料及主要机具: 1
1.1 钢筋: 有出厂合格证、 按规定作力学性能复试
当加工过程中发生脆断等特别情况时 , 及时通知质检部, 必要时作化学成分检验
钢筋应无老锈及油污
2 成型钢筋: 必须符合配料单的规格、 尺寸、 形状、 数量
3 铁丝: 采纳 20~22 号铁丝( 火烧丝) 或镀锌铁丝( 铅丝)
铁丝切断长度要满足使用要求
4 垫块: 用塑料卡、 尺寸符合保护层设计要求
5 主要机具: 钢筋钩子、 撬棍、 扳子、 绑扎架、 钢丝刷子、 粉笔、 尺子等
2 作业条件: 1
1 钢筋进场后应检查是否有出厂证明、 复试报告, 并按施工平面图中指定的位置, 按规格、 使用部位、 编号分别加垫木堆放
2 钢筋绑扎前, 应检查有无锈蚀, 除锈之后再运至绑扎部位
3 熟悉图纸、 按设计要求检查已加工好的钢筋规格、 形状、 数量是否正确
4 检查预留钢筋的位置、 数量、 长度, 如不符合要求时, 应进行处理
绑扎前先整理所预留的钢筋, 并将锈蚀、 水泥砂浆等污垢清除洁净
5 根据设计图纸及工艺标准要求, 向班组进行技术交底

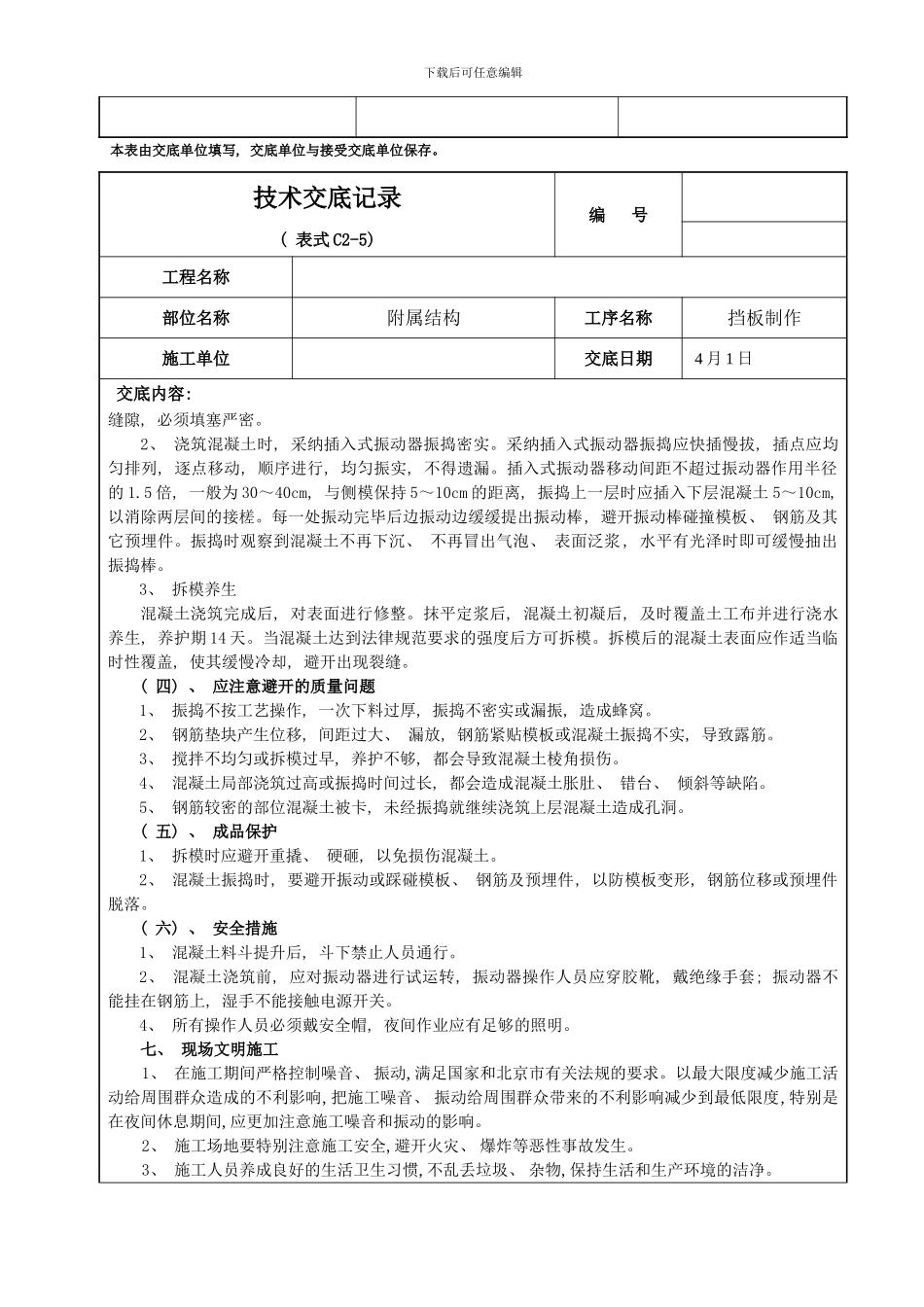

2、 操作2
1 钢筋绑扎: 2
