下载后可任意编辑一、 工程概况及特点: 本工程为小舜江一期总管杭甬运河 10#桥管切换通水工程
位于 XXX 斗门镇西南侧的斗门港上 10#桥管两侧, 连接的新旧管道管径 DN1600, 本工程施工任务紧( 必须保证在 24 小时内完成) , 施工难度较大, 期间专业人员安排多, 机械多
二、 主要工序的施工1.前期工作 建立项目部管理机构, 明确各人职责: XXX 负责全施工场地进度、 质量、 安全事项, 统筹安排, 包括与业主、 监理等沟通、 协调
XXX 负责购买材料, 机械租用, 调配
XXX 负责西侧管道施工进度、 质量、 安全, 上报每阶段的进度, 根据计划及上领导调整施工作业
XXX 负责东侧管道施工进度、 质量、 安全, 上报每阶段的进度, 根据计划及上领导调整施工作业
XXX 负责后期管理
据施工现场实际情况, 施施工场地段为村民进出道路及加油站进出道路, 为便与施工, 在施工前, 业主须做好该道路的政策处理工作( 加油站的沥青道路与汽车修理厂的修车埠及村民进出道路) , 以便与我施工单位在施工阶段对该道路进行交通管制, 开挖该路段
了解地下管线的平面位置及高程, 在施工前挖掘一个小洞, 测量原管道的管顶标高
在东侧承台外 2m 处做好 DN1000 排放管道及过人孔

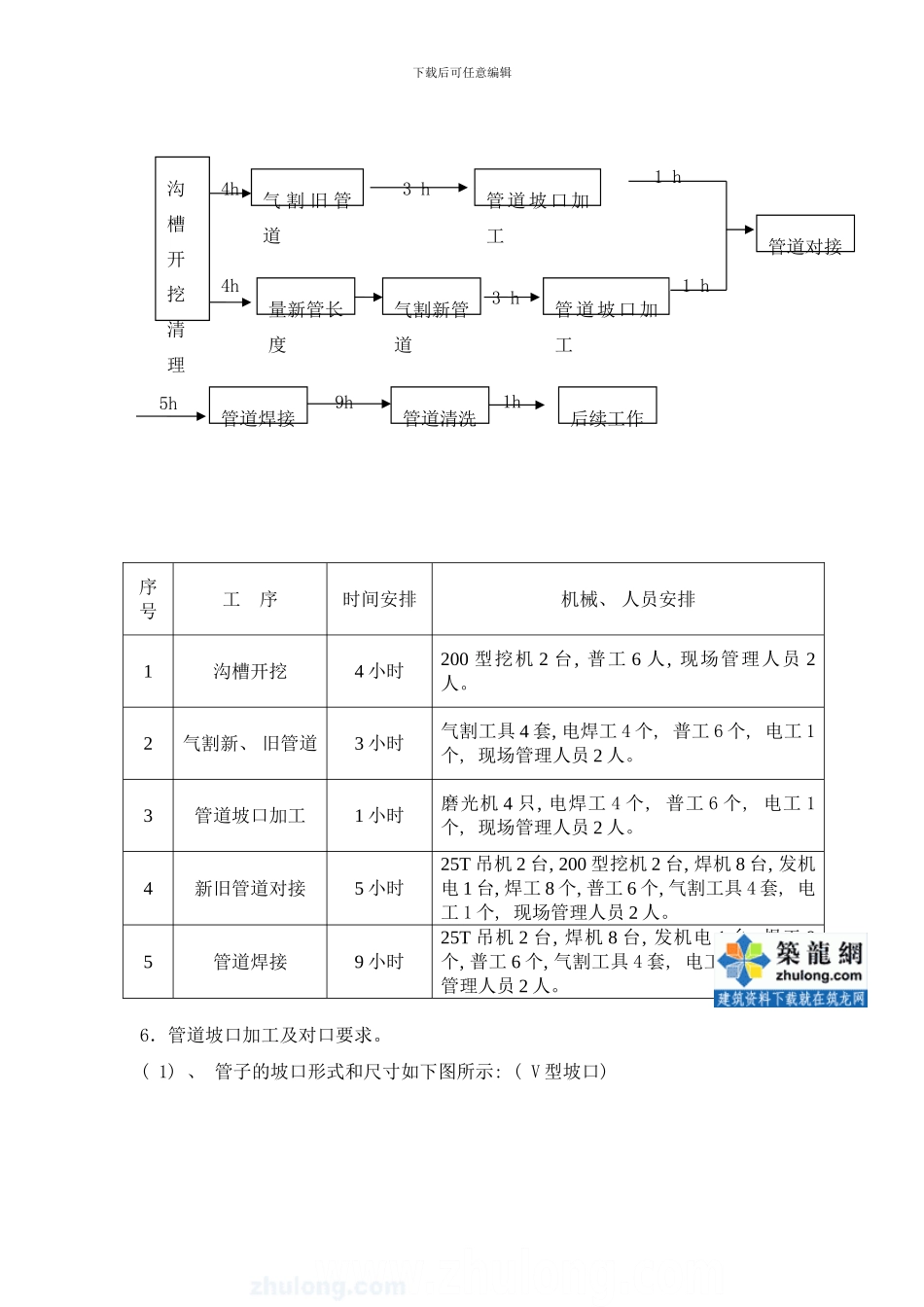

2.施工平面布置: 根据现场实际情况, 经电力计算, 东侧总用电设备为: 电焊机 4 台, 小太阳灯 3 套, 采纳原施工场地用电配送; 西侧总用电设备为: 电焊机 4 台, 小太阳灯 3 套, 采纳 120KW 沟通发电机配送
并备用一只 120KW 沟通发电机
夜间施工时, 保证有足够的照明设施, 能满足夜间施工需要, 并准备备用电源
为避开降雨影响施工, 两边准备钢管架子, 用棚布( 防雨布) 进行覆盖

下载后可任意编辑施工现场设置明显的交通标志、 安全标牌、 警戒灯等标志, 标志牌
