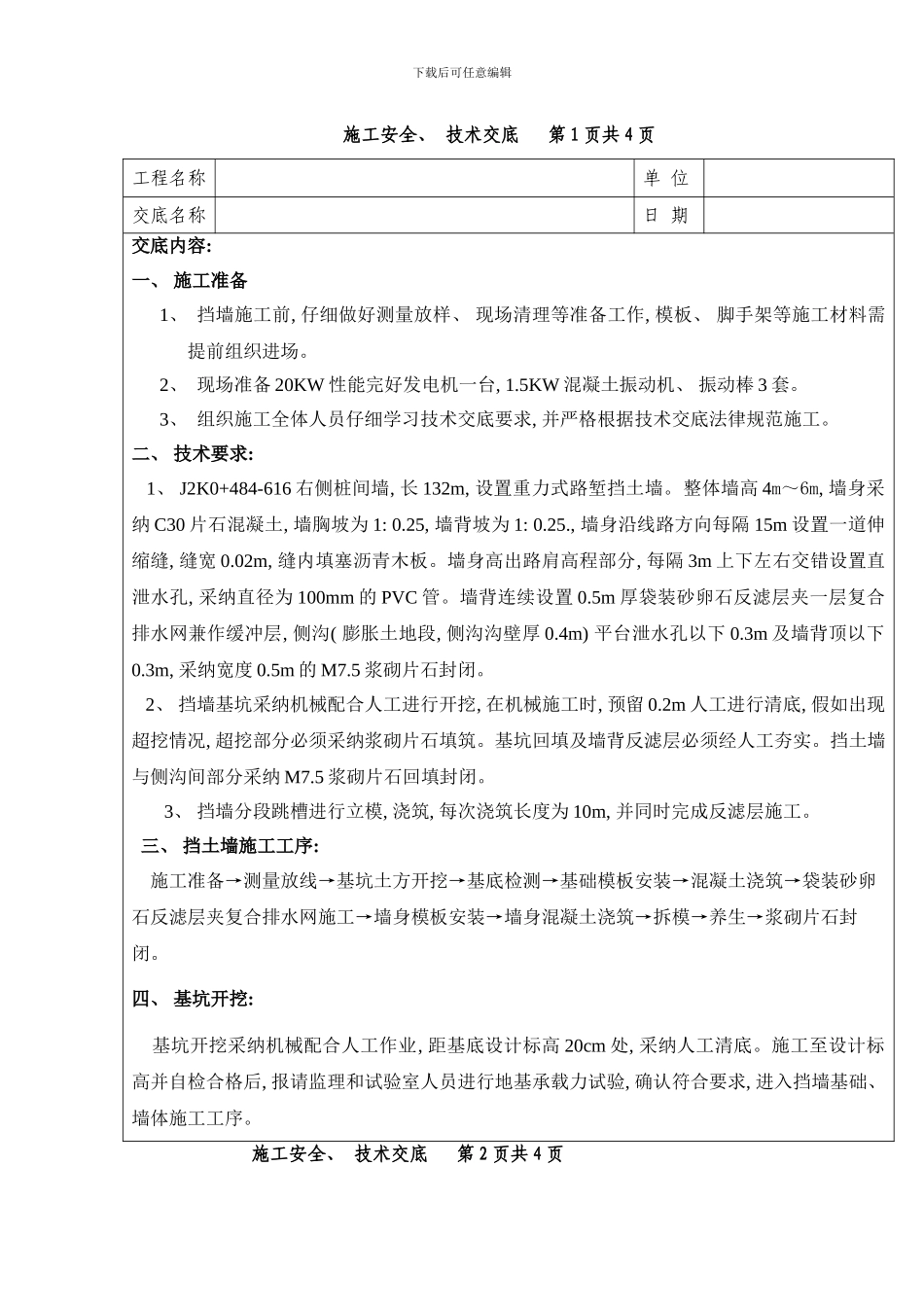

下载后可任意编辑 施工安全、 技术交底 第 1 页共 4 页工程名称单 位交底名称日 期交底内容: 一、 施工准备1、 挡墙施工前, 仔细做好测量放样、 现场清理等准备工作, 模板、 脚手架等施工材料需提前组织进场
2、 现场准备 20KW 性能完好发电机一台, 1
5KW 混凝土振动机、 振动棒 3 套
3、 组织施工全体人员仔细学习技术交底要求, 并严格根据技术交底法律规范施工
二、 技术要求: 1、 J2K0+484-616 右侧桩间墙, 长 132m, 设置重力式路堑挡土墙
整体墙高 4m~6m, 墙身采纳 C30 片石混凝土, 墙胸坡为 1: 0
25, 墙背坡为 1: 0
, 墙身沿线路方向每隔 15m 设置一道伸缩缝, 缝宽 0
02m, 缝内填塞沥青木板
墙身高出路肩高程部分, 每隔 3m 上下左右交错设置直泄水孔, 采纳直径为 100mm 的 PVC 管
墙背连续设置 0
5m 厚袋装砂卵石反滤层夹一层复合排水网兼作缓冲层, 侧沟( 膨胀土地段, 侧沟沟壁厚 0
4m) 平台泄水孔以下 0
3m 及墙背顶以下0
3m, 采纳宽度 0
5m 的 M7
5 浆砌片石封闭
2、 挡墙基坑采纳机械配合人工进行开挖, 在机械施工时, 预留 0
2m 人工进行清底, 假如出现超挖情况, 超挖部分必须采纳浆砌片石填筑
基坑回填及墙背反滤层必须经人工夯实
挡土墙与侧沟间部分采纳 M7
5 浆砌片石回填封闭
3、 挡墙分段跳槽进行立模, 浇筑, 每次浇筑长度为 10m, 并同时完成反滤层施工
三、 挡土墙施工工序: 施工准备→测量放线→基坑土方开挖→基底检测→基础模板安装→混凝土浇筑→袋装砂卵石反滤层夹复合排水网施工→墙身模板安装→墙身混凝土浇筑→拆模→养生→浆砌片石封闭

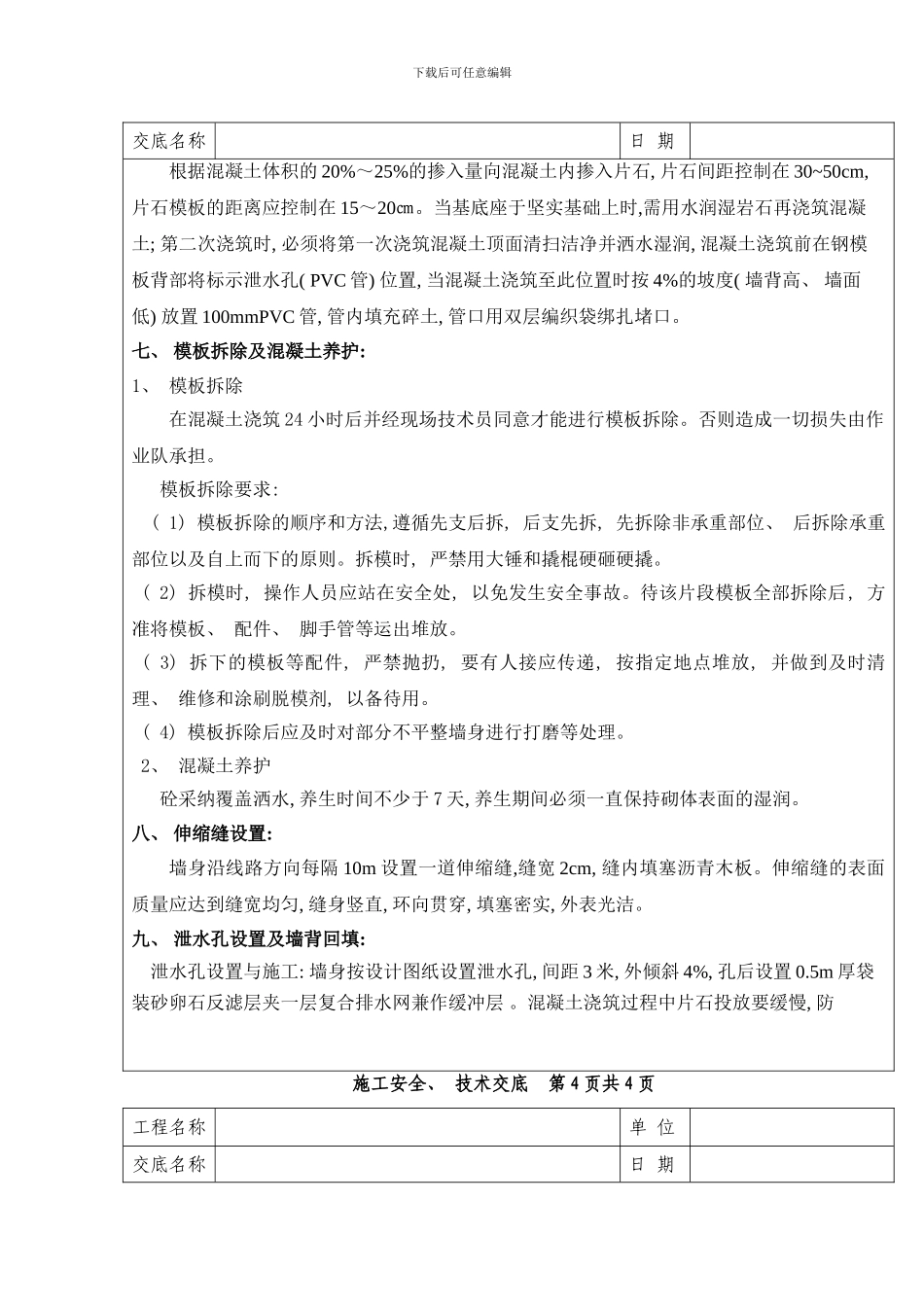

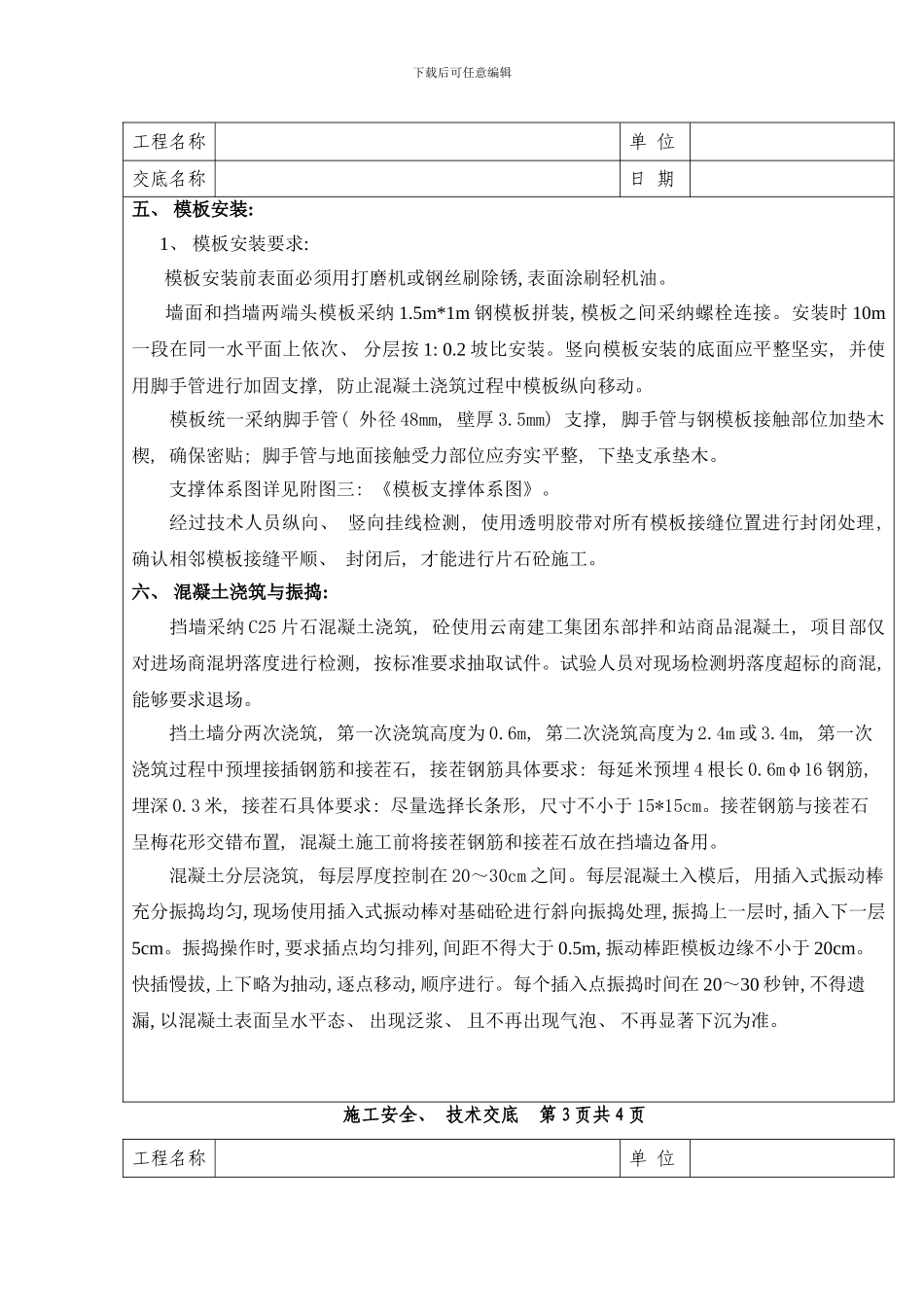

四、 基坑开挖: 基坑开挖采纳机械配合人工作业, 距基底设计标高 20cm 处, 采纳人工清
