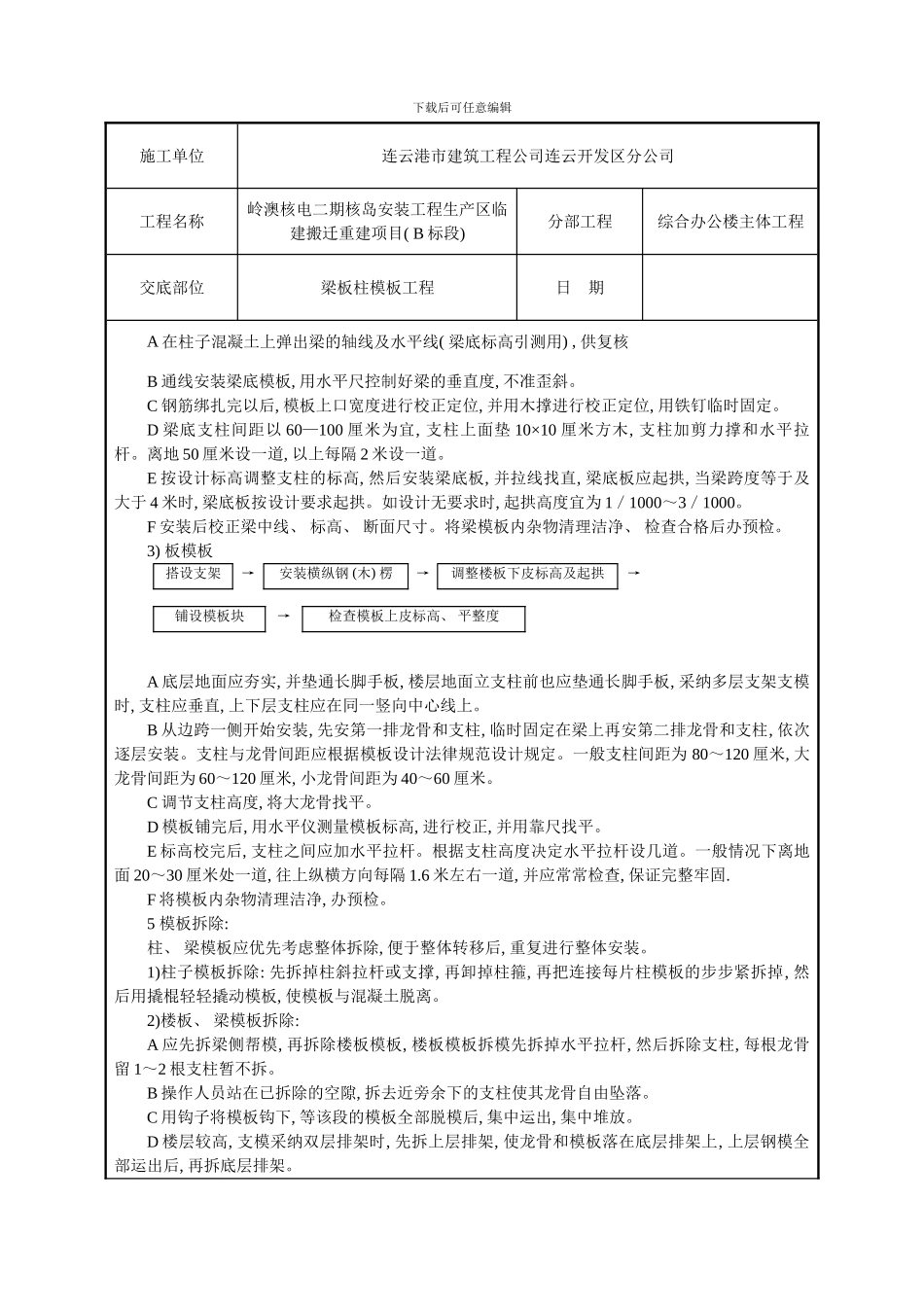

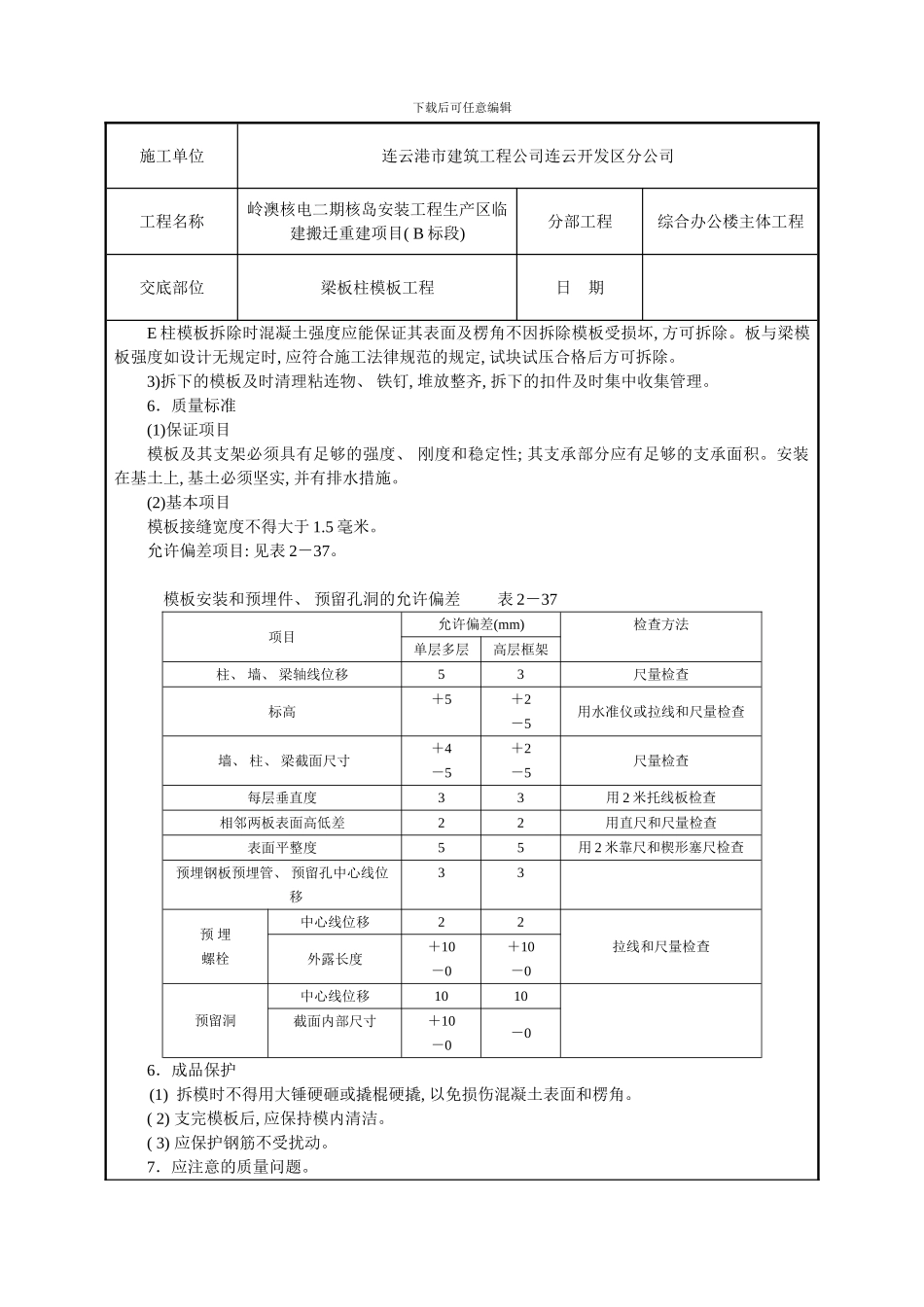

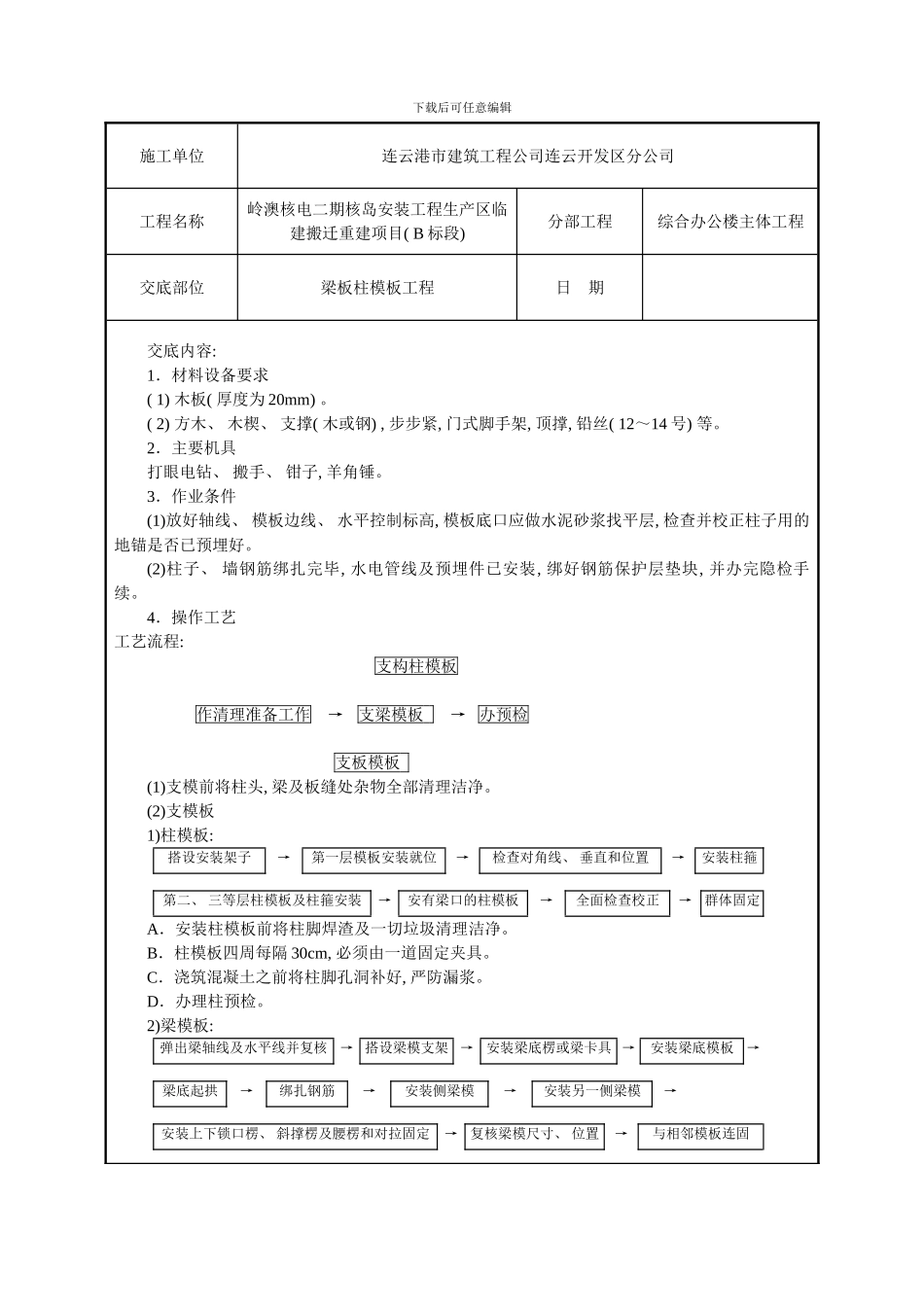

下载后可任意编辑施工单位连云港市建筑工程公司连云开发区分公司工程名称岭澳核电二期核岛安装工程生产区临建搬迁重建项目( B 标段) 分部工程综合办公楼主体工程交底部位梁板柱模板工程日 期交底内容: 1.材料设备要求( 1) 木板( 厚度为 20mm) 。( 2) 方木、 木楔、 支撑( 木或钢) , 步步紧, 门式脚手架, 顶撑, 铅丝( 12~14 号) 等。2.主要机具 打眼电钻、 搬手、 钳子, 羊角锤。3.作业条件(1)放好轴线、 模板边线、 水平控制标高, 模板底口应做水泥砂浆找平层, 检查并校正柱子用的地锚是否已预埋好。(2)柱子、 墙钢筋绑扎完毕, 水电管线及预埋件已安装, 绑好钢筋保护层垫块, 并办完隐检手续。 4.操作工艺工艺流程: 支构柱模板 作清理准备工作 → 支梁模板 → 办预检 支板模板 (1)支模前将柱头, 梁及板缝处杂物全部清理洁净。(2)支模板1)柱模板: 搭设安装架子→第一层模板安装就位→检查对角线、 垂直和位置→安装柱箍第二、 三等层柱模板及柱箍安装→安有梁口的柱模板→全面检查校正→群体固定A.安装柱模板前将柱脚焊渣及一切垃圾清理洁净。B.柱模板四周每隔 30cm, 必须由一道固定夹具。C.浇筑混凝土之前将柱脚孔洞补好, 严防漏浆。D.办理柱预检。2)梁模板: 弹出梁轴线及水平线并复核→ 搭设梁模支架→安装梁底楞或梁卡具 →安装梁底模板→梁底起拱→绑扎钢筋→安装侧梁模→安装另一侧梁模→安装上下锁口楞、 斜撑楞及腰楞和对拉固定→复核梁模尺寸、 位置→与相邻模板连固下载后可任意编辑施工单位连云港市建筑工程公司连云开发区分公司工程名称岭澳核电二期核岛安装工程生产区临建搬迁重建项目( B 标段) 分部工程综合办公楼主体工程交底部位梁板柱模板工程日 期A 在柱子混凝土上弹出梁的轴线及水平线( 梁底标高引测用) , 供复核B 通线安装梁底模板, 用水平尺控制好梁的垂直度, 不准歪斜。C 钢筋绑扎完以后, 模板上口宽度进行校正定位, 并用木撑进行校正定位, 用铁钉临时固定。D 梁底支柱间距以 60—100 厘米为宜, 支柱上面垫 10×10 厘米方木, 支柱加剪力撑和水平拉杆。离地 50 厘米设一道, 以上每隔 2 米设一道。E 按设计标高调整支柱的标高, 然后安装梁底板, 并拉线找直, 梁底板应起拱, 当梁跨度等于及大于 4 米时, 梁底板按设计要求起拱。如设计无要求时, 起拱高度宜为 1/1000~3/1000。F 安装后校正梁中线、 标高、 断面尺寸。...
