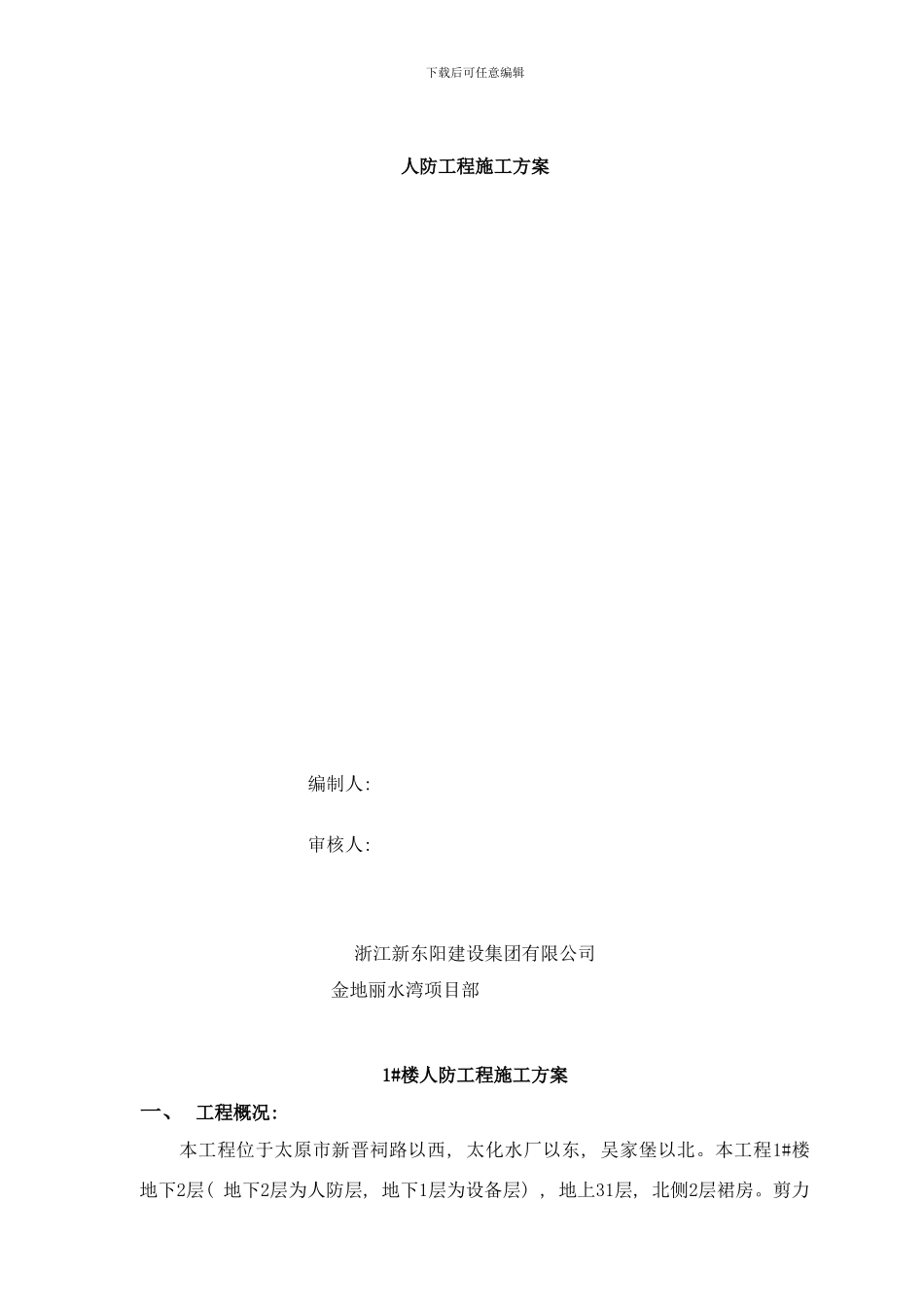

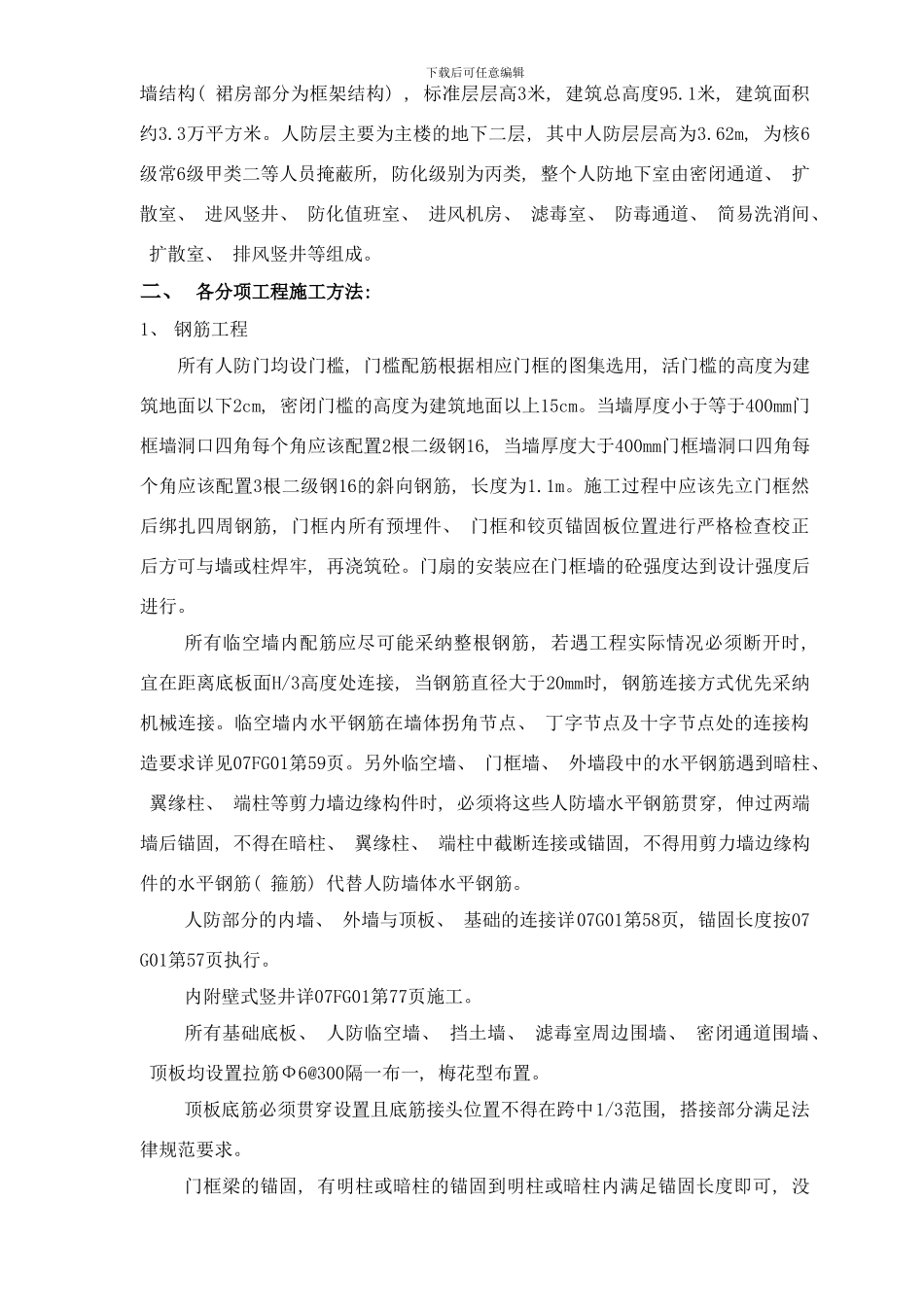

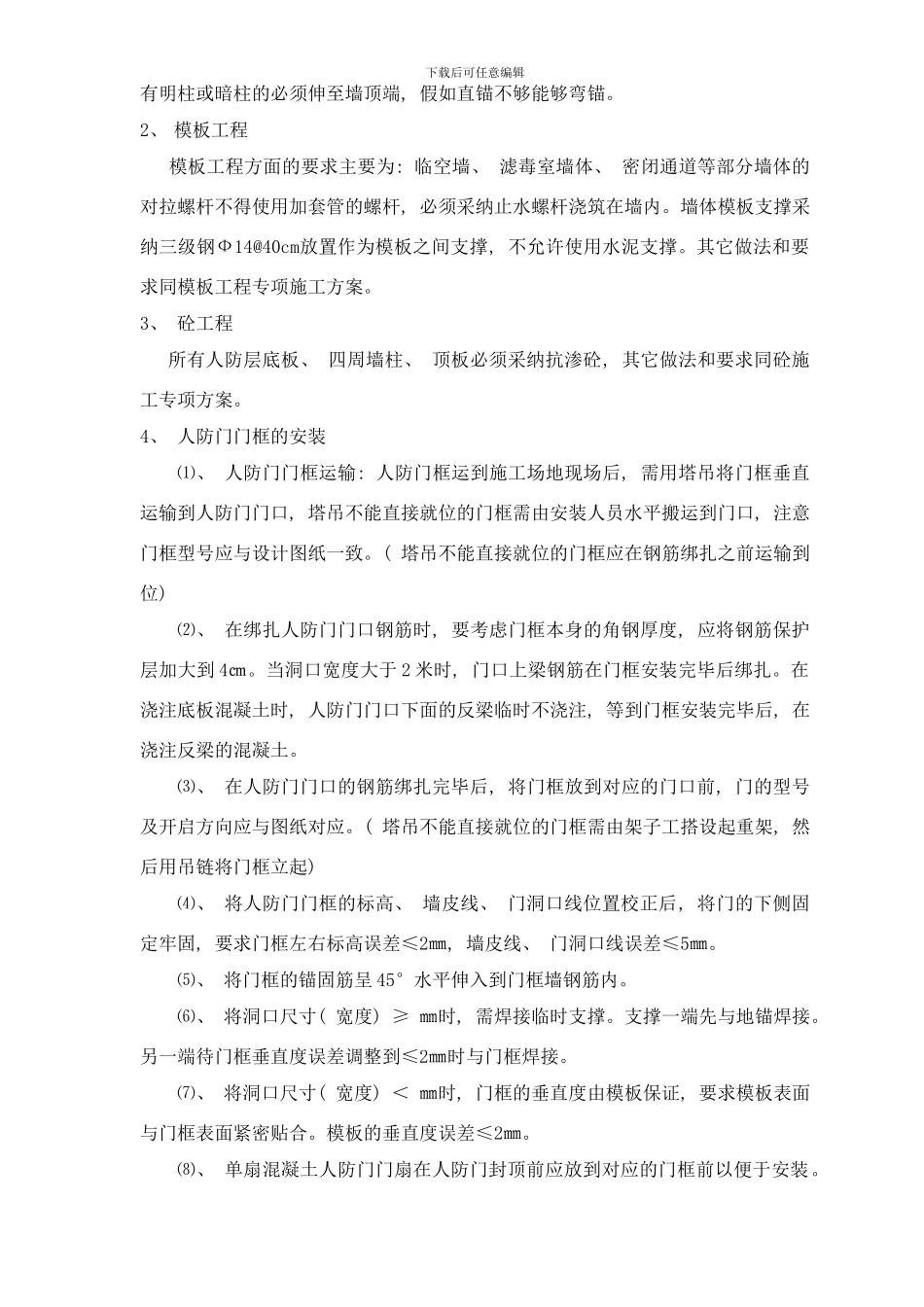

下载后可任意编辑人防工程施工方案编制人: 审核人: 浙江新东阳建设集团有限公司金地丽水湾项目部1#楼人防工程施工方案一、 工程概况: 本工程位于太原市新晋祠路以西, 太化水厂以东, 吴家堡以北。本工程1#楼地下2层( 地下2层为人防层, 地下1层为设备层) , 地上31层, 北侧2层裙房。剪力下载后可任意编辑墙结构( 裙房部分为框架结构) , 标准层层高3米, 建筑总高度95.1米, 建筑面积约3.3万平方米。人防层主要为主楼的地下二层, 其中人防层层高为3.62m, 为核6级常6级甲类二等人员掩蔽所, 防化级别为丙类, 整个人防地下室由密闭通道、 扩散室、 进风竖井、 防化值班室、 进风机房、 滤毒室、 防毒通道、 简易洗消间、 扩散室、 排风竖井等组成。二、 各分项工程施工方法: 1、 钢筋工程所有人防门均设门槛, 门槛配筋根据相应门框的图集选用, 活门槛的高度为建筑地面以下2cm, 密闭门槛的高度为建筑地面以上15cm。当墙厚度小于等于400mm门框墙洞口四角每个角应该配置2根二级钢16, 当墙厚度大于400mm门框墙洞口四角每个角应该配置3根二级钢16的斜向钢筋, 长度为1.1m。施工过程中应该先立门框然后绑扎四周钢筋, 门框内所有预埋件、 门框和铰页锚固板位置进行严格检查校正后方可与墙或柱焊牢, 再浇筑砼。门扇的安装应在门框墙的砼强度达到设计强度后进行。所有临空墙内配筋应尽可能采纳整根钢筋, 若遇工程实际情况必须断开时, 宜在距离底板面H/3高度处连接, 当钢筋直径大于20mm时, 钢筋连接方式优先采纳机械连接。临空墙内水平钢筋在墙体拐角节点、 丁字节点及十字节点处的连接构造要求详见07FG01第59页。另外临空墙、 门框墙、 外墙段中的水平钢筋遇到暗柱、 翼缘柱、 端柱等剪力墙边缘构件时, 必须将这些人防墙水平钢筋贯穿, 伸过两端墙后锚固, 不得在暗柱、 翼缘柱、 端柱中截断连接或锚固, 不得用剪力墙边缘构件的水平钢筋( 箍筋) 代替人防墙体水平钢筋。人防部分的内墙、 外墙与顶板、 基础的连接详07G01第58页, 锚固长度按07G01第57页执行。内附壁式竖井详07FG01第77页施工。所有基础底板、 人防临空墙、 挡土墙、 滤毒室周边围墙、 密闭通道围墙、 顶板均设置拉筋Ф6@300隔一布一, 梅花型布置。顶板底筋必须贯穿设置且底筋接头位置不得在跨中1/3范围, 搭接部分满足法律规范要求。门框梁的锚固, 有明柱或暗柱的锚固到明柱或暗柱内满足锚固长度即可, 没下载后可任意编辑有明柱或暗...
