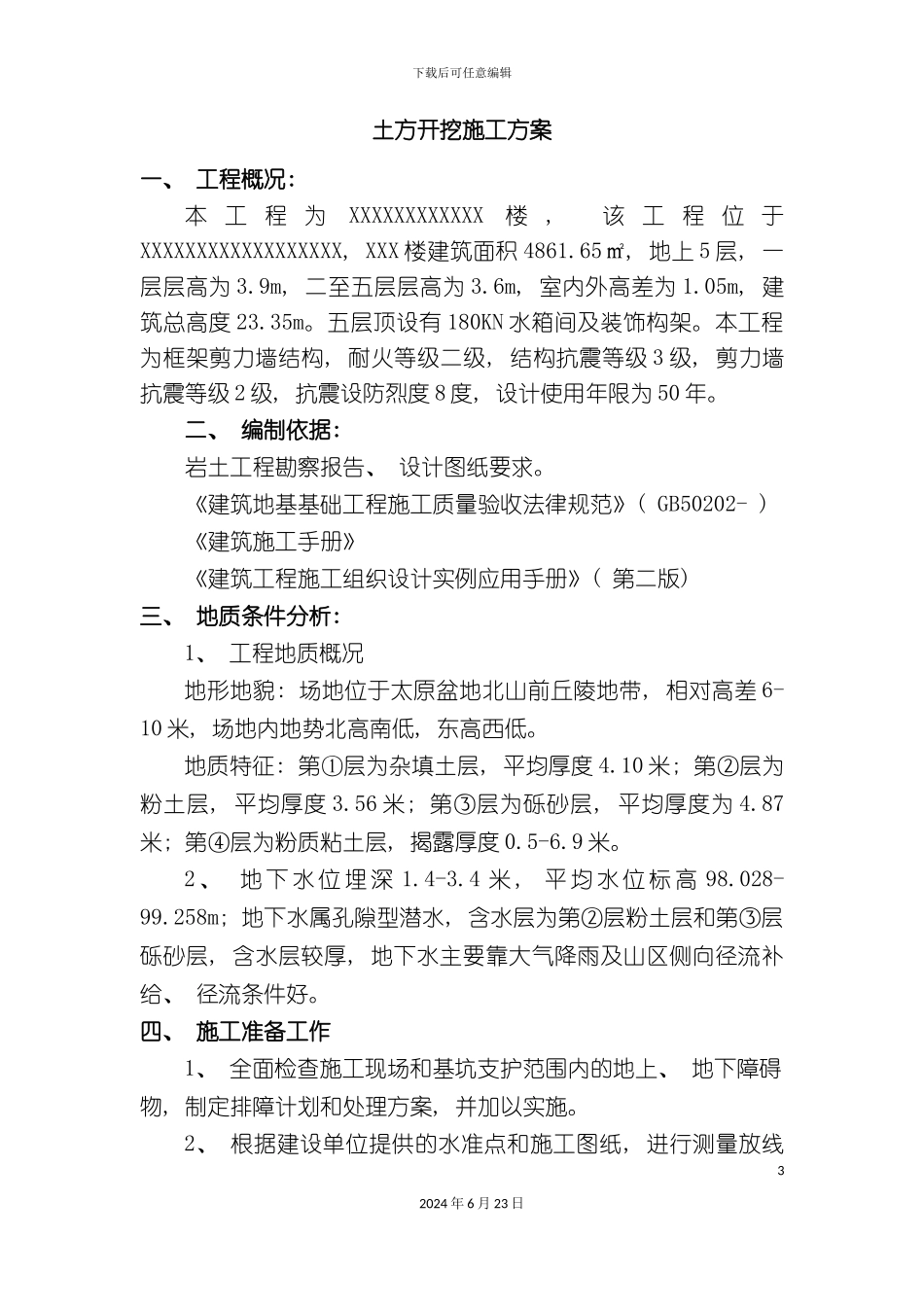

下载后可任意编辑楼土方开挖专项施工方案改12024 年 6 月 23 日下载后可任意编辑Xxxxxxxxxxxxxx 楼土方开挖施工方案文件编号: 审批: 审核: 编制: Xxxxxxxxxxxx 公司XXXXXXXXXXXXXXXX 项目部22024 年 6 月 23 日下载后可任意编辑土方开挖施工方案一、 工程概况: 本 工 程 为XXXXXXXXXXXX楼 , 该 工 程 位 于XXXXXXXXXXXXXXXXXX, XXX 楼建筑面积 4861
65㎡, 地上 5 层, 一层层高为 3
9m, 二至五层层高为 3
6m, 室内外高差为 1
05m, 建筑总高度 23
五层顶设有 180KN 水箱间及装饰构架
本工程为框架剪力墙结构, 耐火等级二级, 结构抗震等级 3 级, 剪力墙抗震等级 2 级, 抗震设防烈度 8 度, 设计使用年限为 50 年
二、 编制依据: 岩土工程勘察报告、 设计图纸要求
《建筑地基基础工程施工质量验收法律规范》( GB50202- ) 《建筑施工手册》《建筑工程施工组织设计实例应用手册》( 第二版) 三、 地质条件分析: 1、 工程地质概况地形地貌: 场地位于太原盆地北山前丘陵地带, 相对高差 6-10 米, 场地内地势北高南低, 东高西低
地质特征: 第①层为杂填土层, 平均厚度 4
10 米; 第②层为粉土层, 平均厚度 3
56 米; 第③层为砾砂层, 平均厚度为 4
87米; 第④层为粉质粘土层, 揭露厚度 0
2 、 地 下 水 位 埋 深 1
4 米 , 平 均 水 位 标 高 98
028-99
258m; 地下水属孔隙型潜水, 含水层为第②层粉土层和第③层砾砂层, 含水层较厚, 地下水主要靠大气降雨及山区侧向径流补给、 径流条件好
四、 施工准备工作1、 全面检查施工现场和基坑支护范围内的地
