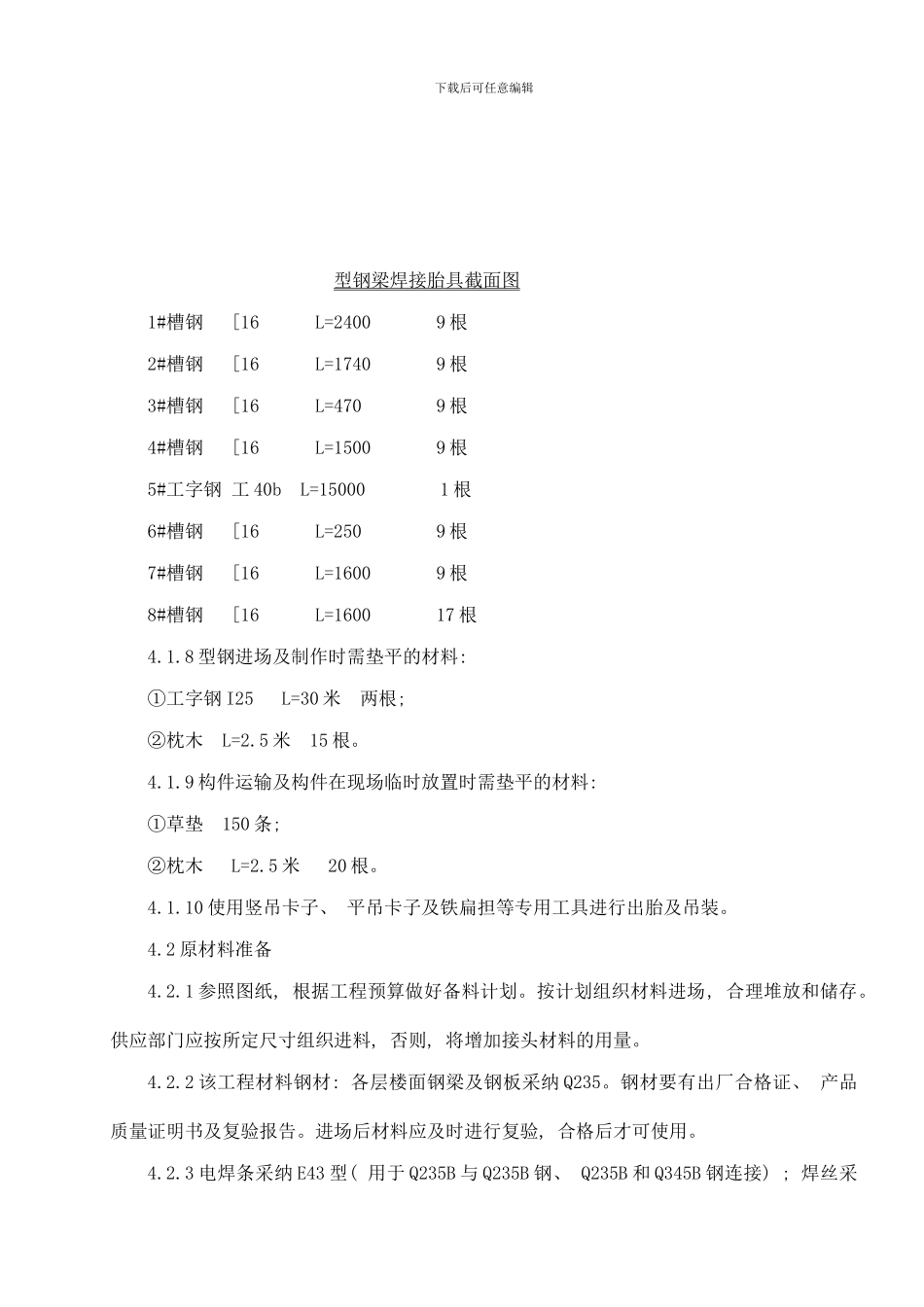

下载后可任意编辑1、 编制依据1
1 主厂房框架运转层及以下楼板及纵梁结构施工图、 图纸会审纪要、 设计变更
2 主厂房框架运转层以上楼板及纵梁结构施工图、 图纸会审纪要、 设计变更
3《电力建设施工质量验收及评定规程》第 1 部分: 土建工程( DL/T5210
4《钢结构工程施工质量验收法律规范》( GB50205- )
5《建筑钢结构焊接技术规程》( JGJ81- )
6《钢结构设计法律规范》( GB50017- )
7《钢结构制作安装工艺手册》( 中国计划出版社 05 月第一版)
8《钢结构节点设计手册》
2、 工程概况2
1 华能沁北电厂三期扩建( 2×1000MW) 机组工程, #6 主厂房上部结构除氧煤仓间楼层钢梁位于主厂房 B~D 列, 11a~25 轴线间
主要由 H 型钢、 工字钢及其连接件组成, H型钢梁分别位于 3
95m、 7
95m 等标高层上
分别由 HM340*250*9*14、 HM390*300*10*16、 HM488*300*11*18 、 HM588*300*12*20 、 HN700*300*13*24 、 HN800*300*14*26 、 HN900*300*16*28、 HN1000*300*19*36、 I32b 等型号组成
钢梁上翼缘设置圆柱头栓钉抗剪连接件与之固定, 钢梁上采纳 1
0mm 厚 YX28-100-800( 1) 型压型钢板作底模的现浇钢筋砼楼板
钢梁插入砼横梁内, 钢梁与钢梁连接采纳角钢连接件焊接连接
2 除氧煤仓间楼层钢梁制作安装具有工作量大、 工期紧、 现场交叉施工等特点,这给施工增加了难度
要求参加施工的工程人员要高度重视, 提前作好工艺流程、 设备选型、 焊接技术措施等多项准备工作
本着”确保国家电力优质工程, 争创国家优质工程金奖, 建国家一
