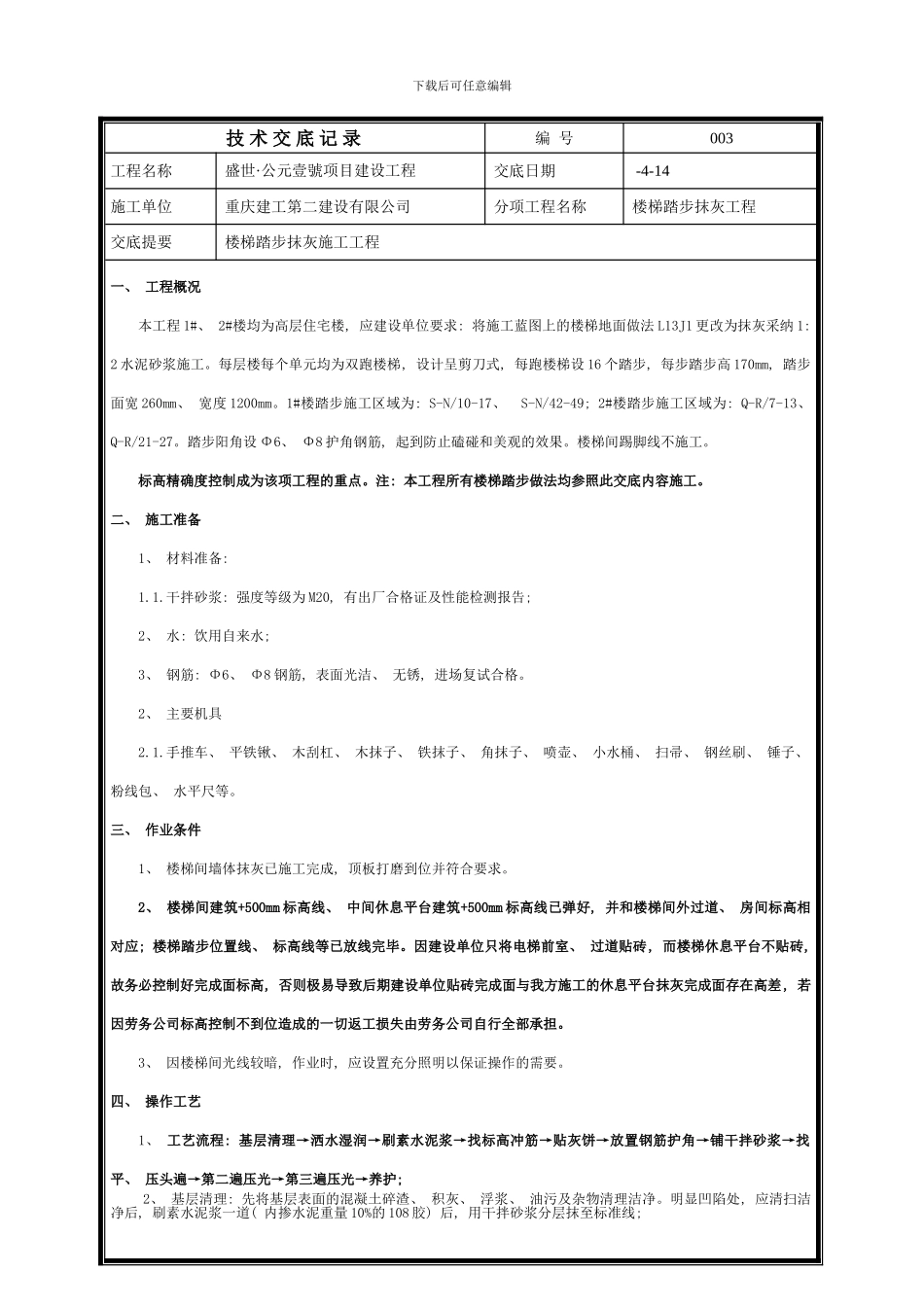

下载后可任意编辑技 术 交 底 记 录编 号003工程名称盛世·公元壹號项目建设工程交底日期 -4-14施工单位重庆建工第二建设有限公司分项工程名称楼梯踏步抹灰工程交底提要楼梯踏步抹灰施工工程一、 工程概况本工程 1#、 2#楼均为高层住宅楼, 应建设单位要求: 将施工蓝图上的楼梯地面做法 L13J1 更改为抹灰采纳 1: 2 水泥砂浆施工
每层楼每个单元均为双跑楼梯, 设计呈剪刀式, 每跑楼梯设 16 个踏步, 每步踏步高 170mm, 踏步面宽 260mm、 宽度 1200mm
1#楼踏步施工区域为: S-N/10-17、 S-N/42-49; 2#楼踏步施工区域为: Q-R/7-13、 Q-R/21-27
踏步阳角设 Φ6、 Φ8 护角钢筋, 起到防止磕碰和美观的效果
楼梯间踢脚线不施工
标高精确度控制成为该项工程的重点
注: 本工程所有楼梯踏步做法均参照此交底内容施工

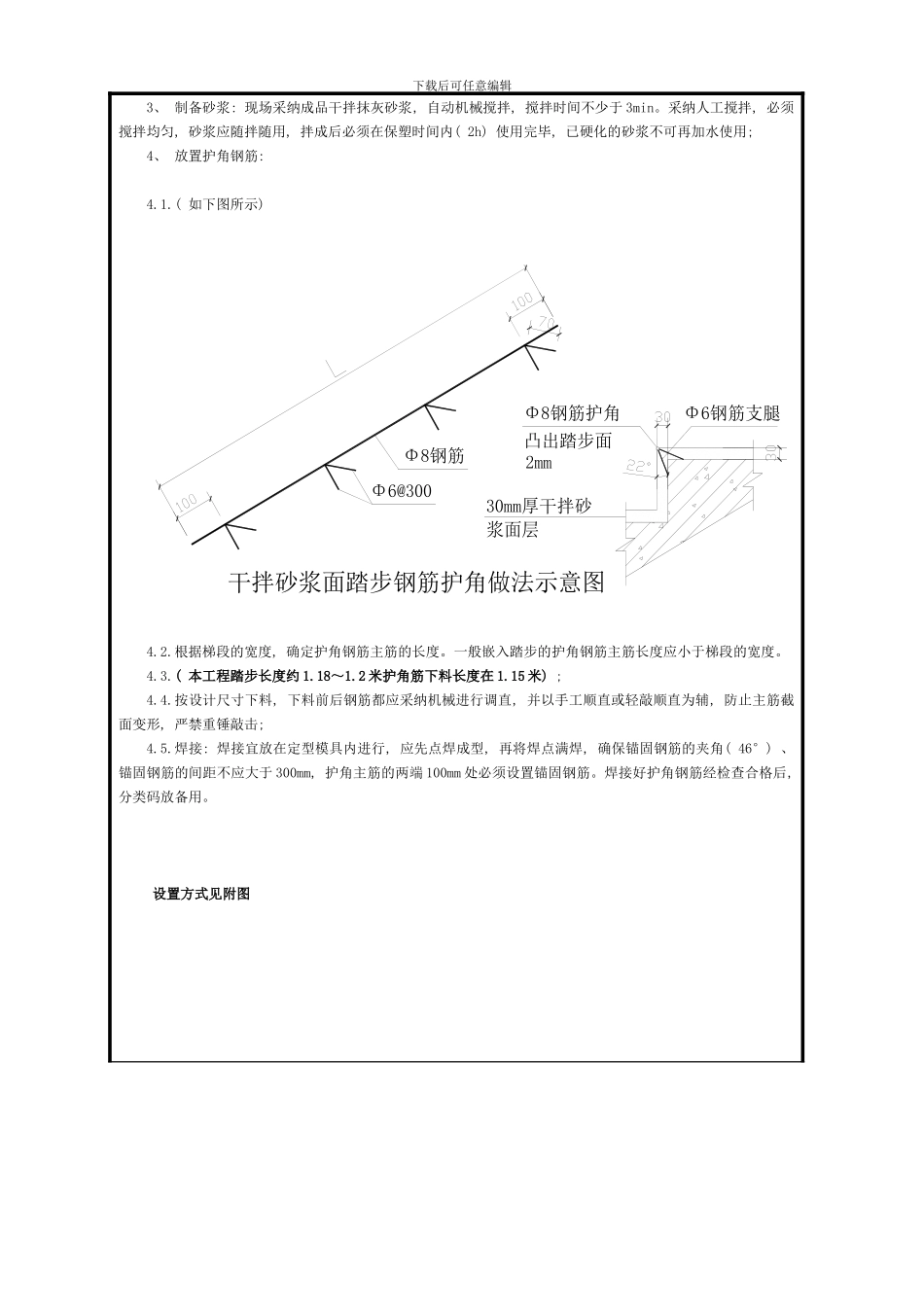

二、 施工准备1、 材料准备: 1
干拌砂浆: 强度等级为 M20, 有出厂合格证及性能检测报告; 2、 水: 饮用自来水; 3、 钢筋: Φ6、 Φ8 钢筋, 表面光洁、 无锈, 进场复试合格
2、 主要机具2
手推车、 平铁锹、 木刮杠、 木抹子、 铁抹子、 角抹子、 喷壶、 小水桶、 扫帚、 钢丝刷、 锤子、 粉线包、 水平尺等
三、 作业条件1、 楼梯间墙体抹灰已施工完成, 顶板打磨到位并符合要求
2、 楼梯间建筑+500mm 标高线、 中间休息平台建筑+500mm 标高线已弹好, 并和楼梯间外过道、 房间标高相对应; 楼梯踏步位置线、 标高线等已放线完毕

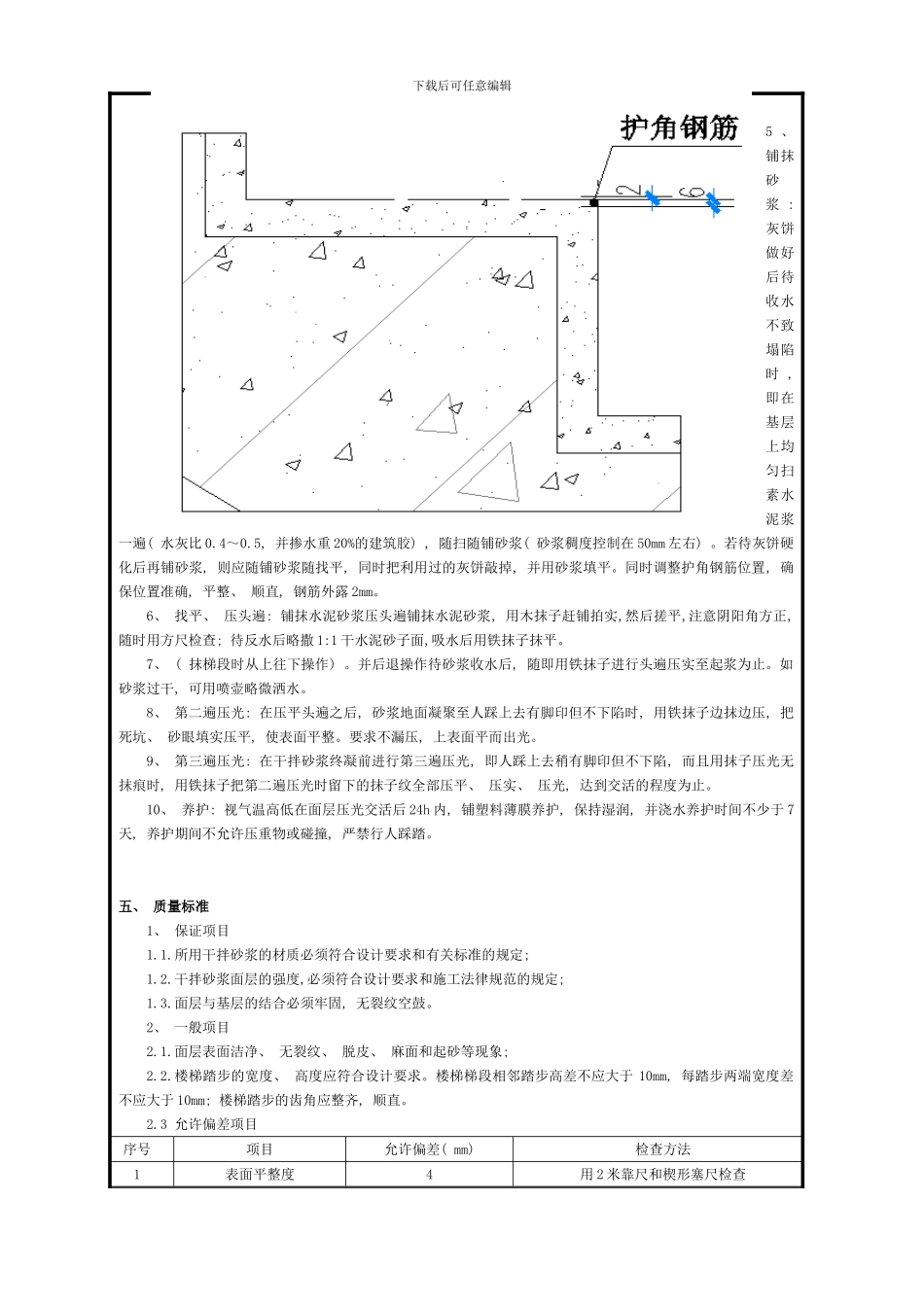

因建设单位只将电梯前室、 过道贴砖, 而楼梯休息平台不贴砖, 故务必控制好完成面标高, 否则极易导致后期建设单位贴砖完成面与我方施工的休息平台抹灰完成面存在高差, 若因劳务公司标高控制不到位造成的一切返工损失由劳务公司自行全部承担
