下载后可任意编辑一 、 编制依据《建筑结构荷载法律规范》GB50009- 中国建筑工业出版社; 《混凝土结构设计法律规范》GB50010- 中国建筑工业出版社; 《建筑施工计算手册》江正荣著 中国建筑工业出版社; 《建筑施工手册》第四版 中国建筑工业出版社; 《建筑施工扣件式钢管脚手架安全技术法律规范》JGJ130- 中国建筑工业出版社; 《钢结构设计法律规范》GB 50017- 中国建筑工业出版社; 永嘉蓝天龙鞋业有限公司车间及附属用房工程施工图纸
***********建筑工程公司的内部技术标准、 工作标准、 管理标准以及公司ISO9002质量体系程序文件
二、 工程概况*****有限公司新厂区工程( 以下简称本工程) 位于***工业园, 由***有限公司投资建设, ***施工图设计, ***地质勘察, ***监理有限责任公司监理, ***建筑工程公司承建
本工程建设面积 20693㎡, 有夹包成型车间及附属用房、 鞋楦车间及附属用房、 制鞋楦机车间机附属用房共三个单位工程, 夹包成型车间及附属用房层数为五~七层, 建筑物檐高 23
9 米, 建筑面积 9658㎡; 鞋楦车间及附属用房、 制鞋楦机车间机附属用房均为二~六层, 檐高 19
4 米, 建筑面积均为 5517
总工期 350 天
三、 模板及支撑系统材料选用根据 GB50204— 对模板及支架的选材要求, 模板及其支架需满足足够的承载能力、 刚度和稳定性等要求
本工程模板采纳 18mm 厚胶合板, 枋木采纳50×100mm2, 模板支撑体系采纳 Ø48, t=3
5mm 钢管扣件式脚手架

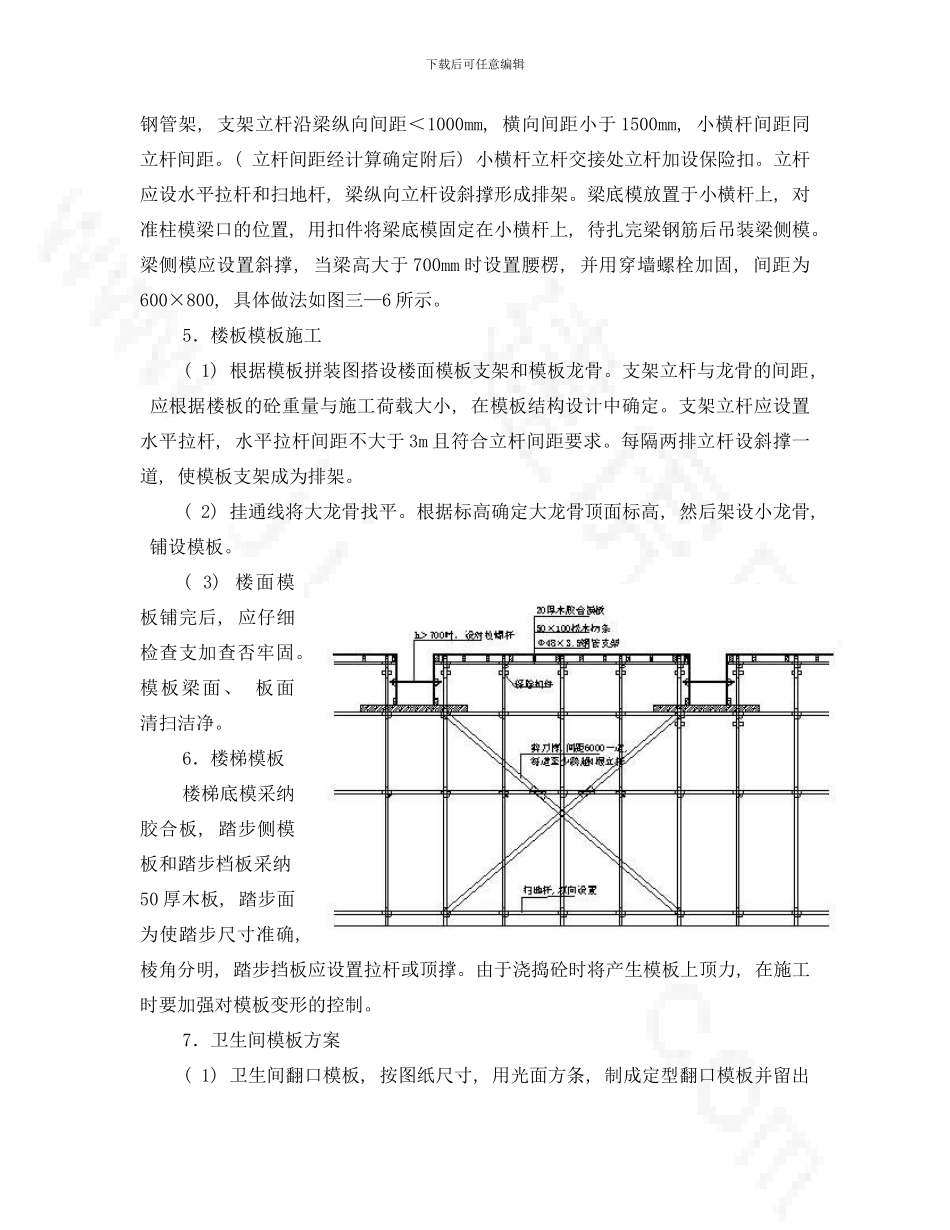

图三-6 梁模支设示意图下载后可任意编辑为保证模板施工质量和施工进度, 本工程将根据施工进度的要求, 柱竖向模板配备能满足 3 层结构施工的 3 套定型模板, 楼梯模板每座二套, 模板支撑配足 3 层结
